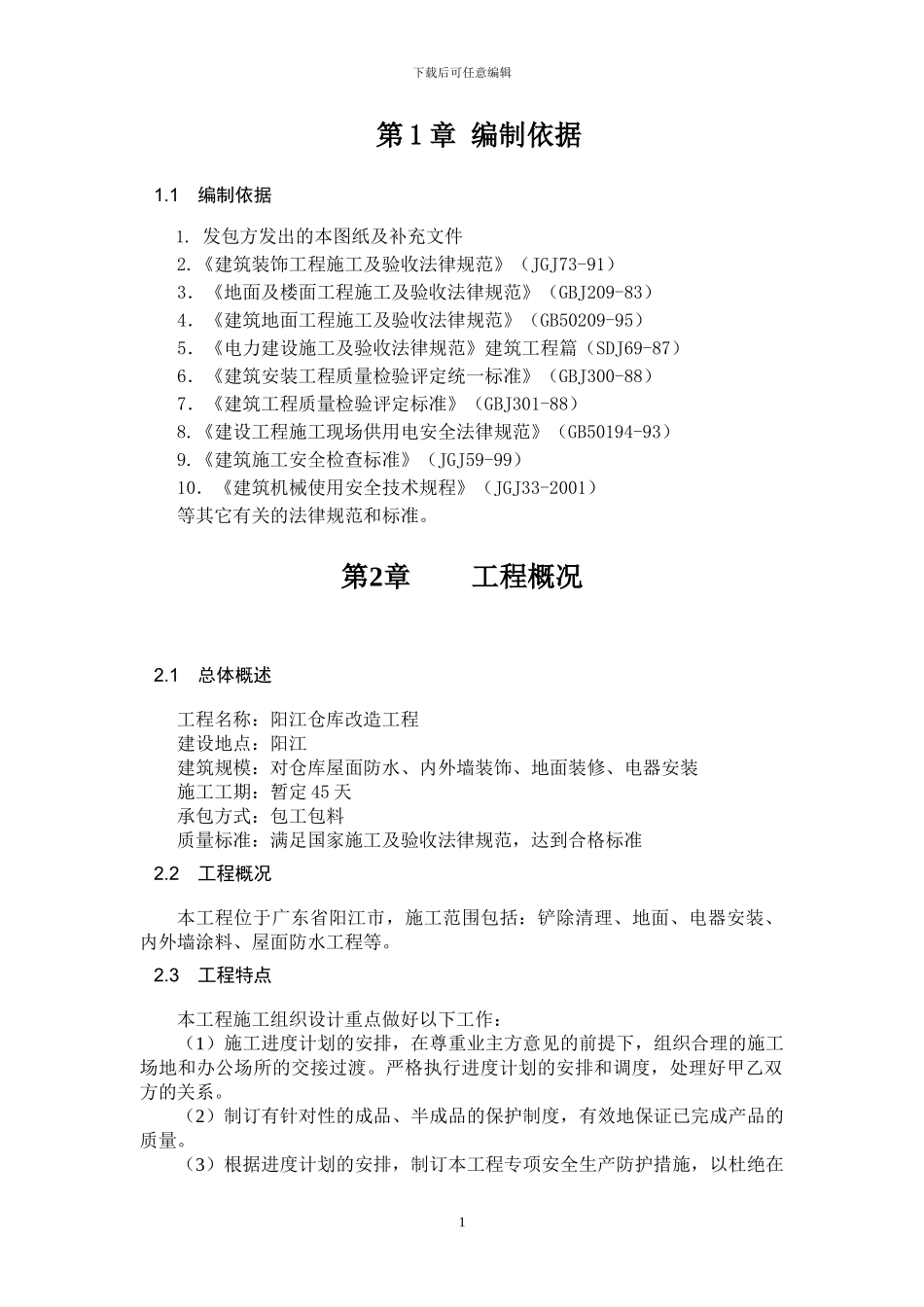

下载后可任意编辑第 1 章 编制依据1.1编制依据1. 发包方发出的本图纸及补充文件2.《建筑装饰工程施工及验收法律规范》(JGJ73-91)3.《地面及楼面工程施工及验收法律规范》(GBJ209-83)4.《建筑地面工程施工及验收法律规范》(GB50209-95)5.《电力建设施工及验收法律规范》建筑工程篇(SDJ69-87)6.《建筑安装工程质量检验评定统一标准》(GBJ300-88)7.《建筑工程质量检验评定标准》(GBJ301-88)8.《建设工程施工现场供用电安全法律规范》(GB50194-93)9.《建筑施工安全检查标准》(JGJ59-99)10.《建筑机械使用安全技术规程》(JGJ33-2001)等其它有关的法律规范和标准。第2章 工程概况2.1总体概述工程名称:阳江仓库改造工程建设地点:阳江建筑规模:对仓库屋面防水、内外墙装饰、地面装修、电器安装施工工期:暂定 45 天 承包方式:包工包料质量标准:满足国家施工及验收法律规范,达到合格标准2.2工程概况本工程位于广东省阳江市,施工范围包括:铲除清理、地面、电器安装、内外墙涂料、屋面防水工程等。2.3工程特点本工程施工组织设计重点做好以下工作:(1)施工进度计划的安排,在尊重业主方意见的前提下,组织合理的施工场地和办公场所的交接过渡。严格执行进度计划的安排和调度,处理好甲乙双方的关系。(2)制订有针对性的成品、半成品的保护制度,有效地保证已完成产品的质量。(3)根据进度计划的安排,制订本工程专项安全生产防护措施,以杜绝在1下载后可任意编辑施工期间生产人员和办公人员安全事故的发生,并防止生产人员影响业主的正常业务工作。项目部各职能部门和各作业队应严格根据本施工组织设计规定的作业要求进行工作,不允许有违章操作和乱指挥现象的发生。第 3 章 施工现场平面布置1. 公司将充分利用现场条件,按人流、物流分流进行布置。2. 在施工过程中,严格根据标化施工场地的标准对现场进行规划和管理。对涂料等材料成堆见方墙堆放,对设备物件等按规格型号堆放,对易潮湿材料实行防潮、防雨措施。3. 对装饰材料室内堆放,并在各层设临时堆放点以及废料渣临时堆放点。第 4 章 工程进度计划与进度保证措施4.1 工程总进度计划1、进度计划控制原则(1)在保证工程质量的前提下,通过人力、财力、物力的投入。(2)运用科学的管理方法和先进的机械设备,合理的进行资源分配是本工程进度控制的原则。(3)本工程由于是装修,所以在进度控制方面需要分段流水施工,保证工程按期完成。2、总...
