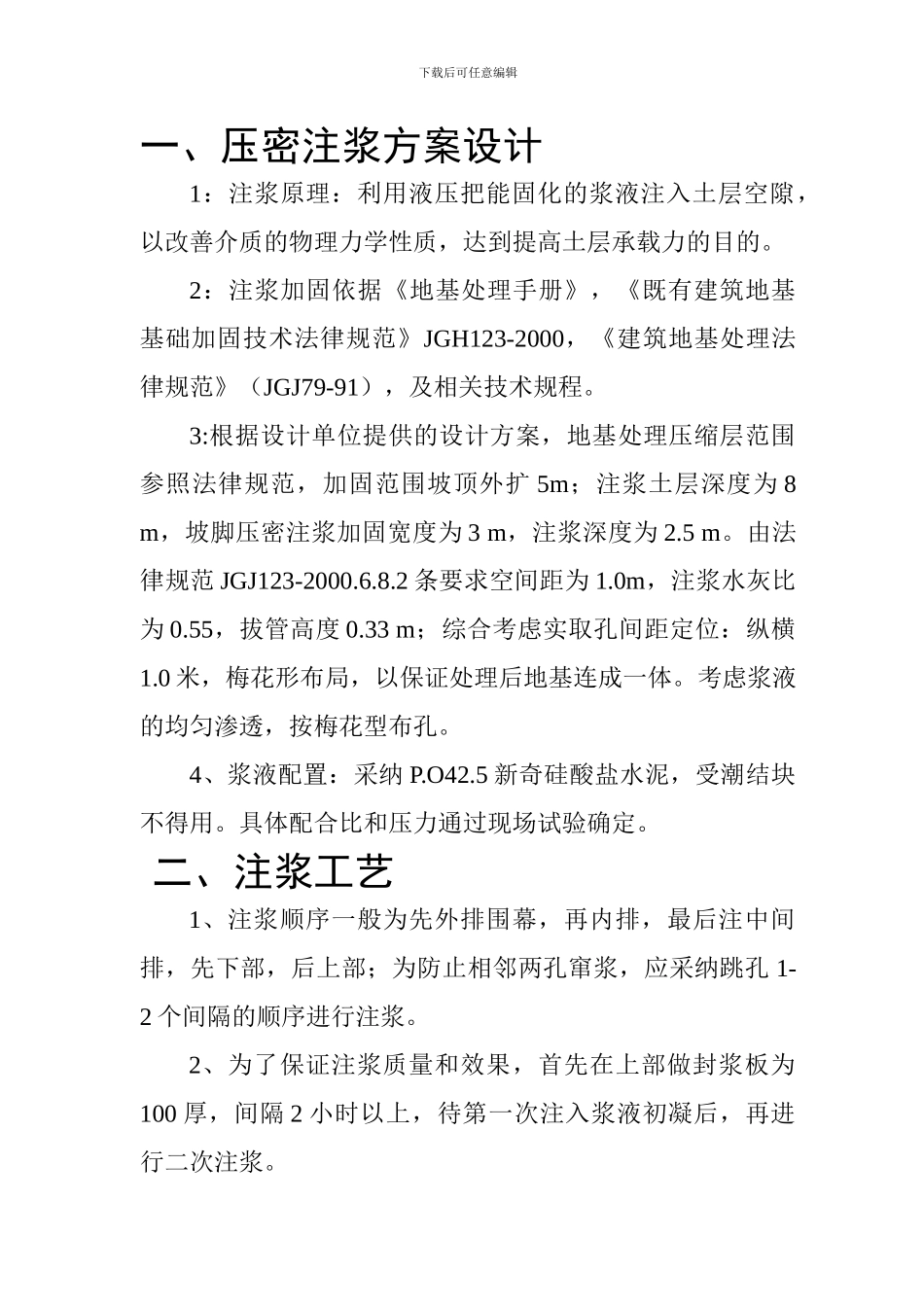

下载后可任意编辑一、压密注浆方案设计1:注浆原理:利用液压把能固化的浆液注入土层空隙,以改善介质的物理力学性质,达到提高土层承载力的目的
2:注浆加固依据《地基处理手册》,《既有建筑地基基础加固技术法律规范》JGH123-2000,《建筑地基处理法律规范》(JGJ79-91),及相关技术规程
3:根据设计单位提供的设计方案,地基处理压缩层范围参照法律规范,加固范围坡顶外扩 5m;注浆土层深度为 8 m,坡脚压密注浆加固宽度为 3 m,注浆深度为 2
由法律规范 JGJ123-2000
2 条要求空间距为 1
0m,注浆水灰比为 0
55,拔管高度 0
33 m;综合考虑实取孔间距定位:纵横1
0 米,梅花形布局,以保证处理后地基连成一体
考虑浆液的均匀渗透,按梅花型布孔
4、浆液配置:采纳 P
5 新奇硅酸盐水泥,受潮结块不得用
具体配合比和压力通过现场试验确定
二、注浆工艺1、注浆顺序一般为先外排围幕,再内排,最后注中间排,先下部,后上部;为防止相邻两孔窜浆,应采纳跳孔 1-2 个间隔的顺序进行注浆
2、为了保证注浆质量和效果,首先在上部做封浆板为100 厚,间隔 2 小时以上,待第一次注入浆液初凝后,再进行二次注浆

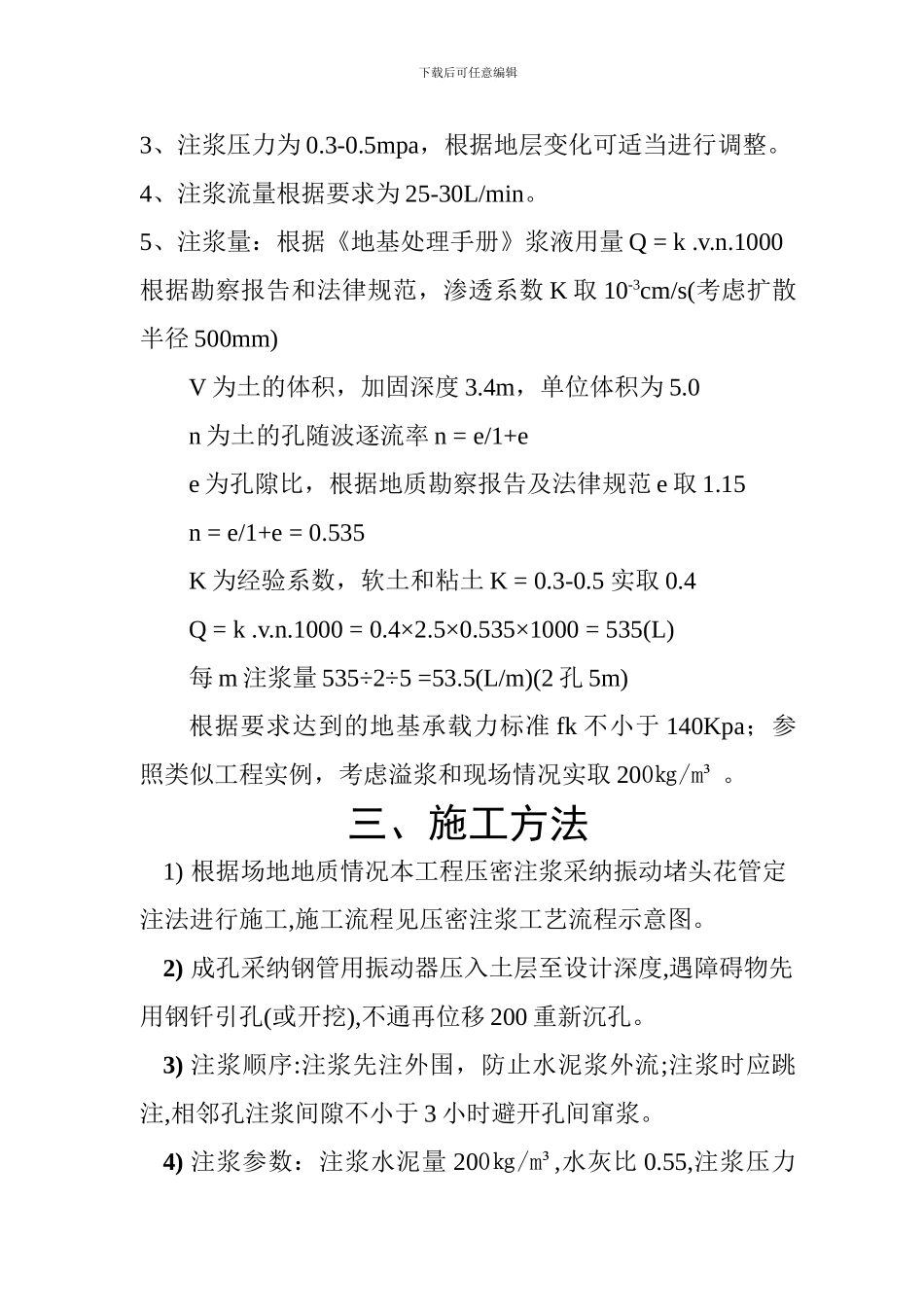

下载后可任意编辑3、注浆压力为 0
5mpa,根据地层变化可适当进行调整
4、注浆流量根据要求为 25-30L/min
5、注浆量:根据《地基处理手册》浆液用量 Q = k
1000根据勘察报告和法律规范,渗透系数 K 取 10-3cm/s(考虑扩散半径 500mm)V 为土的体积,加固深度 3
4m,单位体积为 5
0n 为土的孔随波逐流率 n = e/1+ee 为孔隙比,根据地质勘察报告及法律规范 e 取 1
15n = e/1+e = 0
535K 为经验系数,软土和粘土 K = 0
5 实取 0
