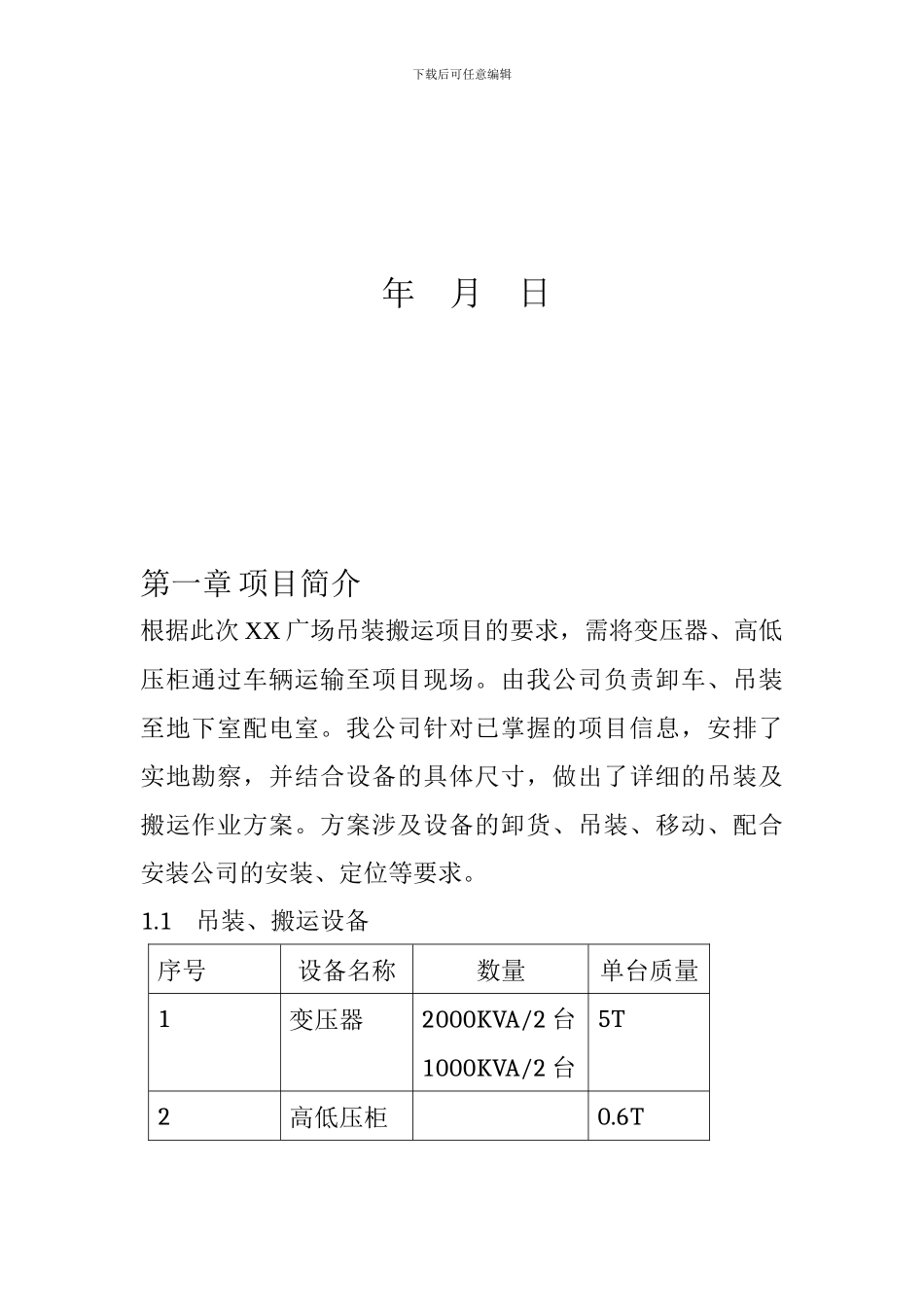

】变压器及高低压柜吊装施工方案施工方:xxxxxxxxxxxxxx下载后可任意编辑 年 月 日第一章 项目简介根据此次 XX 广场吊装搬运项目的要求,需将变压器、高低压柜通过车辆运输至项目现场
由我公司负责卸车、吊装至地下室配电室
我公司针对已掌握的项目信息,安排了实地勘察,并结合设备的具体尺寸,做出了详细的吊装及搬运作业方案
方案涉及设备的卸货、吊装、移动、配合安装公司的安装、定位等要求
1吊装、搬运设备序号设备名称数量单台质量1变压器2000KVA/2 台1000KVA/2 台5T2高低压柜0
6T下载后可任意编辑第二章施工装备一、施工机械的选择根据本工程的概括、特点以及工期要求, 特安排1
16 T 起重机一辆 2
10T 货车一辆3
木方若干 4
3T 铲车一辆5
2T 工具货车一辆 6
3T 液压叉车一台7
搬运转向节一台 8
2 台搬运小坦克9
卷扬机一台 10
铁板 5 块11
钢管、撬棒 5 根 二、施工顺序吊装变压器:1
16T 起重机停至指定地点(吊装孔周边)2
吊装工引导将载有 3T 铲车的 10T 货车停至 16T 起重机周边3
16T 起重机将 3T 铲车缓缓吊起然后慢慢转至吊装孔上方,在确保吊装孔下方无任何危险的情况下,起重机将 3T 铲下载后可任意编辑车从吊装孔上方缓缓的下降直到铲车接触到地下室地面
货运(运送变压器、电箱车辆)车辆停至指定地点
由司索工用钢丝绳挂入 16T 吊车吊钩,并用卸扣 4 只,分别扣起变压器 4 个吊点6
16T 起重机将变压器缓缓吊起然后慢慢转至吊装孔上方,在确保吊装孔下方无任何危险的情况下,起重机将变压器从吊装孔上方缓缓的下降指定的高度
