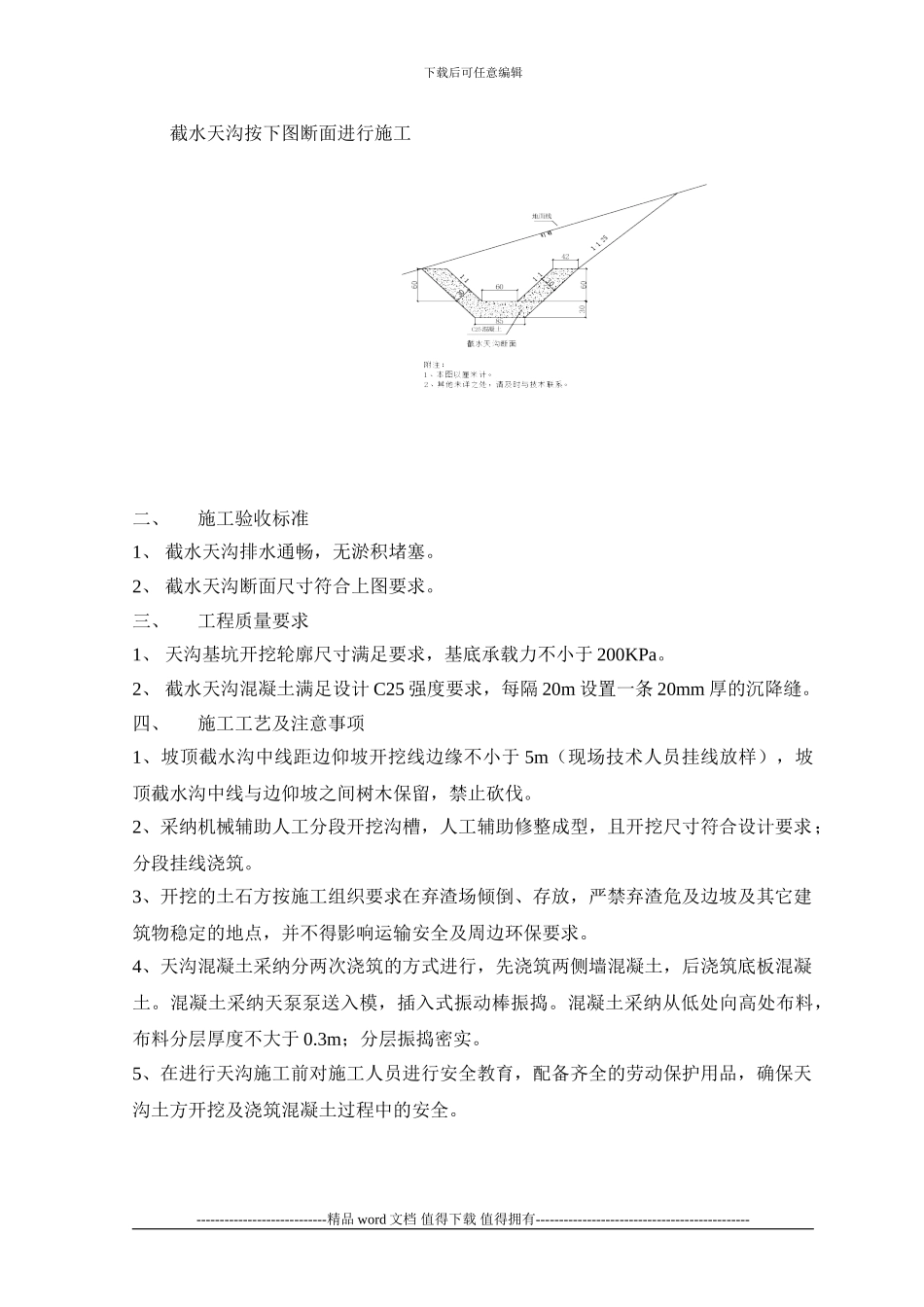

中铁大桥局五公司赣龙铁路第二十二架子队技 术 交 底 记 录 编 号:YPSD-001时 间:2024 年 11 月 08 号地 点: 架子队会议室交底人:刘军波技术负责人:刘军波接受人:叶坪隧道截水天沟作业班组(详见附后“会议签到簿”)交底内容:详见叶坪隧道截水天沟交底会议纪要叶坪隧道截水天沟施工技术交底会议纪要2010 年 11 月 6 日下午,在架子队会议室召开了叶坪隧道截水天沟施工技术交底会议。会议由架子队技术负责人刘军波主持,参加会议的有架子队技术人员以及叶坪隧道作业人员(名单附后)。现纪要如下:一、施工作业标准下载后可任意编辑截水天沟按下图断面进行施工二、施工验收标准1、 截水天沟排水通畅,无淤积堵塞。2、 截水天沟断面尺寸符合上图要求。三、工程质量要求1、 天沟基坑开挖轮廓尺寸满足要求,基底承载力不小于 200KPa。2、 截水天沟混凝土满足设计 C25 强度要求,每隔 20m 设置一条 20mm 厚的沉降缝。四、施工工艺及注意事项1、坡顶截水沟中线距边仰坡开挖线边缘不小于 5m(现场技术人员挂线放样),坡顶截水沟中线与边仰坡之间树木保留,禁止砍伐。2、采纳机械辅助人工分段开挖沟槽,人工辅助修整成型,且开挖尺寸符合设计要求;分段挂线浇筑。3、开挖的土石方按施工组织要求在弃渣场倾倒、存放,严禁弃渣危及边坡及其它建筑物稳定的地点,并不得影响运输安全及周边环保要求。4、天沟混凝土采纳分两次浇筑的方式进行,先浇筑两侧墙混凝土,后浇筑底板混凝土。混凝土采纳天泵泵送入模,插入式振动棒振捣。混凝土采纳从低处向高处布料,布料分层厚度不大于 0.3m;分层振捣密实。5、在进行天沟施工前对施工人员进行安全教育,配备齐全的劳动保护用品,确保天沟土方开挖及浇筑混凝土过程中的安全。----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑中铁大桥局五公司赣龙铁路第二十二架子队技 术 交 底 记 录 编 号:YPSD-002时 间:2024 年 11 月 15 号地 点: 架子队会议室交底人:刘军波技术负责人:刘军波接受人:叶坪隧道作业队(详见附后“会议签到簿”)交底内容:详见叶坪隧道洞口施工交底会议纪要----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑叶坪隧道洞口施工交底会议纪要2010 年 11 月 15 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

叶坪隧道施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
