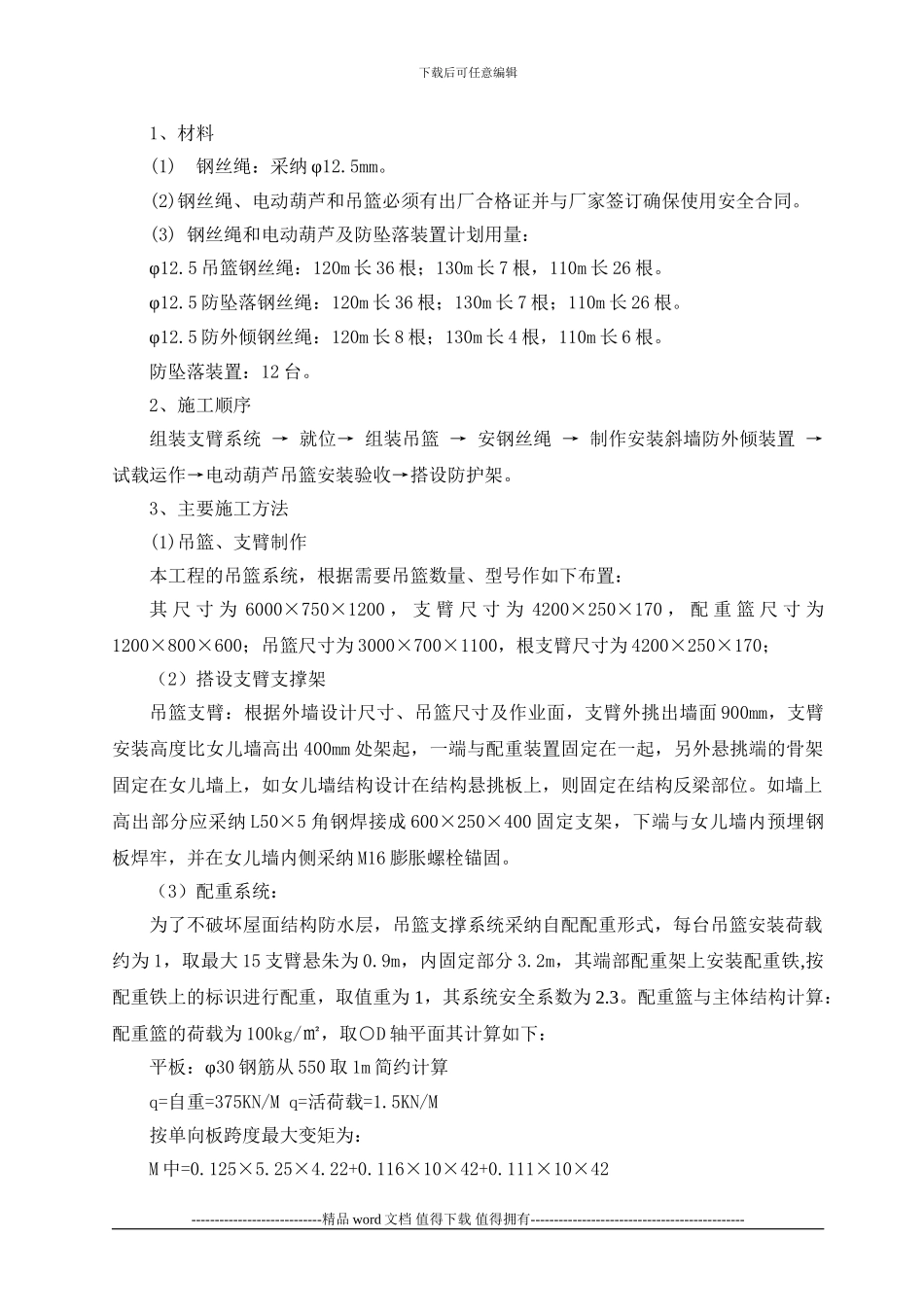

柳林联盛哪哈沟煤业有限公司筒仓贴瓷砖吊篮脚手架专项施工方案中化二建集团有限公司二零一三年三月十八日下载后可任意编辑吊篮脚手架搭设施工方案一、编制依据《建筑工程施工现场供用电安全法律规范》GB50194-93《建筑施工安全检查评分标准》JGJ59-99《施工现场临时用电安全技术规程》JGJ46-2024《山西省建筑工程施工安全操作规程》DBJ101-62-2024《高处作业吊篮》JG/T5032-93二、工程概况及施工条件本工程为:柳林联盛哪哈沟煤业有限公司筒仓贴瓷砖三、施工方案本工程使用电动吊篮由:顶部挑梁、吊篮钢丝绳、安全钢丝绳、电动葫芦和吊篮架体组成
本方案设计两种规格吊蓝,一种 6m 架体吊篮,另一种为 2m 架体吊篮,以供施工现场灵活选择
(一) 吊篮系统的平面布置吊篮和支臂系统平面布置: 1 根据本工程的特点及施工进度要求,操作系统布置如下:外墙安装采纳运动吊篮及电动葫芦作为施工的主要操作系统,吊篮一次布满,以确保每一个面能同时作业,以满足工程进度要求
2 吊篮的平面布置:依据本次楼层的具体尺寸和高度,我公司拟采纳 6-8 台吊篮进行施工
(1)吊篮内侧距建筑物间隙考虑外墙尺寸及施工间隙要求定为 400mm,两个吊篮之间的间隙不大于 200mm,吊篮长度分为 2m 和 6m,宽度均为 750mm,吊篮外侧防护栏高度 1200mm,吊篮内侧防护栏高度 800mm,挡脚板高度 180mm
吊篮外侧及两端用密目安全网封严
承重绳规格为 φ12
5(6*19),直接通过 10MM 厚橡胶垫绑牢钢梁上,钢梁端头焊接钢筋柱头,防止钢丝绳脱落
吊篮内侧两端装有可伸缩的护墙轮装置,使吊篮与建筑物在工作状态时能靠紧,以减少架体晃动;(2)吊篮在悬挂端设 φ12
5 钢丝绳作保险绳;(3)悬挂挑梁必须与建筑物结构固定牢靠,挑梁挑出长度必须保证悬挂吊篮的钢丝绳垂直于地面
挑梁与吊绳连接
