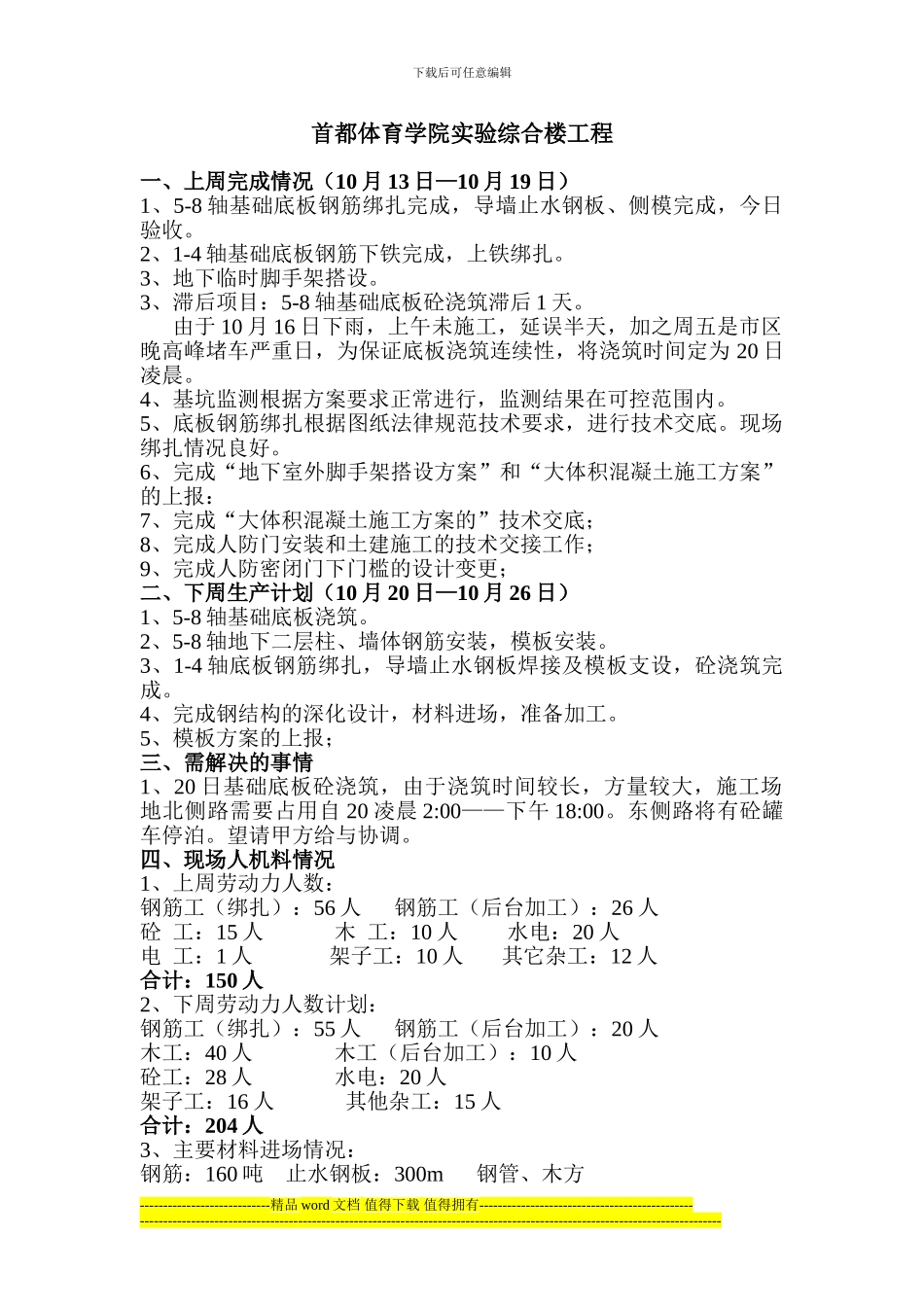

下载后可任意编辑首都体育学院实验综合楼工程一、上周完成情况(10 月 13 日—10 月 19 日)1、5-8 轴基础底板钢筋绑扎完成,导墙止水钢板、侧模完成,今日验收。2、1-4 轴基础底板钢筋下铁完成,上铁绑扎。3、地下临时脚手架搭设。3、滞后项目:5-8 轴基础底板砼浇筑滞后 1 天。由于 10 月 16 日下雨,上午未施工,延误半天,加之周五是市区晚高峰堵车严重日,为保证底板浇筑连续性,将浇筑时间定为 20 日凌晨。4、基坑监测根据方案要求正常进行,监测结果在可控范围内。5、底板钢筋绑扎根据图纸法律规范技术要求,进行技术交底。现场绑扎情况良好。6、完成“地下室外脚手架搭设方案”和“大体积混凝土施工方案”的上报:7、完成“大体积混凝土施工方案的”技术交底;8、完成人防门安装和土建施工的技术交接工作;9、完成人防密闭门下门槛的设计变更;二、下周生产计划(10 月 20 日—10 月 26 日)1、5-8 轴基础底板浇筑。2、5-8 轴地下二层柱、墙体钢筋安装,模板安装。3、1-4 轴底板钢筋绑扎,导墙止水钢板焊接及模板支设,砼浇筑完成。4、完成钢结构的深化设计,材料进场,准备加工。5、模板方案的上报;三、需解决的事情1、20 日基础底板砼浇筑,由于浇筑时间较长,方量较大,施工场地北侧路需要占用自 20 凌晨 2:00——下午 18:00。东侧路将有砼罐车停泊。望请甲方给与协调。四、现场人机料情况1、上周劳动力人数:钢筋工(绑扎):56 人 钢筋工(后台加工):26 人砼 工:15 人 木 工:10 人 水电:20 人电 工:1 人 架子工:10 人 其它杂工:12 人 合计:150 人 2、下周劳动力人数计划:钢筋工(绑扎):55 人 钢筋工(后台加工):20 人木工:40 人 木工(后台加工):10 人砼工:28 人 水电:20 人 架子工:16 人 其他杂工:15 人合计:204 人3、主要材料进场情况:钢筋:160 吨 止水钢板:300m 钢管、木方----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------
