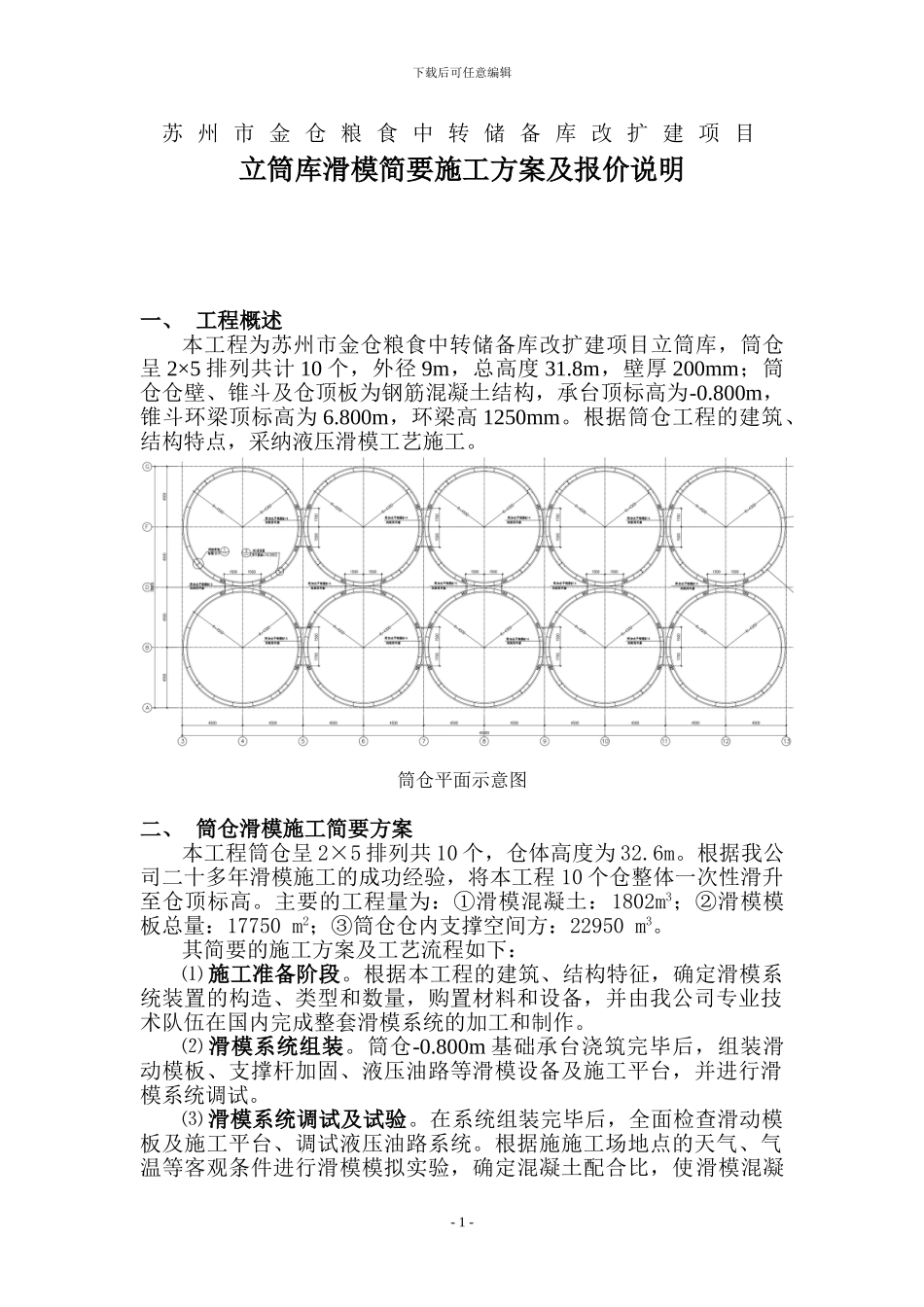

下载后可任意编辑苏 州 市 金 仓 粮 食 中 转 储 备 库 改 扩 建 项 目立筒库滑模简要施工方案及报价说明一、 工程概述本工程为苏州市金仓粮食中转储备库改扩建项目立筒库,筒仓呈 2×5 排列共计 10 个,外径 9m,总高度 31

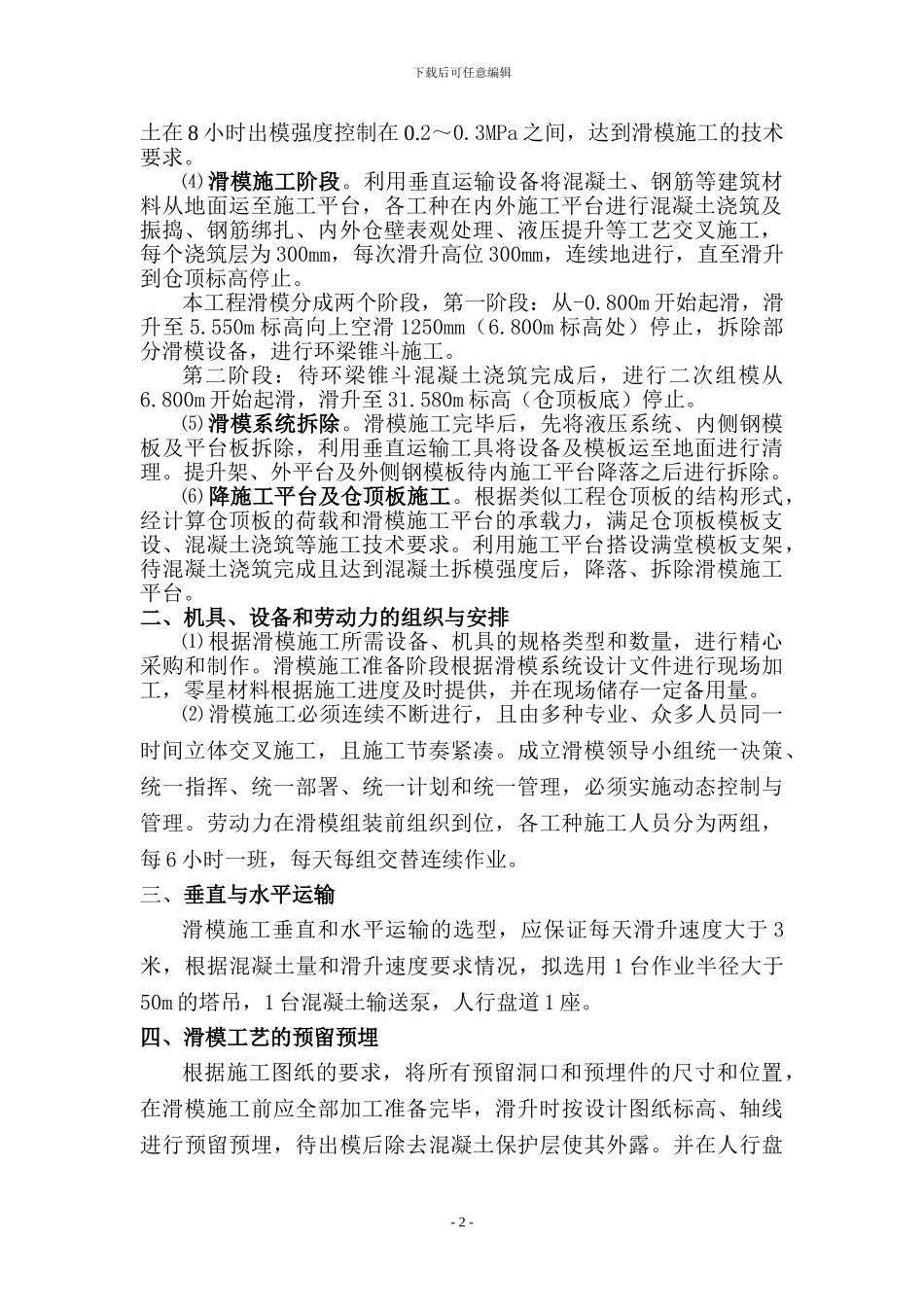

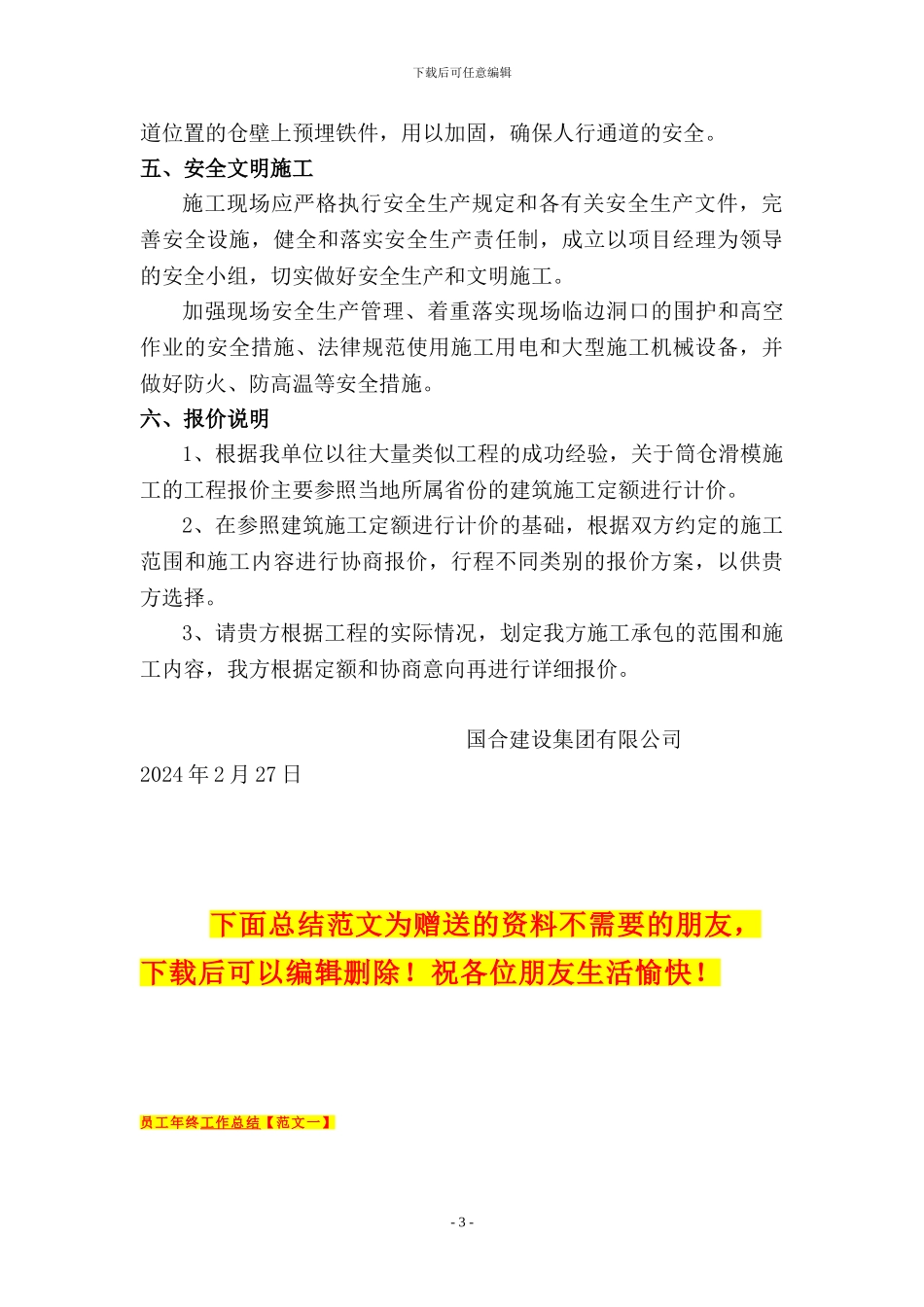

8m,壁厚 200mm;筒仓仓壁、锥斗及仓顶板为钢筋混凝土结构,承台顶标高为-0
800m,锥斗环梁顶标高为 6
800m,环梁高 1250mm
根据筒仓工程的建筑、结构特点,采纳液压滑模工艺施工
筒仓平面示意图二、 筒仓滑模施工简要方案本工程筒仓呈 2×5 排列共 10 个,仓体高度为 32
根据我公司二十多年滑模施工的成功经验,将本工程 10 个仓整体一次性滑升至仓顶标高
主要的工程量为:①滑模混凝土:1802m3;②滑模模板总量:17750 m2;③筒仓仓内支撑空间方:22950 m3
其简要的施工方案及工艺流程如下:⑴ 施工准备阶段
根据本工程的建筑、结构特征,确定滑模系统装置的构造、类型和数量,购置材料和设备,并由我公司专业技术队伍在国内完成整套滑模系统的加工和制作
⑵ 滑模系统组装
800m 基础承台浇筑完毕后,组装滑动模板、支撑杆加固、液压油路等滑模设备及施工平台,并进行滑模系统调试
⑶ 滑模系统调试及试验
在系统组装完毕后,全面检查滑动模板及施工平台、调试液压油路系统
根据施施工场地点的天气、气温等客观条件进行滑模模拟实验,确定混凝土配合比,使滑模混凝- 1 -下载后可任意编辑土在 8 小时出模强度控制在 0
3MPa 之间,达到滑模施工的技术要求
