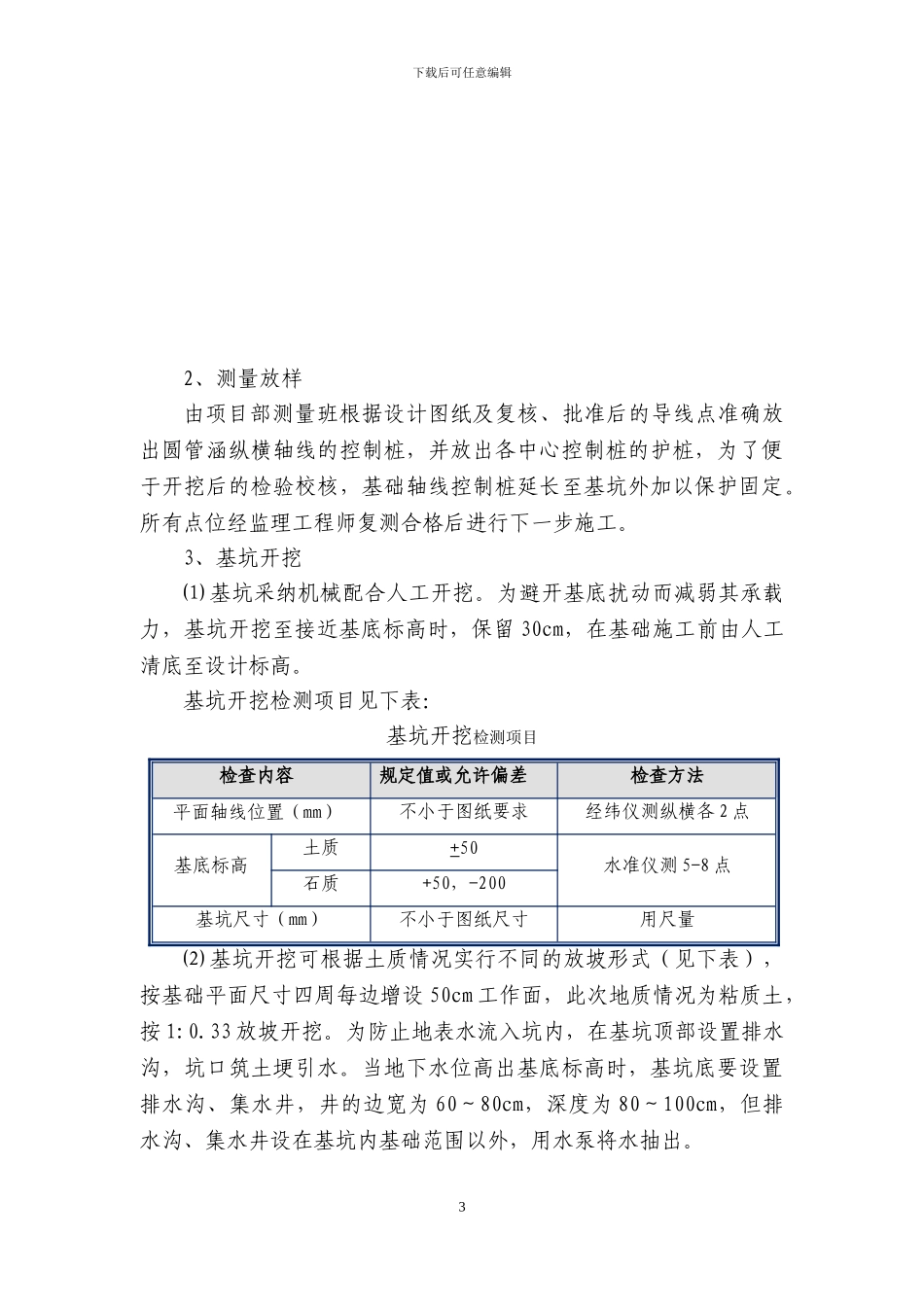

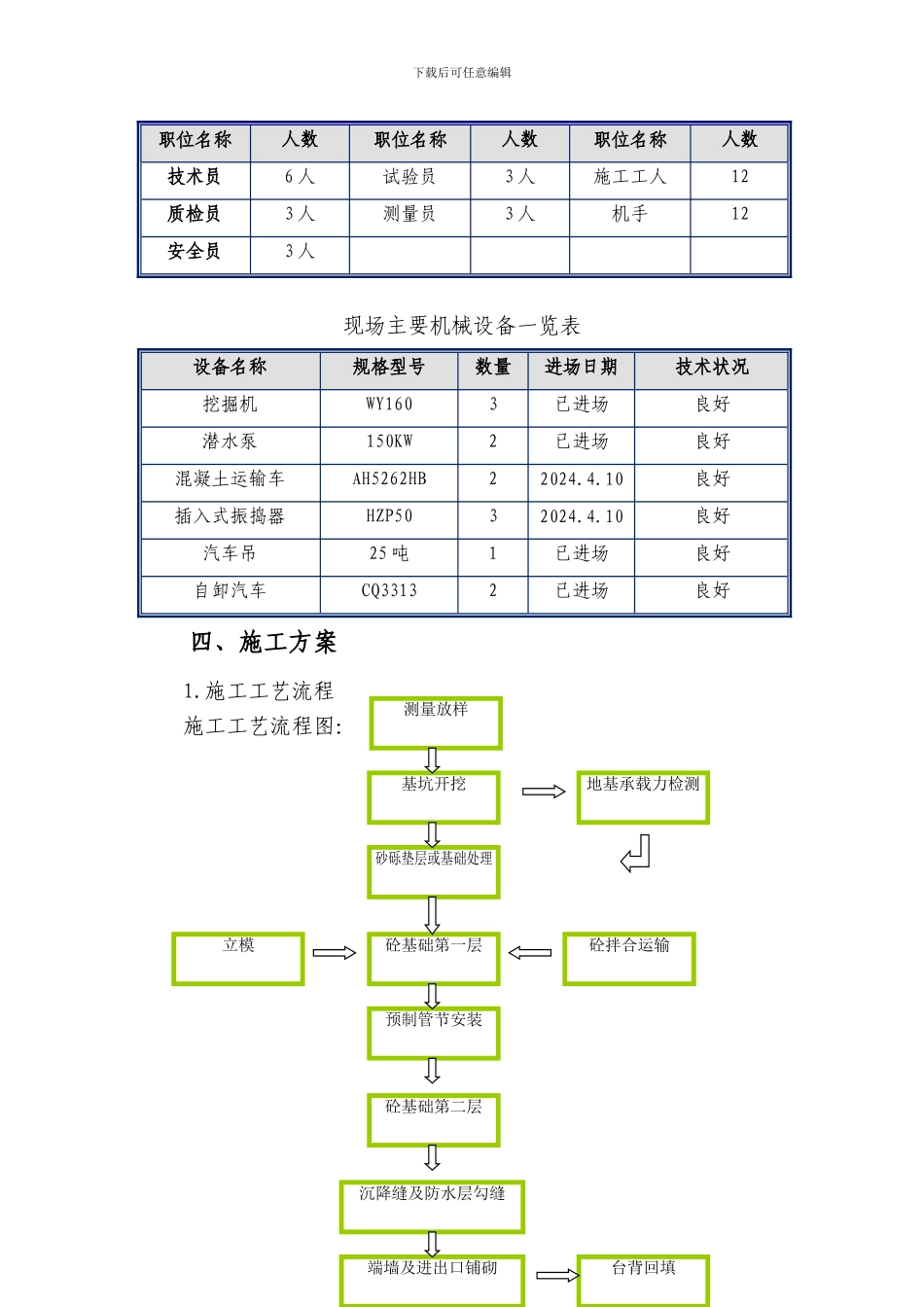

下载后可任意编辑济鱼四标圆管涵首件工程施工方案一、编制依据1.国家现行的有关法律、行政法规。2.交通部现行的各种技术法律规范、验收标准。3.业主、总监办及项目部对本工程安全、质量、工期的要求。4.山东省交通规划设计院编制的两阶段施工图设计及相关配套图纸。5.中铁二十一局编制的《济徐高速公路济鱼段LQSG-4合同段实施性施工组织设计》。6.项目部施工技术人员现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。二、工程概况LQSG-4标段位于山东省济宁市喻屯镇、金乡县、鱼台县境内,包括主线、1个互通区、1个停车区。主线全长19.35Km,起止点桩号K72+050~K91+400。路线内涵洞基础多处在岩土成分为亚砂土或粘土上,涵洞型式一般采纳钢筋混凝土箱涵和圆管涵,合同段圆管涵共27道,总长980m,圆管涵身采纳C30混凝土,基础为C20混凝土,一字墙及帽石采纳C25砼。钢筋采纳R235和HRB335钢筋。三、施工组织安排本标段圆管涵工程施工计划 3 个月完成。计划安排 3 个圆管涵施工队进行圆管涵的施工作业,共计 42 人;拟投入 3 台挖掘机用于基坑开挖;施工用电采纳临时搭火用电,可以满足现场施工用电需求;圆管涵统一在有资质的厂家预定采购。施工作业人员表1下载后可任意编辑职位名称人数职位名称人数职位名称人数技术员6 人试验员3 人施工工人12质检员3 人测量员3 人机手12安全员3 人现场主要机械设备一览表 设备名称规格型号数量进场日期技术状况挖掘机WY1603已进场良好潜水泵150KW2已进场良好混凝土运输车AH5262HB22024.4.10良好插入式振捣器HZP5032024.4.10良好汽车吊25 吨1已进场良好自卸汽车CQ33132已进场良好四、施工方案 1.施工工艺流程施工工艺流程图:2测量放样立模基坑开挖砂砾垫层或基础处理砼基础第二层地基承载力检测砼拌合运输预制管节安装砼基础第一层沉降缝及防水层勾缝端墙及进出口铺砌台背回填下载后可任意编辑2、测量放样由项目部测量班根据设计图纸及复核、批准后的导线点准确放出圆管涵纵横轴线的控制桩,并放出各中心控制桩的护桩,为了便于开挖后的检验校核,基础轴线控制桩延长至基坑外加以保护固定。所有点位经监理工程师复测合格后进行下一步施工。3、基坑开挖⑴ 基坑采纳机械配合人工开挖。为避开基底扰动而减弱其承载力,基坑开挖至接近基底标高时,保留 30cm,在基础施工前由人工清底至设计标高。基坑开挖检测项目见下表:基坑开挖检测项目检查内容规定值或允许偏差...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

圆管涵施工方案()

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
