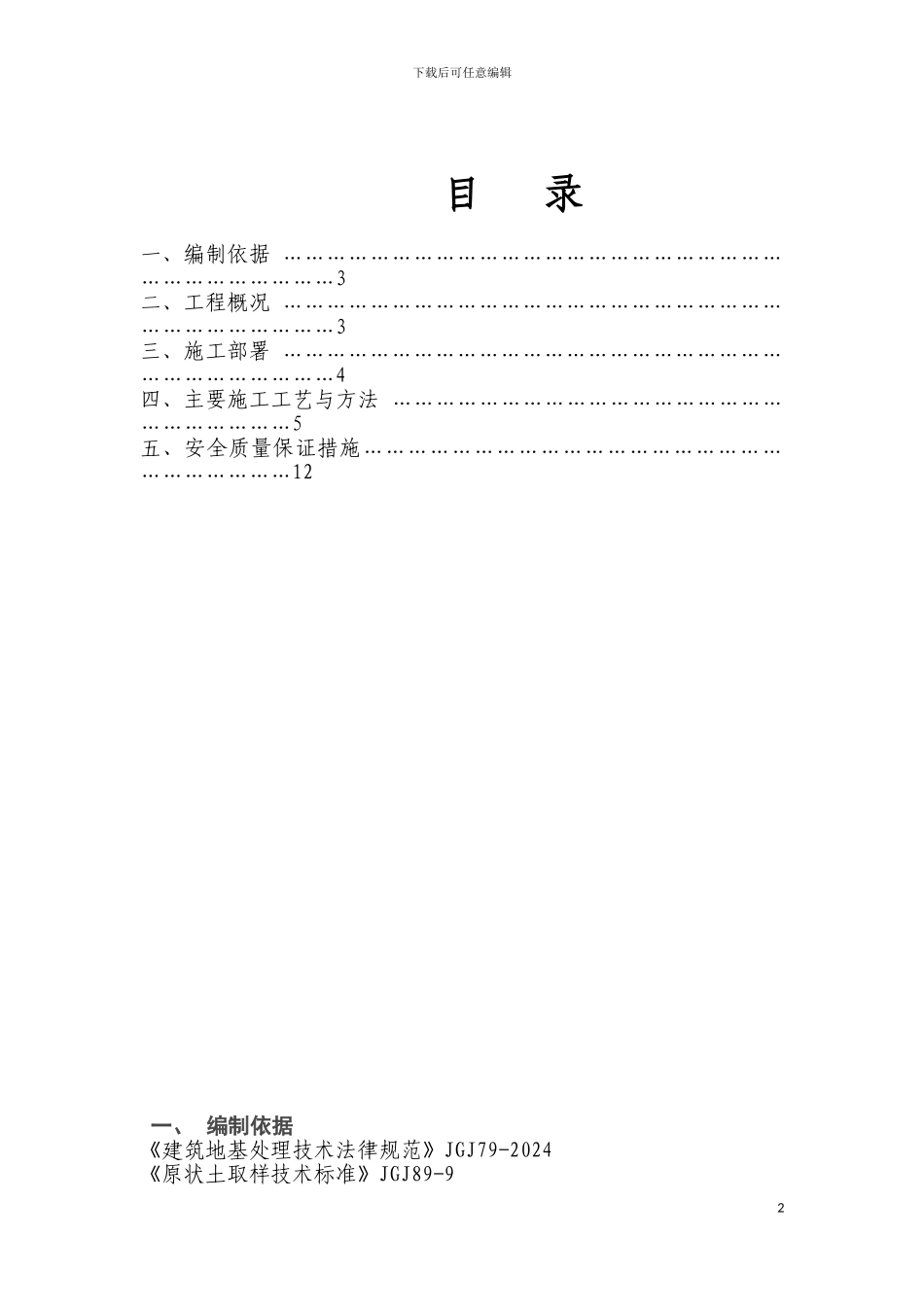

下载后可任意编辑Angola Social Housing Project 安哥拉社会住房项目土方、基础施工方案(1#、2#、3#地块)中信建设国华公司安哥拉 K.K.工程第一项目经理部1下载后可任意编辑目 录一、编制依据 ……………………………………………………………………………………3二、工程概况 ……………………………………………………………………………………3 三、施工部署 ……………………………………………………………………………………4 四、主要施工工艺与方法 …………………………………………………………………5五、安全质量保证措施……………………………………………………………………12一、 编制依据《建筑地基处理技术法律规范》JGJ79-2024《原状土取样技术标准》JGJ89-92下载后可任意编辑《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收法律规范》GB50202-2024《钢筋混凝土结构工程施工质量验收法律规范》GB50204-2024《普通混凝土配合比设计规程》JGJ55-2000《砌筑砂浆配合比设计规程》JGJ98-2000《普通混凝土用砂质量标准及检验方法》JGJ52-92《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92二、工程概况工程简介工程名称:中信国华安哥拉社会住房项目房建Ⅰ标段工程。工程地址:工程位于安哥拉首都罗安达以南 Kilamba Kiaxi 地区。建设单位:安哥拉重建委员会监理单位:设计单位:北京城建设计讨论总院有限责任公司。建筑面积:约 40 万平方米。结构形式:砖混结构和异型柱框架剪力墙结构。工程范围K.K.工程第一项目经理部承担 1#、2#、3#地块内的公寓、学校、幼儿园、水泵房的土建工程、水电安装工程、装饰装修工程(共计:公寓 93 栋、幼儿园 3 所、中学 2 所)以及地块内的小市政工程。施工工艺与方法三、施工布署1、人员安排根据工程实际情况及工程需要,1#、2#、3#地块共设置一个专业土方施工队伍、十三个土建施工专业队伍及多个辅助生产车间.各专业队伍人员配置情况如下:3下载后可任意编辑各 施 工 作 业 队 ( 含 内 部 辅 助 生 产 车 间 、 作 业 组 ) 的 人 员 配 置 表 序号作业队负责人技术员预算员木工泥工钢筋工塔吊操作工卷扬机机操作工管道工电工电焊工钳工铆工起重工设备操作工、司机维修工合计1第一作业队11130201042631792第二作业队11130201042631793第三做业队11130201042631794第四做业队11125251032631785第五做业...
