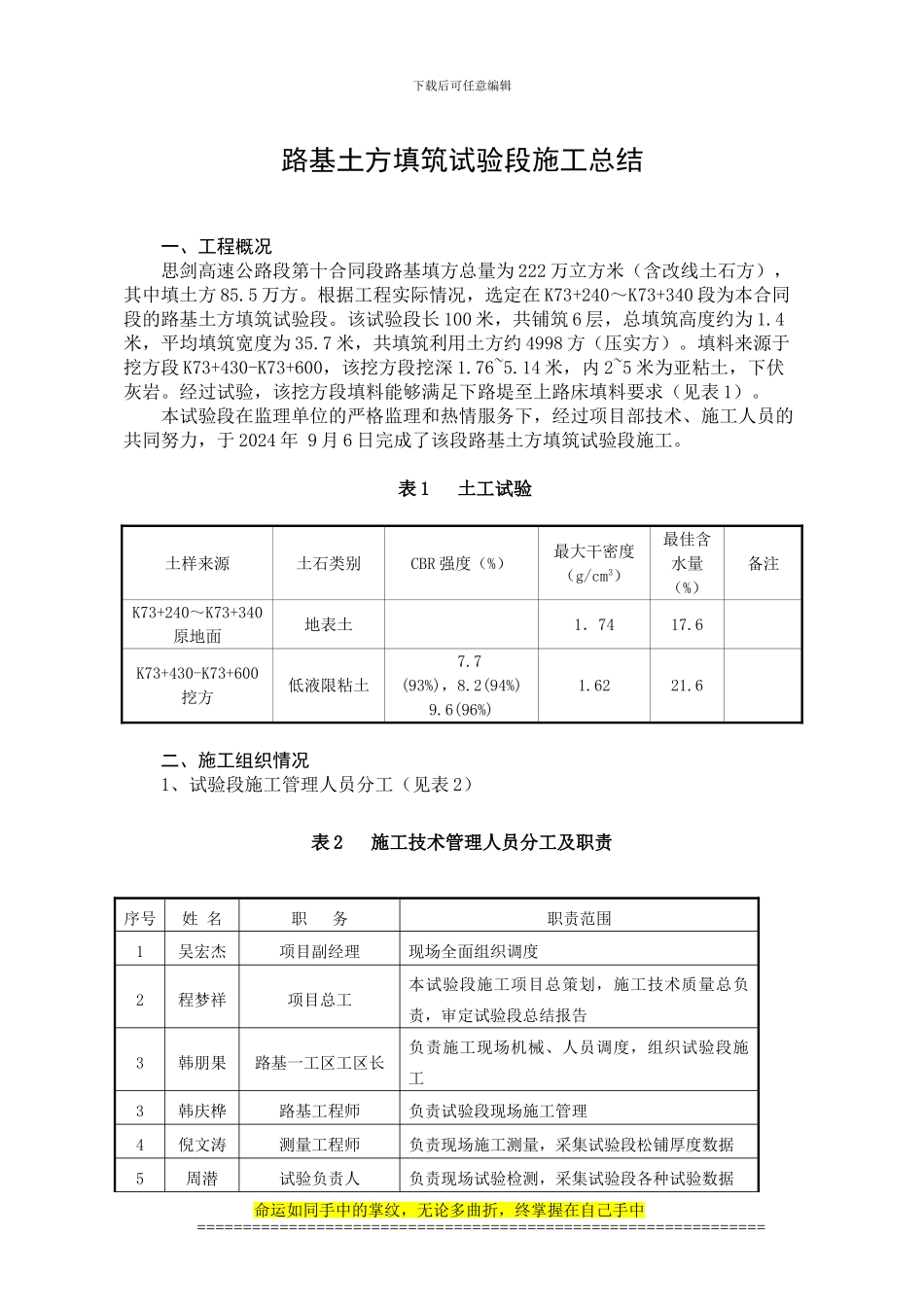

下载后可任意编辑路基土方填筑试验段施工总结一、工程概况思剑高速公路段第十合同段路基填方总量为 222 万立方米(含改线土石方),其中填土方 85
根据工程实际情况,选定在 K73+240~K73+340 段为本合同段的路基土方填筑试验段
该试验段长 100 米,共铺筑 6 层,总填筑高度约为 1
4米,平均填筑宽度为 35
7 米,共填筑利用土方约 4998 方(压实方)
填料来源于挖方段 K73+430-K73+600,该挖方段挖深 1
14 米,内 2~5 米为亚粘土,下伏灰岩
经过试验,该挖方段填料能够满足下路堤至上路床填料要求(见表 1)
本试验段在监理单位的严格监理和热情服务下,经过项目部技术、施工人员的共同努力,于 2024 年 9 月 6 日完成了该段路基土方填筑试验段施工
表 1 土工试验土样来源土石类别CBR 强度(%)最大干密度(g/cm3)最佳含水量(%)备注K73+240~K73+340原地面地表土1.7417
6K73+430-K73+600挖方低液限粘土 7
7 (93%),8
2(94%)9
6(96%)1

6二、施工组织情况1、试验段施工管理人员分工(见表 2)表 2 施工技术管理人员分工及职责序号姓 名职 务职责范围1吴宏杰项目副经理现场全面组织调度2程梦祥项目总工本试验段施工项目总策划,施工技术质量总负责,审定试验段总结报告3韩朋果路基一工区工区长负责施工现场机械、人员调度,组织试验段施工3韩庆桦路基工程师负责试验段现场施工管理4倪文涛测量工程师负责现场施工测量,采集试验段松铺厚度数据5周潜试验负责人负责现场试验检测,采集试验段各种试验数据命运如同手中的掌纹,无论多曲折,终掌握在自己手中==============================================================
