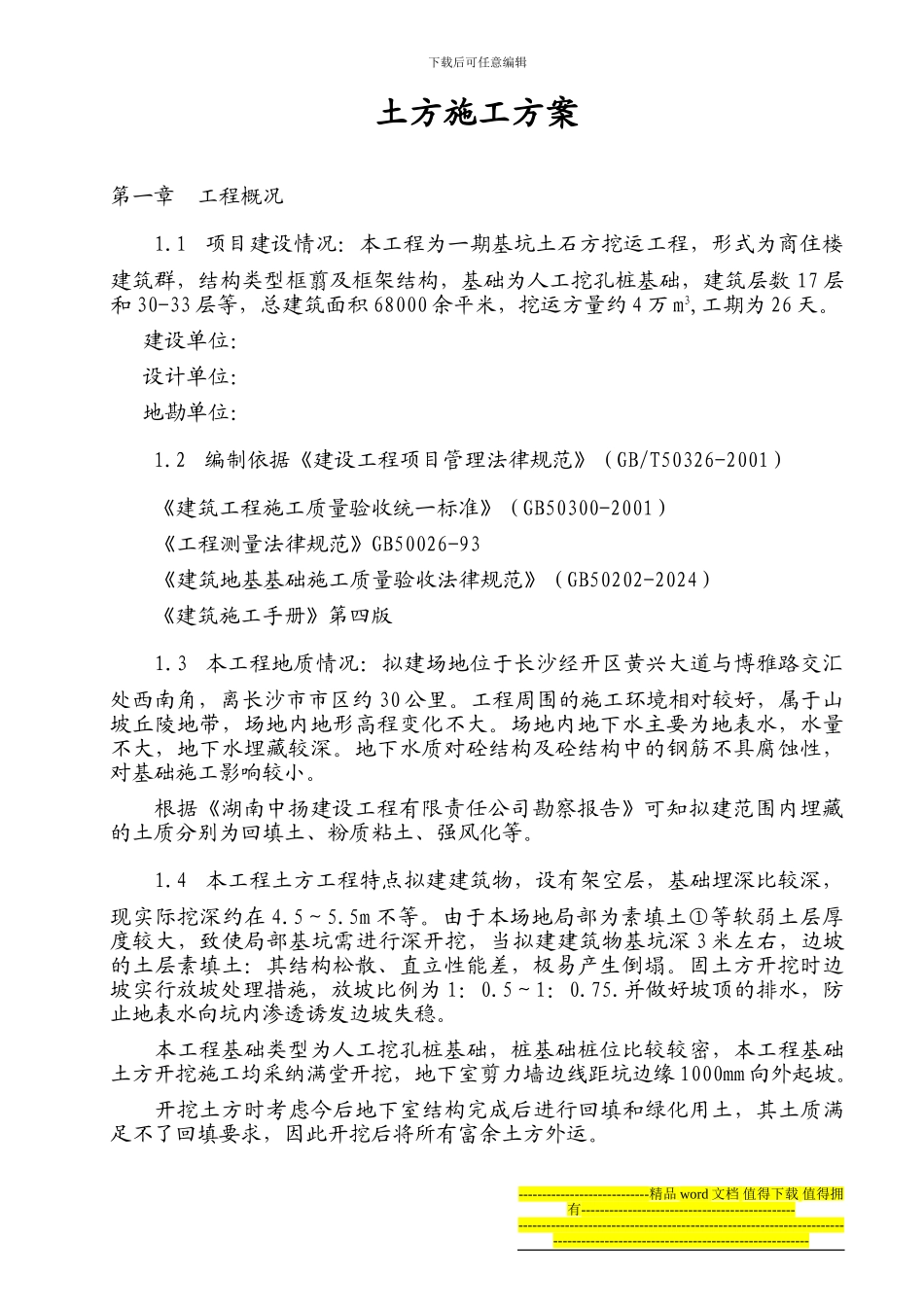

下载后可任意编辑土方施工方案 第一章 工程概况 1
1 项目建设情况:本工程为一期基坑土石方挖运工程,形式为商住楼建筑群,结构类型框翦及框架结构,基础为人工挖孔桩基础,建筑层数 17 层和 30-33 层等,总建筑面积 68000 余平米,挖运方量约 4 万 m3,工期为 26 天
建设单位: 设计单位: 地勘单位: 1
2 编制依据《建设工程项目管理法律规范》(GB/T50326-2001) 《建筑工程施工质量验收统一标准》(GB50300-2001)《工程测量法律规范》GB50026-93《建筑地基基础施工质量验收法律规范》(GB50202-2024) 《建筑施工手册》第四版1
3 本工程地质情况:拟建场地位于长沙经开区黄兴大道与博雅路交汇处西南角,离长沙市市区约 30 公里
工程周围的施工环境相对较好,属于山坡丘陵地带,场地内地形高程变化不大
场地内地下水主要为地表水,水量不大,地下水埋藏较深
地下水质对砼结构及砼结构中的钢筋不具腐蚀性,对基础施工影响较小
根据《湖南中扬建设工程有限责任公司勘察报告》可知拟建范围内埋藏的土质分别为回填土、粉质粘土、强风化等
4 本工程土方工程特点拟建建筑物,设有架空层,基础埋深比较深,现实际挖深约在 4
由于本场地局部为素填土①等软弱土层厚度较大,致使局部基坑需进行深开挖,当拟建建筑物基坑深 3 米左右,边坡的土层素填土:其结构松散、直立性能差,极易产生倒塌
固土方开挖时边坡实行放坡处理措施,放坡比例为 1:0
并做好坡顶的排水,防止地表水向坑内渗透诱发边坡失稳
本工程基础类型为人工挖孔桩基础,桩基础桩位比较较密,本工程基础土方开挖施工均采纳满堂开挖,地下室剪力墙边线距坑边缘 1000mm 向外起坡
开挖土方时考虑今后地下室结构完成后进行回填和绿化用土,其土质满足不了回填要求,因此开挖后将
