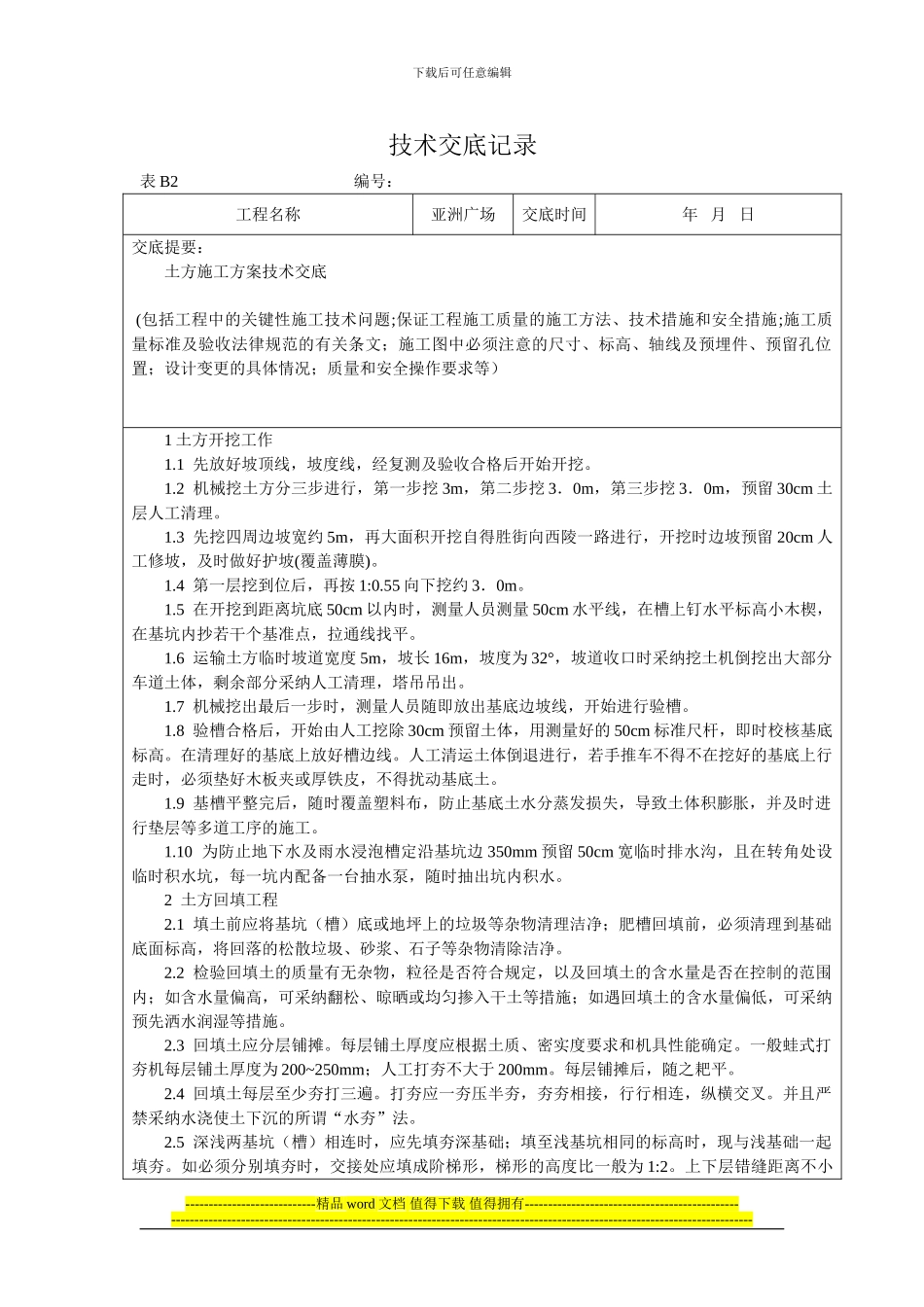

下载后可任意编辑技术交底记录表 B2 编号:工程名称亚洲广场交底时间年 月 日交底提要:土方施工方案技术交底 (包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收法律规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)1 土方开挖工作1
1 先放好坡顶线,坡度线,经复测及验收合格后开始开挖
2 机械挖土方分三步进行,第一步挖 3m,第二步挖 3.0m,第三步挖 3.0m,预留 30cm 土层人工清理
3 先挖四周边坡宽约 5m,再大面积开挖自得胜街向西陵一路进行,开挖时边坡预留 20cm 人工修坡,及时做好护坡(覆盖薄膜)
4 第一层挖到位后,再按 1:0
55 向下挖约 3.0m
5 在开挖到距离坑底 50cm 以内时,测量人员测量 50cm 水平线,在槽上钉水平标高小木楔,在基坑内抄若干个基准点,拉通线找平
6 运输土方临时坡道宽度 5m,坡长 16m,坡度为 32°,坡道收口时采纳挖土机倒挖出大部分车道土体,剩余部分采纳人工清理,塔吊吊出
7 机械挖出最后一步时,测量人员随即放出基底边坡线,开始进行验槽
8 验槽合格后,开始由人工挖除 30cm 预留土体,用测量好的 50cm 标准尺杆,即时校核基底标高
在清理好的基底上放好槽边线
人工清运土体倒退进行,若手推车不得不在挖好的基底上行走时,必须垫好木板夹或厚铁皮,不得扰动基底土
9 基槽平整完后,随时覆盖塑料布,防止基底土水分蒸发损失,导致土体积膨胀,并及时进行垫层等多道工序的施工
10 为防止地下水及雨水浸泡槽定沿基坑边 350mm 预留 50cm 宽临时排水沟,且在转角处设临时积水坑,每一坑内配备一台抽水泵,随时抽出坑内积水
2 土方回填工程2

1 填土前应将基坑(槽)底
