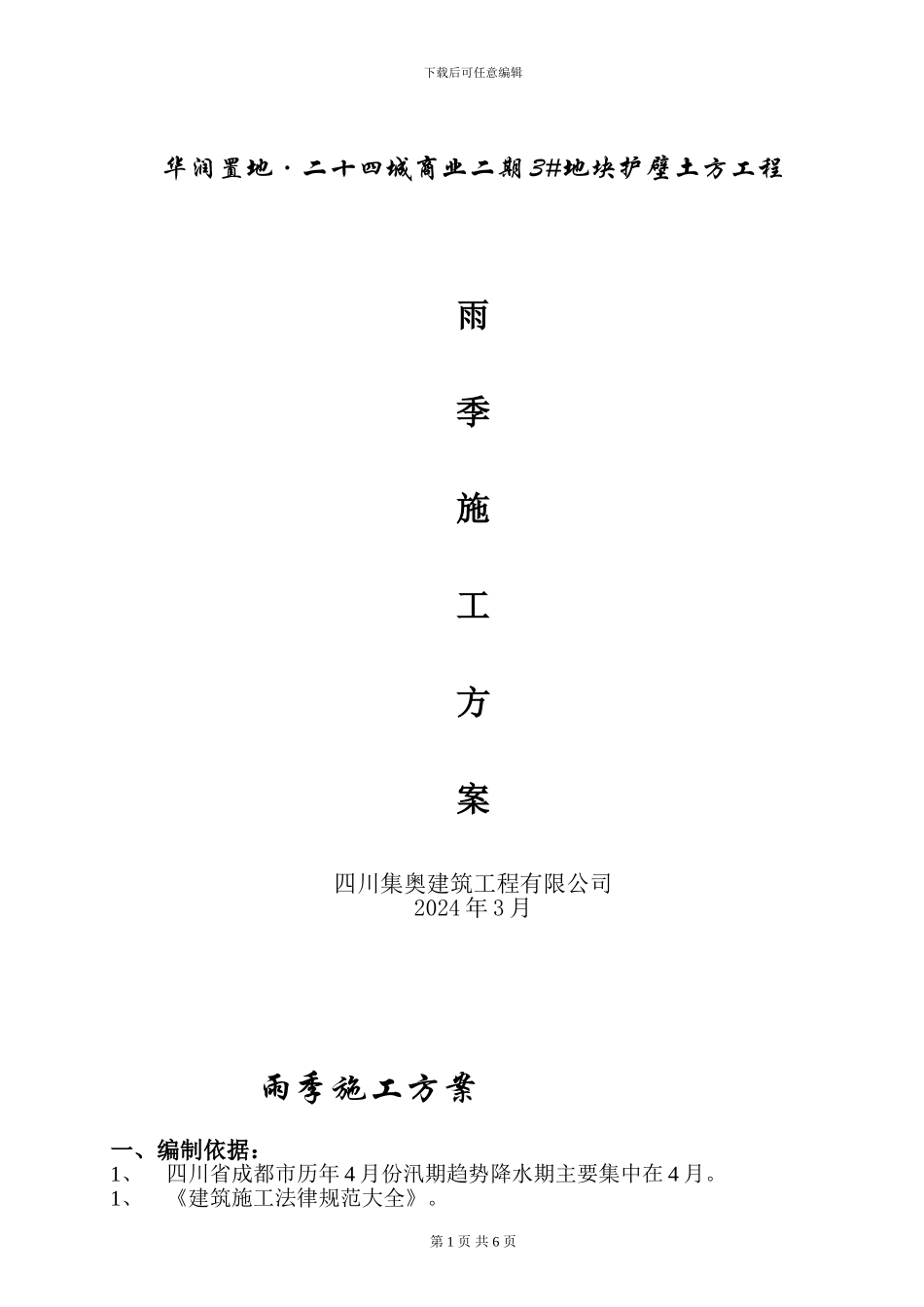

下载后可任意编辑华润置地·二十四城商业二期 3#地块护壁土方工程雨季施工方案四川集奥建筑工程有限公司2024 年 3 月 雨季施工方案一、编制依据:1、四川省成都市历年 4 月份汛期趋势降水期主要集中在 4 月
1、《建筑施工法律规范大全》
第 1 页 共 6 页下载后可任意编辑2、《建筑机械使用安全技术法律规范》
3、《建筑施工安全技术法律规范》
二、工程概况:工程名称:华润置地·二十四城商业二期护壁、土方工程建设地点:成都市二坏路和双庆路交口处的东南角东临双成二路,南临双福二路,西临二坏路
项目名称:华润置地·二十四城商业二期护壁、土方工程 建设单位:华润置地(成都)进展有限公司监理单位:四川西南工程项目管理咨询有限责任公司施工单位:四川集奥建筑工程有限公司三、施工准备:1、组织准备项目部建立以生产经理为组长的雨季施工领导小组,具体分工如下表所示:2、雨期施工主要雨施材料计划 雨施材料一览表序号名 称单位数 量1塑料布m230002草 袋条5003雨 鞋双204雨 衣套505手 套双1006铁 锹把207手电筒把108抽水泵台43、技术准备3
1 编制雨期施工方案及相关技术交底
2 验证雨施材料的落实情况
3 做好现场搅拌站及施工实验安排
4、生产部门准备工作4
1 根据雨施计划要求,合理配备劳动力,积极组织施工生产
2 加强对天气预报信息管理工作,现场设天气预报黑板一块,及时把天气情况写在黑板上公布,以便随天气变化情况及时调整施工部署
3 组织项目部全管理体人员和外施队全体职工进行雨季施工的安全生产教育
5、材料部门准备工作5
1 编制及落实雨施材料使用计划
2 根据雨施要求存放材料
第 2 页 共 6 页下载后可任意编辑5
3 雨施前对机械设备进行彻底检修
6、施工现场准备:6
1 清理、疏通现场原有的排水沟及污水管线,防止管道堵塞造成隐患
