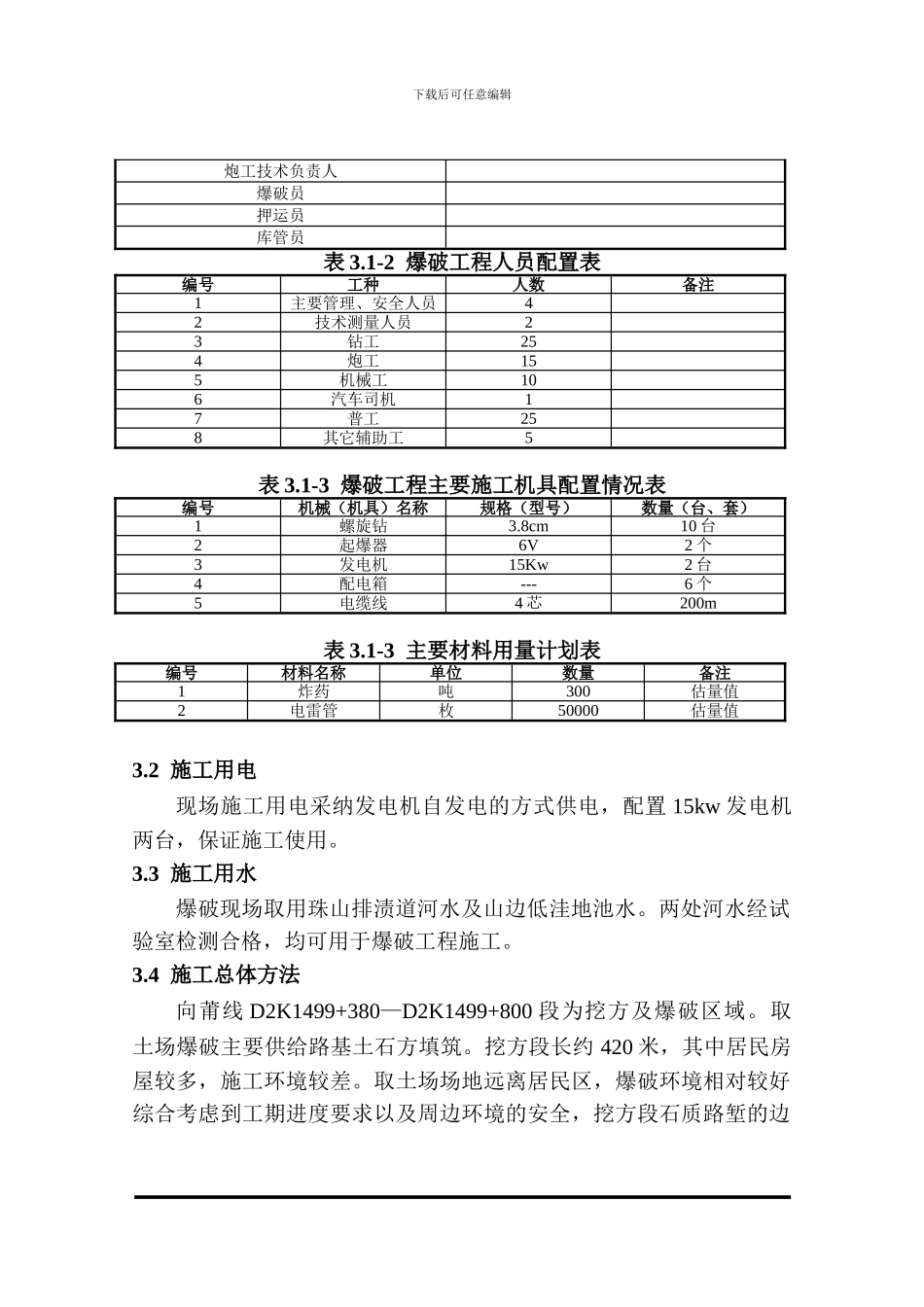

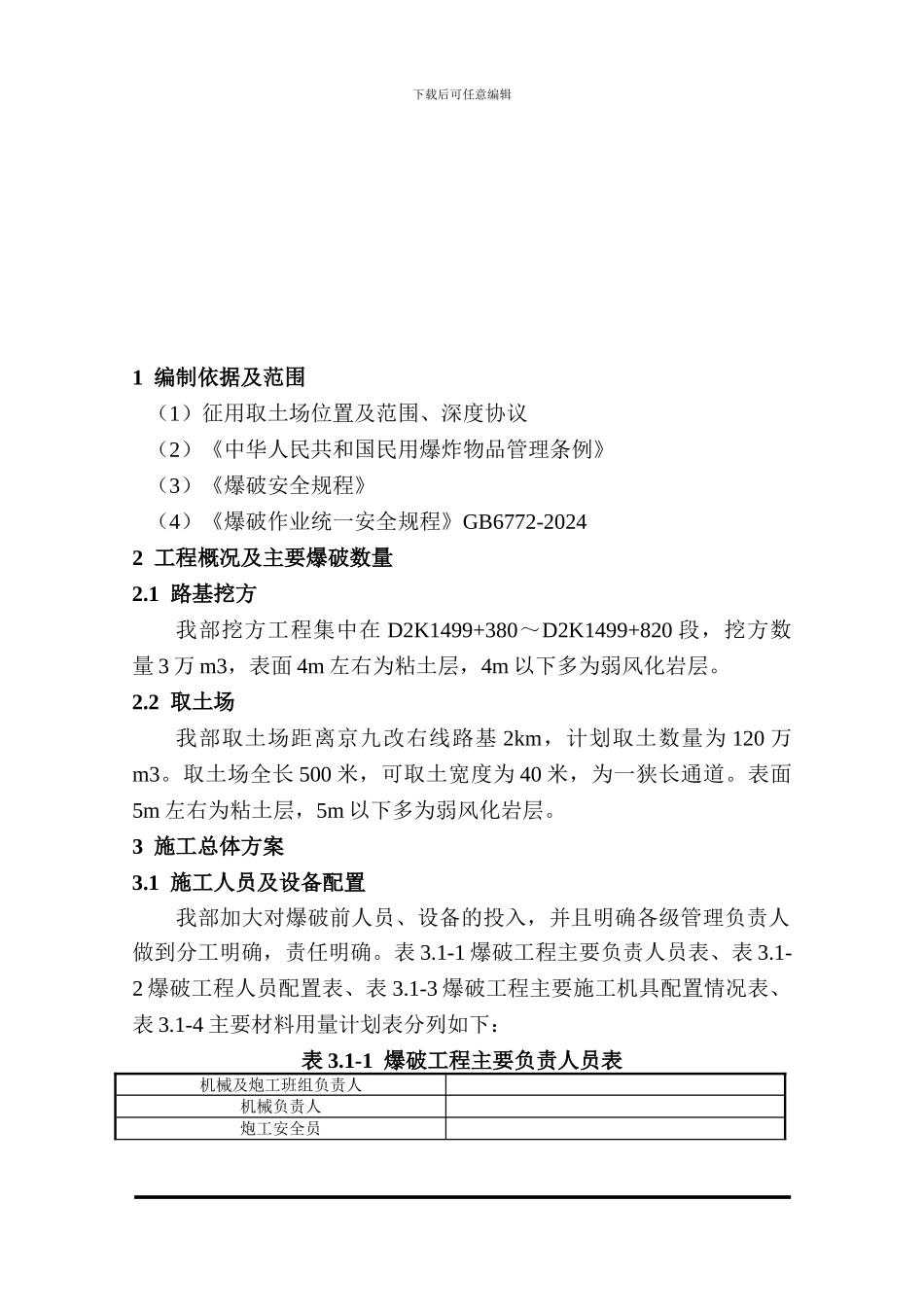

下载后可任意编辑土石方工程爆破施工专项方案下载后可任意编辑1 编制依据及范围(1)征用取土场位置及范围、深度协议(2)《中华人民共和国民用爆炸物品管理条例》(3)《爆破安全规程》(4)《爆破作业统一安全规程》GB6772-20242 工程概况及主要爆破数量2.1 路基挖方我部挖方工程集中在 D2K1499+380~D2K1499+820 段,挖方数量 3 万 m3,表面 4m 左右为粘土层,4m 以下多为弱风化岩层。2.2 取土场我部取土场距离京九改右线路基 2km,计划取土数量为 120 万m3。取土场全长 500 米,可取土宽度为 40 米,为一狭长通道。表面5m 左右为粘土层,5m 以下多为弱风化岩层。3 施工总体方案3.1 施工人员及设备配置我部加大对爆破前人员、设备的投入,并且明确各级管理负责人做到分工明确,责任明确。表 3.1-1 爆破工程主要负责人员表、表 3.1-2 爆破工程人员配置表、表 3.1-3 爆破工程主要施工机具配置情况表、表 3.1-4 主要材料用量计划表分列如下:表 3.1-1 爆破工程主要负责人员表机械及炮工班组负责人机械负责人炮工安全员下载后可任意编辑炮工技术负责人爆破员押运员库管员表 3.1-2 爆破工程人员配置表编号工种人数备注1主要管理、安全人员42技术测量人员23钻工254炮工155机械工106汽车司机17普工258其它辅助工5表 3.1-3 爆破工程主要施工机具配置情况表编号机械(机具)名称规格(型号)数量(台、套)1螺旋钻3.8cm10 台2起爆器6V2 个3发电机15Kw2 台4配电箱---6 个5电缆线4 芯200m表 3.1-3 主要材料用量计划表编号材料名称单位数量备注1炸药吨300估量值2电雷管枚50000估量值3.2 施工用电现场施工用电采纳发电机自发电的方式供电,配置 15kw 发电机两台,保证施工使用。3.3 施工用水爆破现场取用珠山排渍道河水及山边低洼地池水。两处河水经试验室检测合格,均可用于爆破工程施工。3.4 施工总体方法向莆线 D2K1499+380—D2K1499+800 段为挖方及爆破区域。取土场爆破主要供给路基土石方填筑。挖方段长约 420 米,其中居民房屋较多,施工环境较差。取土场场地远离居民区,爆破环境相对较好综合考虑到工期进度要求以及周边环境的安全,挖方段石质路堑的边下载后可任意编辑坡一律采纳光面爆破,必要时采纳覆盖草袋的方法施工,以保边坡的美观、稳定及居民区的安全;取土场石方爆破采纳松动爆破和控制爆破的方法施工。我公司在各种复杂的环境中,采纳各种爆破方法,完成过大量的各种要求的爆破工程...
