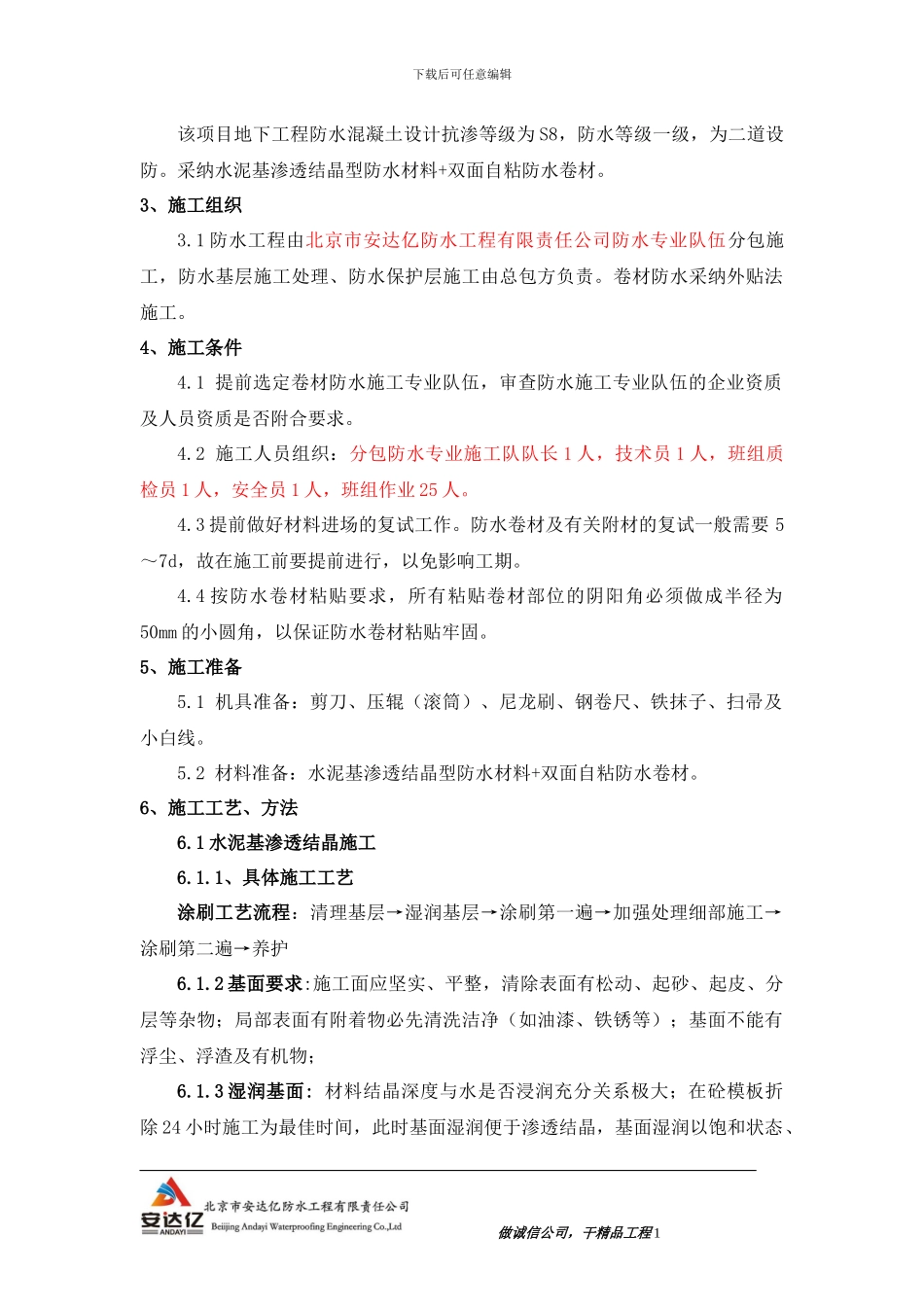

地下室防水工程 施 工 方 案 北京市安达亿防水工程有限责任公司2024 年 11 月 26 日 1、编制说明《地下工程防水技术法律规范》 GB50108-2024《地下防水工程质量验收法律规范》GB50208-20242、工程概况下载后可任意编辑该项目地下工程防水混凝土设计抗渗等级为 S8,防水等级一级,为二道设防
采纳水泥基渗透结晶型防水材料+双面自粘防水卷材
3、施工组织3
1 防水工程由北京市安达亿防水工程有限责任公司防水专业队伍分包施工,防水基层施工处理、防水保护层施工由总包方负责
卷材防水采纳外贴法施工
4、施工条件4
1 提前选定卷材防水施工专业队伍,审查防水施工专业队伍的企业资质及人员资质是否附合要求
2 施工人员组织:分包防水专业施工队队长 1 人,技术员 1 人,班组质检员 1 人,安全员 1 人,班组作业 25 人
3 提前做好材料进场的复试工作
防水卷材及有关附材的复试一般需要 5~7d,故在施工前要提前进行,以免影响工期
4 按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为50mm 的小圆角,以保证防水卷材粘贴牢固
5、施工准备5
1 机具准备:剪刀、压辊(滚筒)、尼龙刷、钢卷尺、铁抹子、扫帚及小白线
2 材料准备:水泥基渗透结晶型防水材料+双面自粘防水卷材
6、施工工艺、方法6
1 水泥基渗透结晶施工6
1、具体施工工艺涂刷工艺流程:清理基层→湿润基层→涂刷第一遍→加强处理细部施工→涂刷第二遍→养护6
2 基面要求:施工面应坚实、平整,清除表面有松动、起砂、起皮、分层等杂物;局部表面有附着物必先清洗洁净(如油漆、铁锈等);基面不能有浮尘、浮渣及有机物;6

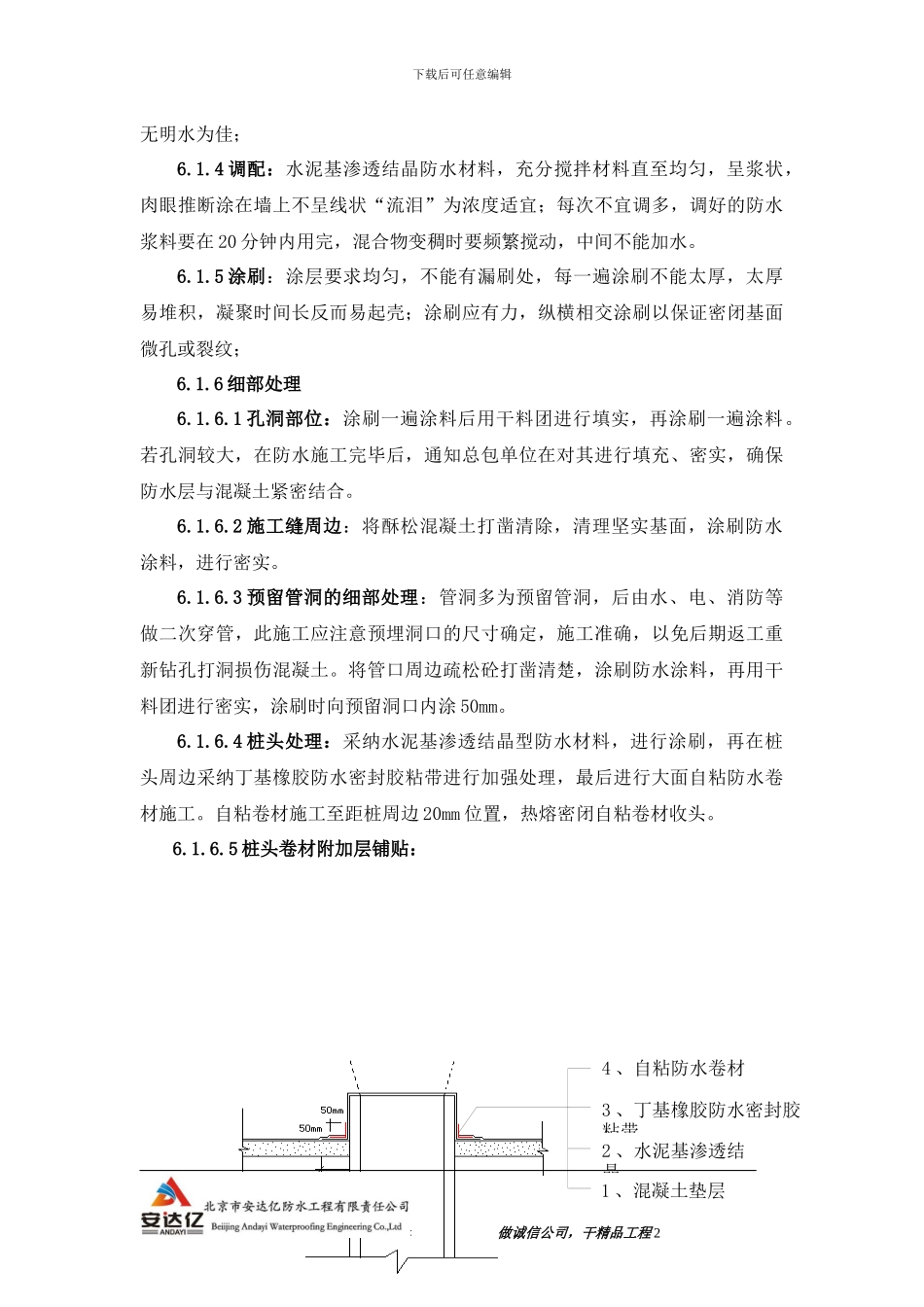

3 湿润基面: 材料结晶深度与水是否浸润充分关系极大;在砼模板折除 24 小时施工为最佳时间,此时基面湿润便于渗透结晶,基面湿润以饱和状态、 做诚信公司,
