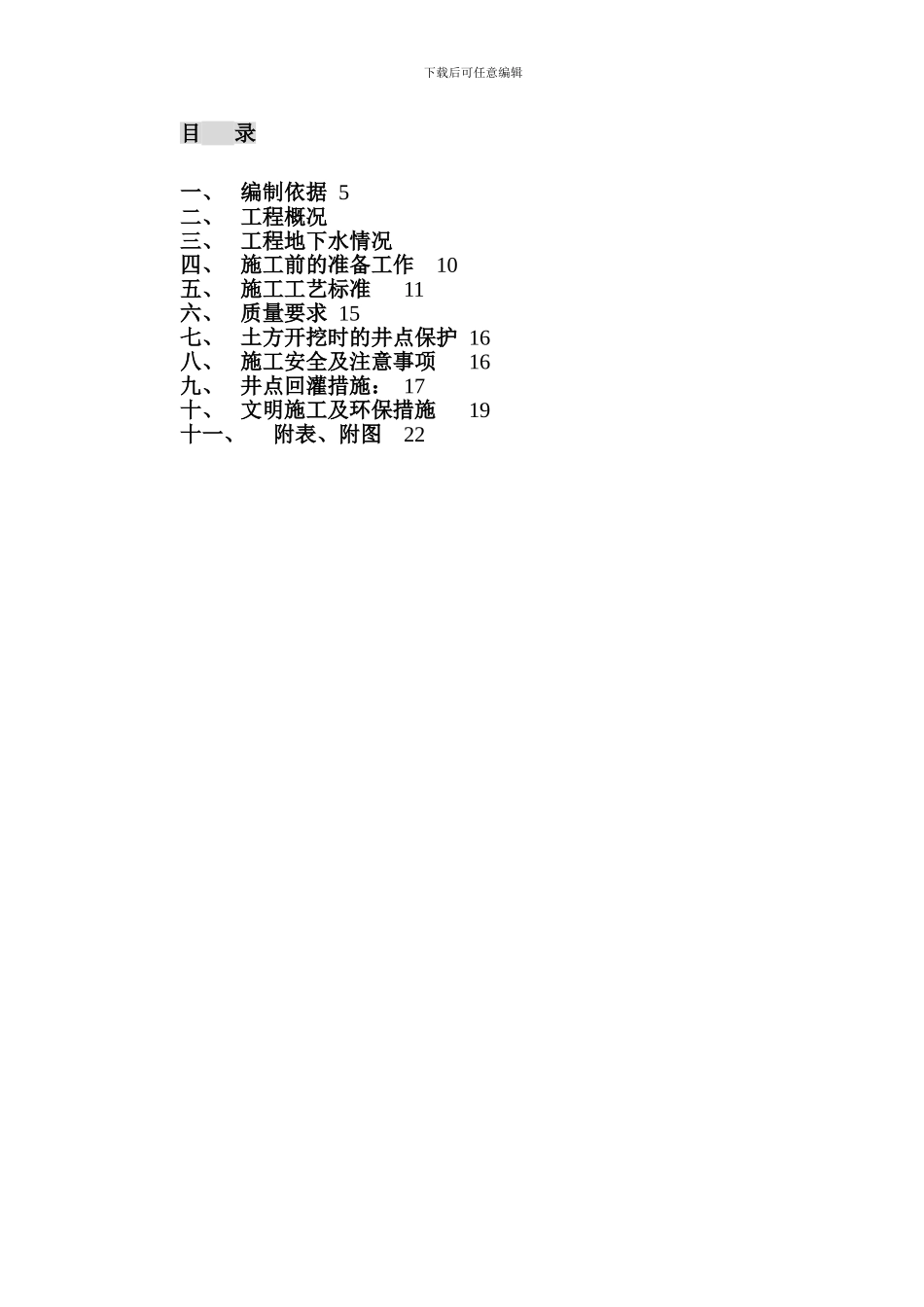

下载后可任意编辑广场降水专项施工方案编制人: 审核人: 审批人: 广场工程项目部下载后可任意编辑目 录一、 编制依据 5二、 工程概况三、 工程地下水情况四、 施工前的准备工作10五、 施工工艺标准11六、 质量要求 15七、 土方开挖时的井点保护 16八、 施工安全及注意事项16九、 井点回灌措施: 17十、 文明施工及环保措施19十一、附表、附图22下载后可任意编辑A

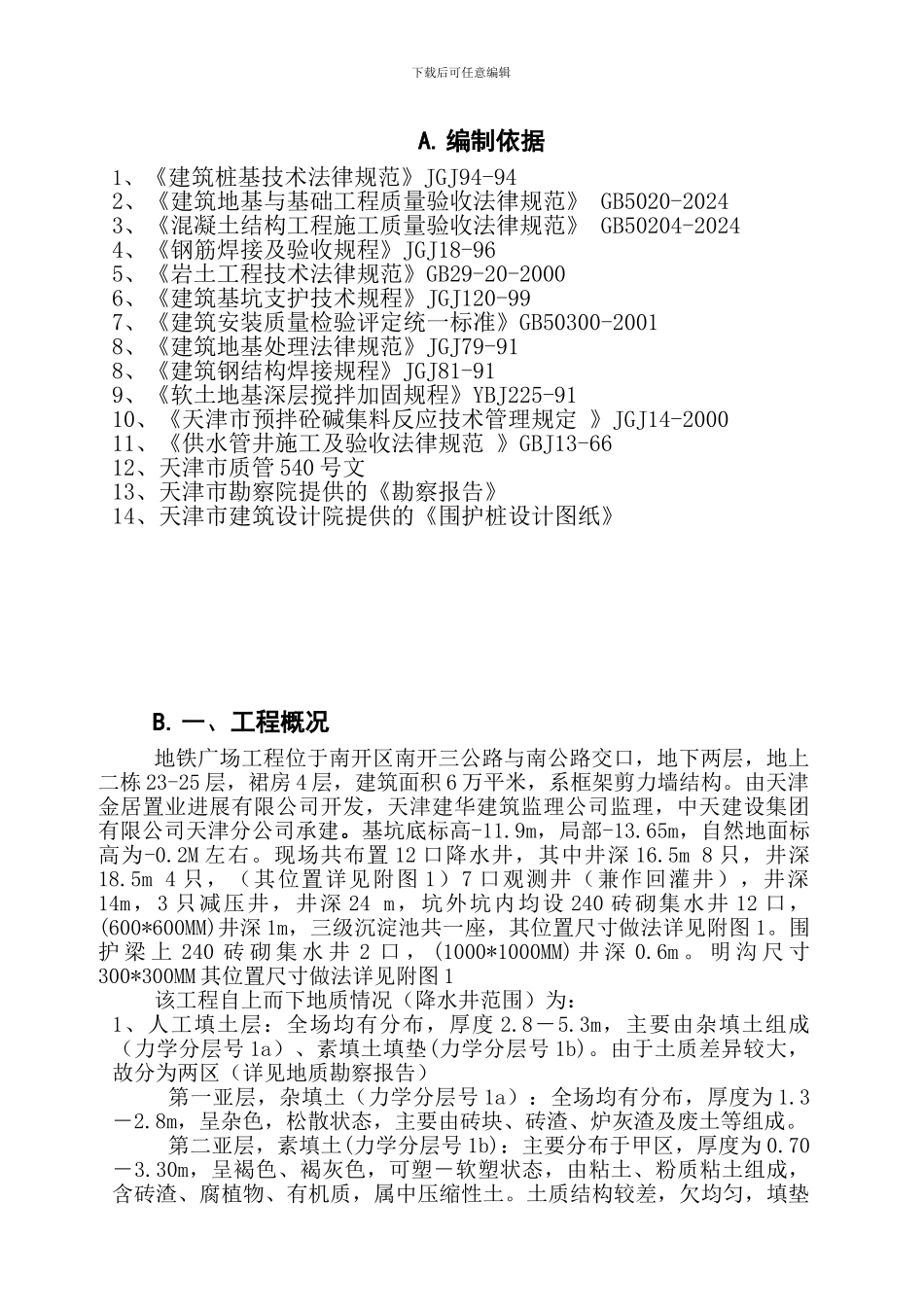

编制依据1、《建筑桩基技术法律规范》JGJ94-942、《建筑地基与基础工程质量验收法律规范》 GB5020-20243、《混凝土结构工程施工质量验收法律规范》 GB50204-20244、《钢筋焊接及验收规程》JGJ18-965、《岩土工程技术法律规范》GB29-20-20006、《建筑基坑支护技术规程》JGJ120-997、《建筑安装质量检验评定统一标准》GB50300-20018、《建筑地基处理法律规范》JGJ79-918、《建筑钢结构焊接规程》JGJ81-919、《软土地基深层搅拌加固规程》YBJ225-9110、《天津市预拌砼碱集料反应技术管理规定 》JGJ14-200011、《供水管井施工及验收法律规范 》GBJ13-6612、天津市质管 540 号文13、天津市勘察院提供的《勘察报告》14、天津市建筑设计院提供的《围护桩设计图纸》B
一、工程概况地铁广场工程位于南开区南开三公路与南公路交口,地下两层,地上二栋 23-25 层,裙房 4 层,建筑面积 6 万平米,系框架剪力墙结构
由天津金居置业进展有限公司开发,天津建华建筑监理公司监理,中天建设集团有限公司天津分公司承建
基坑底标高-11
9m,局部-13
65m,自然地面标高为-0
现场共布置 12 口降水井,其中井深 16
5m 8 只,井深18
