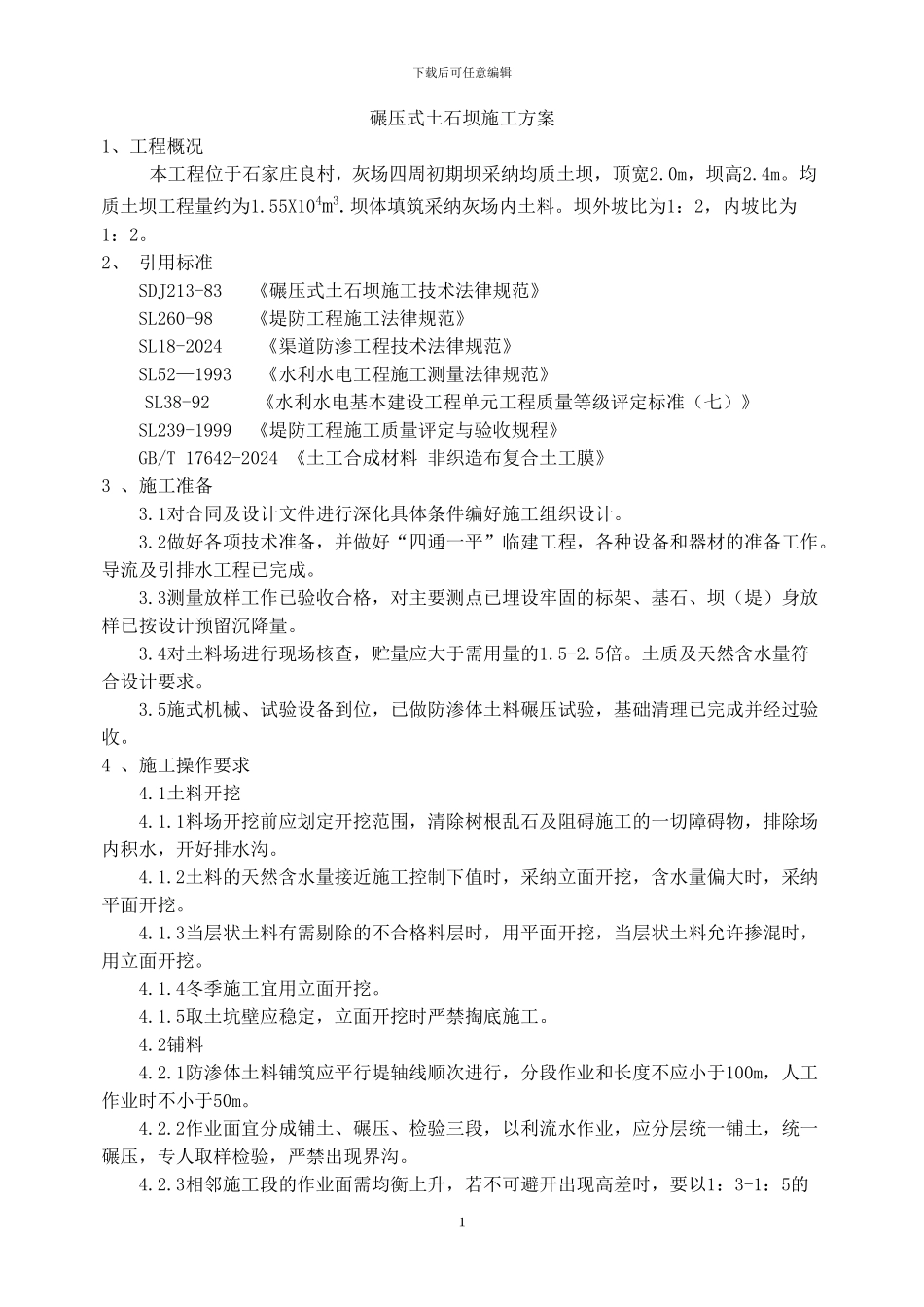

下载后可任意编辑碾压式土石坝施工方案1、工程概况 本工程位于石家庄良村,灰场四周初期坝采纳均质土坝,顶宽2
0m,坝高2
均质土坝工程量约为1
55X104m3
坝体填筑采纳灰场内土料
坝外坡比为1:2,内坡比为1:2
2、 引用标准SDJ213-83 《碾压式土石坝施工技术法律规范》SL260-98 《堤防工程施工法律规范》SL18-2024 《渠道防渗工程技术法律规范》SL52—1993 《水利水电工程施工测量法律规范》SL38-92 《水利水电基本建设工程单元工程质量等级评定标准(七)》SL239-1999 《堤防工程施工质量评定与验收规程》GB/T 17642-2024 《土工合成材料 非织造布复合土工膜》3 、施工准备3
1对合同及设计文件进行深化具体条件编好施工组织设计
2做好各项技术准备,并做好“四通一平”临建工程,各种设备和器材的准备工作
导流及引排水工程已完成
3测量放样工作已验收合格,对主要测点已埋设牢固的标架、基石、坝(堤)身放样已按设计预留沉降量
4对土料场进行现场核查,贮量应大于需用量的1
土质及天然含水量符合设计要求
5施式机械、试验设备到位,已做防渗体土料碾压试验,基础清理已完成并经过验收
4 、施工操作要求4
1土料开挖4
1料场开挖前应划定开挖范围,清除树根乱石及阻碍施工的一切障碍物,排除场内积水,开好排水沟
2土料的天然含水量接近施工控制下值时,采纳立面开挖,含水量偏大时,采纳平面开挖
3当层状土料有需剔除的不合格料层时,用平面开挖,当层状土料允许掺混时,用立面开挖
4冬季施工宜用立面开挖
5取土坑壁应稳定,立面开挖时严禁掏底施工
1防渗体土料铺筑应平行堤轴线顺次进行,分段作业和长度不应小于100m,人工作业时不小于50m
2作业面宜分成铺土
