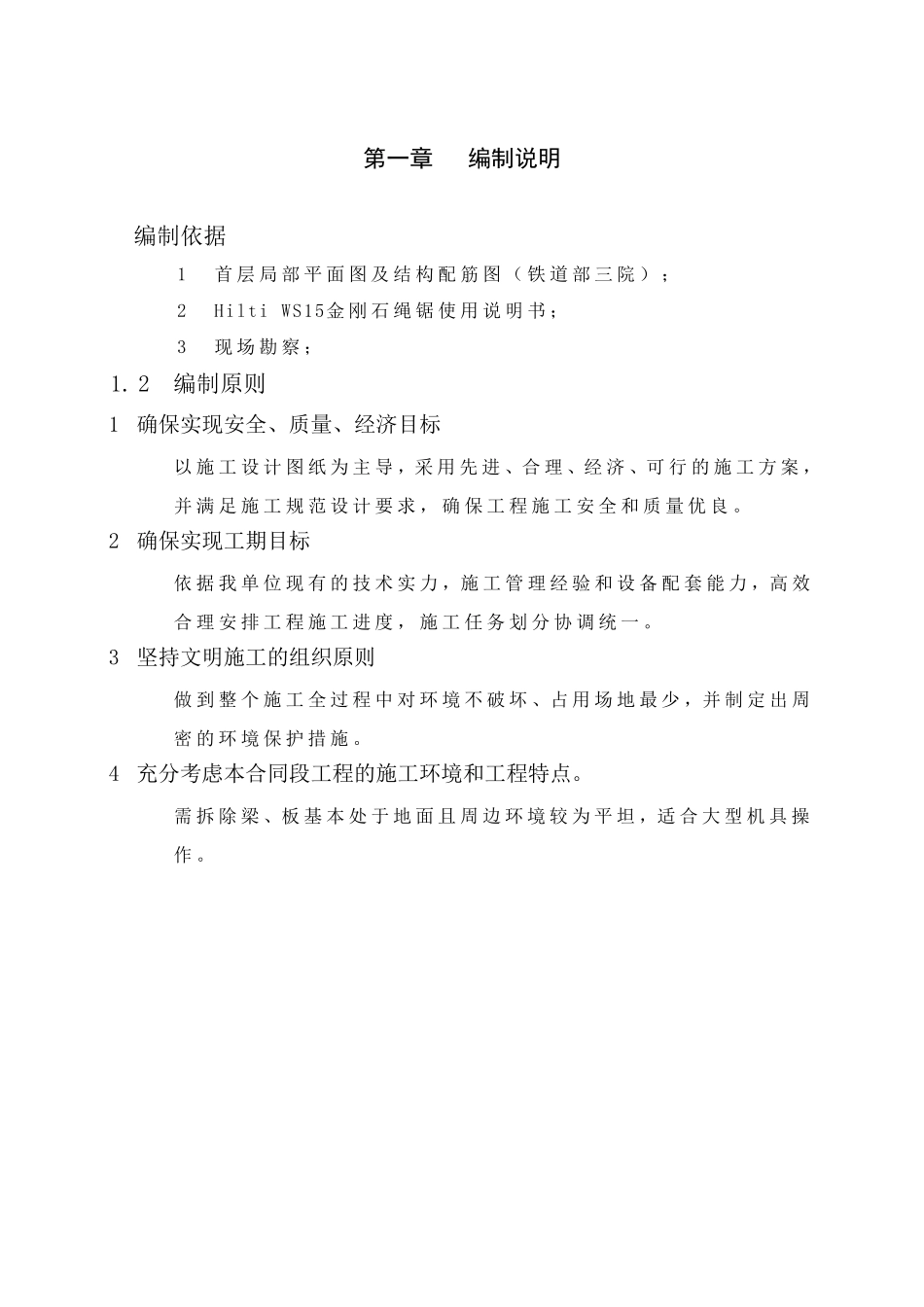

第一章 编制说明 编制依据 1 首层局部平面图及结构配筋图(铁道部三院); 2 Hilti WS15金刚石绳锯使用说明书; 3 现场勘察; 1. 2 编制原则 1 确保实现安全、质量、经济目标 以 施 工 设 计 图纸 为 主 导 ,采 用先 进 、合 理 、经 济 、可 行 的 施 工 方 案 ,并 满 足 施 工 规 范 设 计 要 求 , 确保工 程 施 工 安全和 质 量 优 良 。 2 确保实现工期目标 依据我 单 位 现有 的 技 术 实力 ,施 工 管 理 经 验 和 设 备 配套 能 力 ,高 效合 理 安排 工 程 施 工 进 度 , 施 工 任 务 划 分 协 调 统 一 。 3 坚持文明施工的组织原则 做 到 整 个 施 工 全过 程 中 对 环 境 不 破 坏 、占 用场地 最 少,并 制定出周密的 环 境 保护措施 。 4 充分考虑本合同段工程的施工环境和工程特点。 需拆除梁、板基本处于地 面且周边环 境 较为 平坦,适合 大型机具操作 。 第 二 章 主 要 工 艺 流 程 工 程 概 况 因 标 高 降 低 , 需 将 图 纸 标 定 范 围 内 已 浇 注 完 毕 的 混 凝 土 梁 、 板 整 体拆 除 , 并 在 保 留 主 筋 的 前 提 下 , 将 新 增 梁 、 板 标 高 范 围 内 的 , 柱 及剪 力 墙 的 混 凝 土 剔 除 。 施 工 流 程 施 工 准 备 → 施 工 围 挡 及 安 全 标 识 设 置 → 支 撑 脚 手 架 搭 设 → 划 线 定位 → 水 钻 钻 孔 及 绳 锯 切 割 → 砼 块 吊 装 → 静 态 破 碎 → 清 理 场 地 、 支 架拆 除 工 程 规 模 本 工 程 的 工 程 数 量 包 括 : 满 堂 红 脚 手 架 搭 设 : 约650m 2 金 刚 石 绳 锯 切 割 面 积 : 467 m 2 水 钻 钻 孔 ( 以 ф 100 钻 头 计 ) : 5500m 砼 块 吊 装 : 1600T 静 态 破 碎 : 100m 3 渣 土 清 理 : 400 m 3 梁 板 拆 除 施 工 工 艺 根 据 现 场 勘 察 确 定 , 作 业 环境允许大吨位 吊 装 机械及 平板 车驶入,可采用金 刚 石 绳 锯 辅以 水 钻 切 割 分块 的 方式进行。 切 割 砼 块 的 体 积可依据 吊 车的 吊 装 能力 而定 , 砼...
