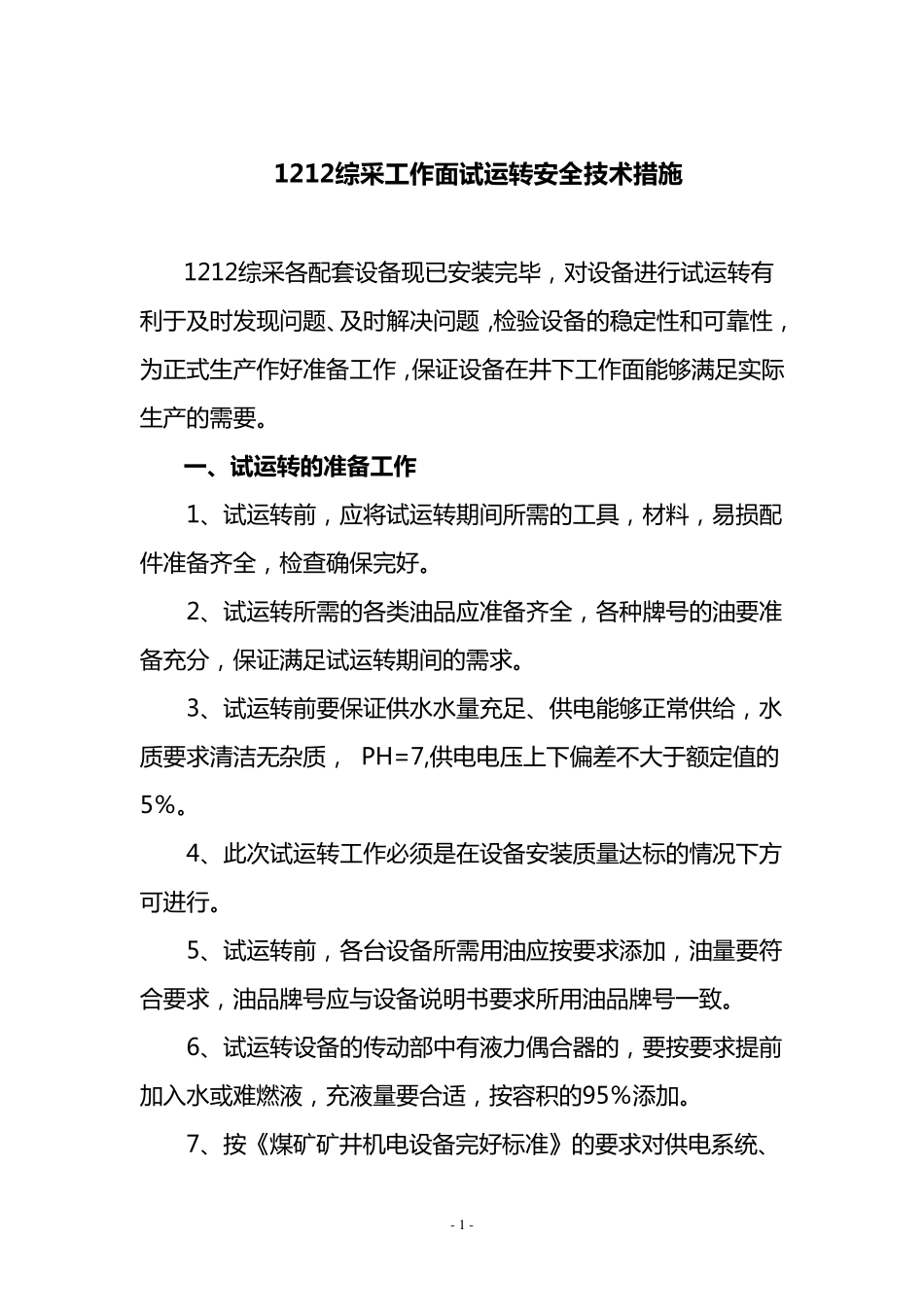

- 1 - 1212综 采 工 作 面 试 运 转 安 全 技 术 措 施 1212综 采 各 配 套 设 备 现 已 安 装 完 毕 , 对 设 备 进 行 试 运 转 有利 于 及 时 发 现 问 题 、及 时 解决问 题 ,检验设 备 的稳定性和可靠性,为正式生产作好准备 工作, 保证设 备 在井下工作面能够满足实际生产的需要
一 、试 运 转 的准备工 作 1、试 运 转 前, 应将试 运 转 期间所需的工具, 材料, 易损配件准备 齐全, 检查确保完 好
2、试 运 转 所需的各 类油品应准备 齐全, 各 种牌号的油要准备 充分, 保证满足试 运 转 期间的需求
3、试 运 转 前要保证供水水量充足、供电能够正常供给, 水质要求清洁无杂质, PH=7,供电电压上下偏差不大于 额定值的5%
4、此次试 运 转 工作必须是在设 备 安 装 质量达标的情况下方可进 行
5、试 运 转 前, 各 台设 备 所需用油应按要求添加, 油量要符合要求, 油品牌号应与设 备 说明书要求所用油品牌号一致
6、试 运 转 设 备 的传动部中有 液力偶合器的, 要按要求提前加入水或难燃液, 充液量要合适, 按容积的95%添加
7、按《煤矿矿井机电设 备 完 好标准》的要求对 供电系统、 - 2 - 供 液 系 统 、通讯、照明系 统 以及其余各台试运转设备进行外观及静态测试检查,必须达到标准要求后方可进行单机试运转工作

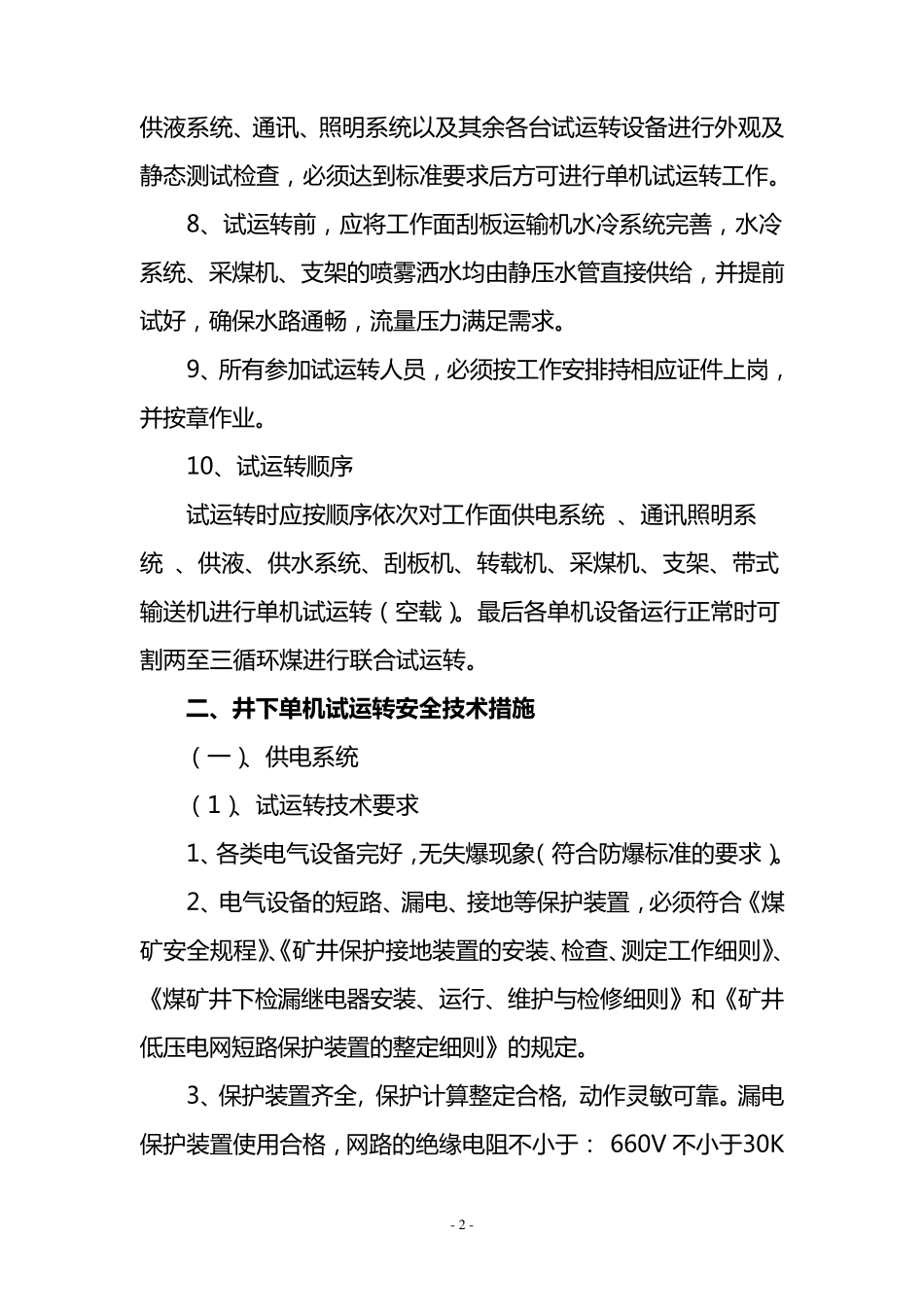

8、试运转前,应将工作面刮板运输机水冷系 统 完善,水冷系 统 、采煤机、支架的喷雾洒水均由静压水管直接供 给,并提前试好,确保水路通畅,流量压力满足需求
9、所有参加试运转人员,必须按工作安排持相应证件上岗,并按章作业

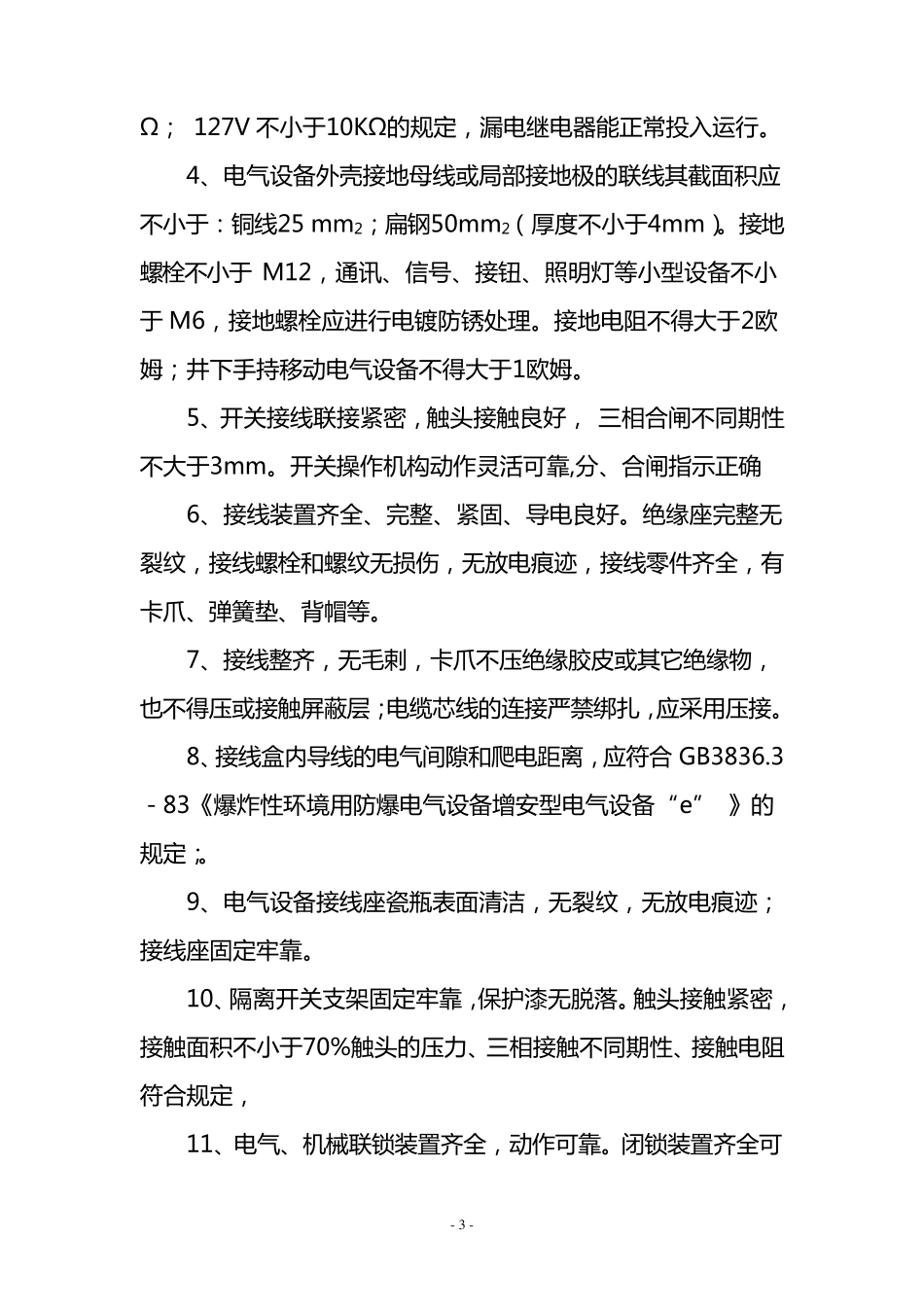

10、试运转顺序 试运转时应按顺序依次对工作面供 电系 统 、通讯照明系统 、供 液 、供 水系 统 、刮板机、转载机、采煤机、
