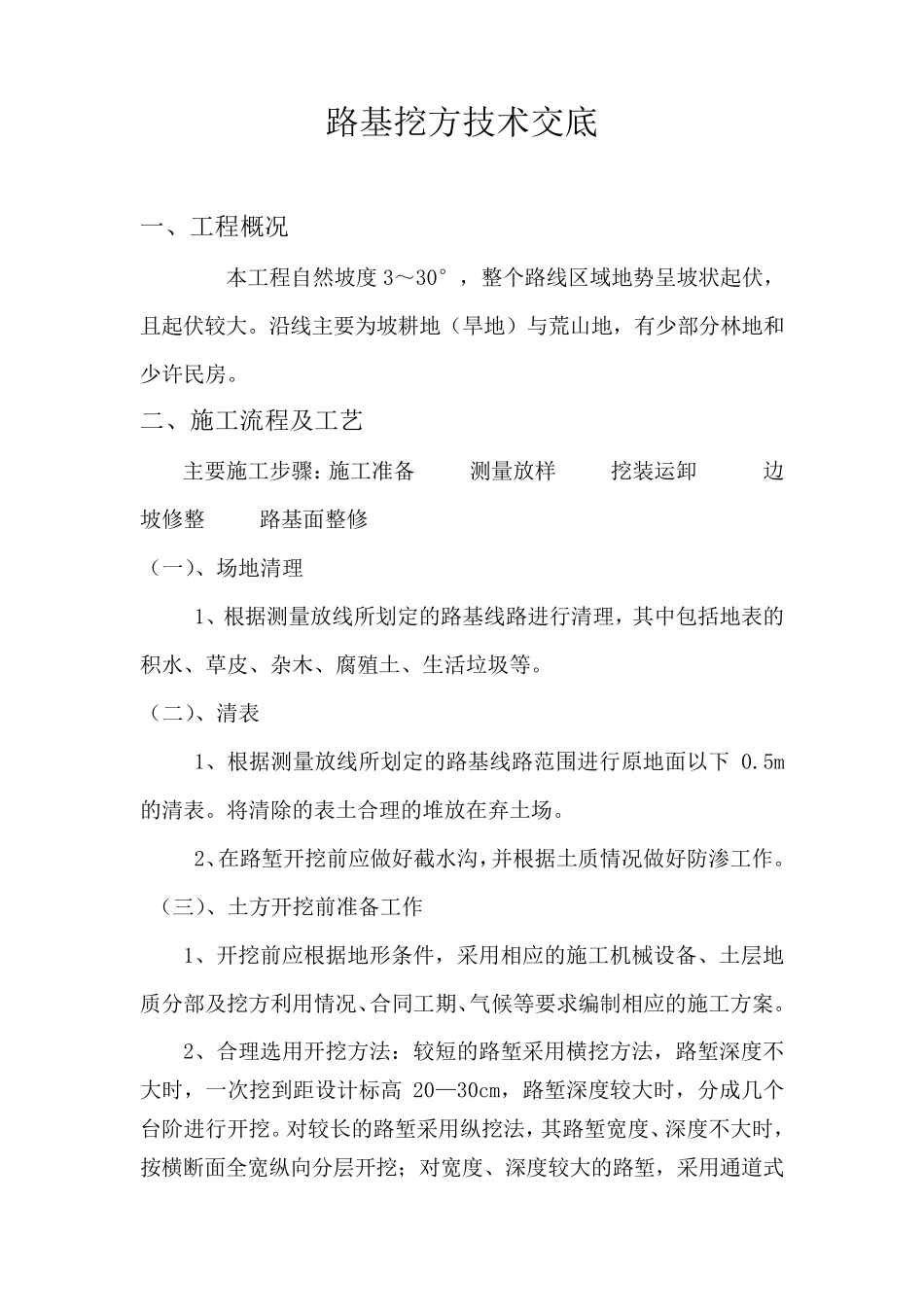

路基挖方技术交底 一、工程概况 本工程自然坡度3~30°,整个路线区域地势呈坡状起伏,且起伏较大
沿线主要为坡耕地(旱地)与荒山地,有少部分林地和少许民房
二、施工流程及工艺 主要施工步骤:施工准备 测量放样 挖装运卸 边坡修整 路基面整修 (一)、场地清理 1、根据测量放线所划定的路基线路进行清理,其中包括地表的积水、草皮、杂木、腐殖土、生活垃圾等
(二)、清表 1、根据测量放线所划定的路基线路范围进行原地面以下 0
将清除的表土合理的堆放在弃土场
2、在路堑开挖前应做好截水沟,并根据土质情况做好防渗工作
(三)、土方开挖前准备工作 1、开挖前应根据地形条件,采用相应的施工机械设备、土层地质分部及挖方利用情况、合同工期、气候等要求编制相应的施工方案
2、合理选用开挖方法:较短的路堑采用横挖方法,路堑深度不大时,一次挖到 距 设计 标 高20— 30cm,路堑深度较大时,分成 几 个台 阶 进行开挖

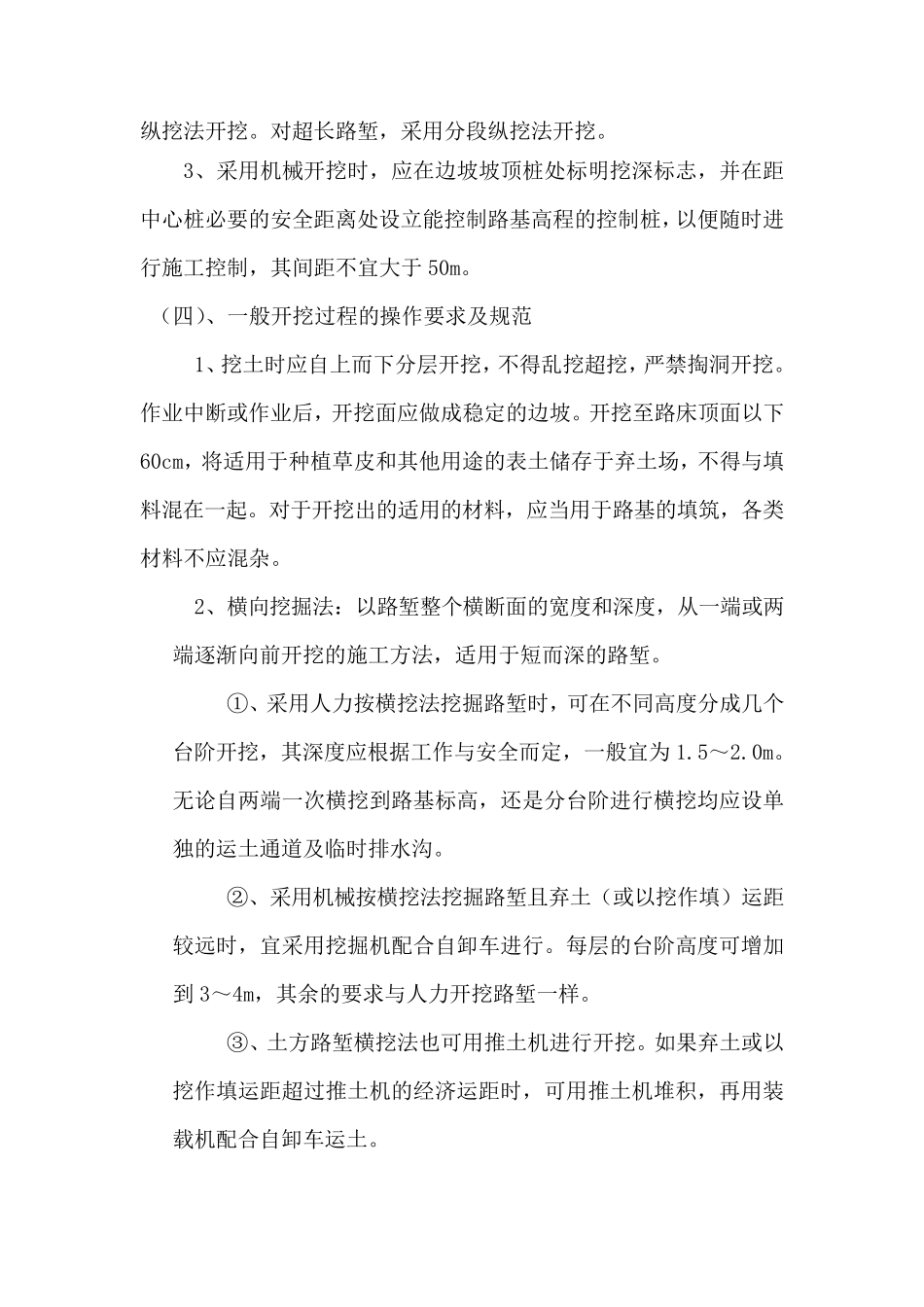

对 较长 的路堑采用纵 挖法,其路堑宽 度、深度不大时,按 横断 面全 宽 纵 向 分层开挖; 对 宽 度、深度较大的路堑,采用通 道 式纵 挖 法 开 挖
对 超 长 路 堑 , 采 用 分 段 纵 挖 法 开 挖
3、 采 用 机 械 开 挖 时 , 应 在 边 坡 坡 顶 桩 处 标 明 挖 深 标 志 , 并 在 距中 心 桩 必 要 的 安 全 距 离 处 设 立 能 控 制 路 基 高 程 的 控 制 桩 , 以 便 随 时 进行 施 工 控 制 , 其 间 距 不 宜 大 于 50m
( 四 )、 一 般 开 挖 过 程 的 操 作 要 求 及 规 范 1、 挖 土 时 应 自 上 而 下 分 层 开 挖 , 不 得 乱 挖 超 挖 , 严 禁 掏 洞 开 挖
作 业 中 断 或 作 业 后 , 开 挖 面 应 做 成 稳 定 的
