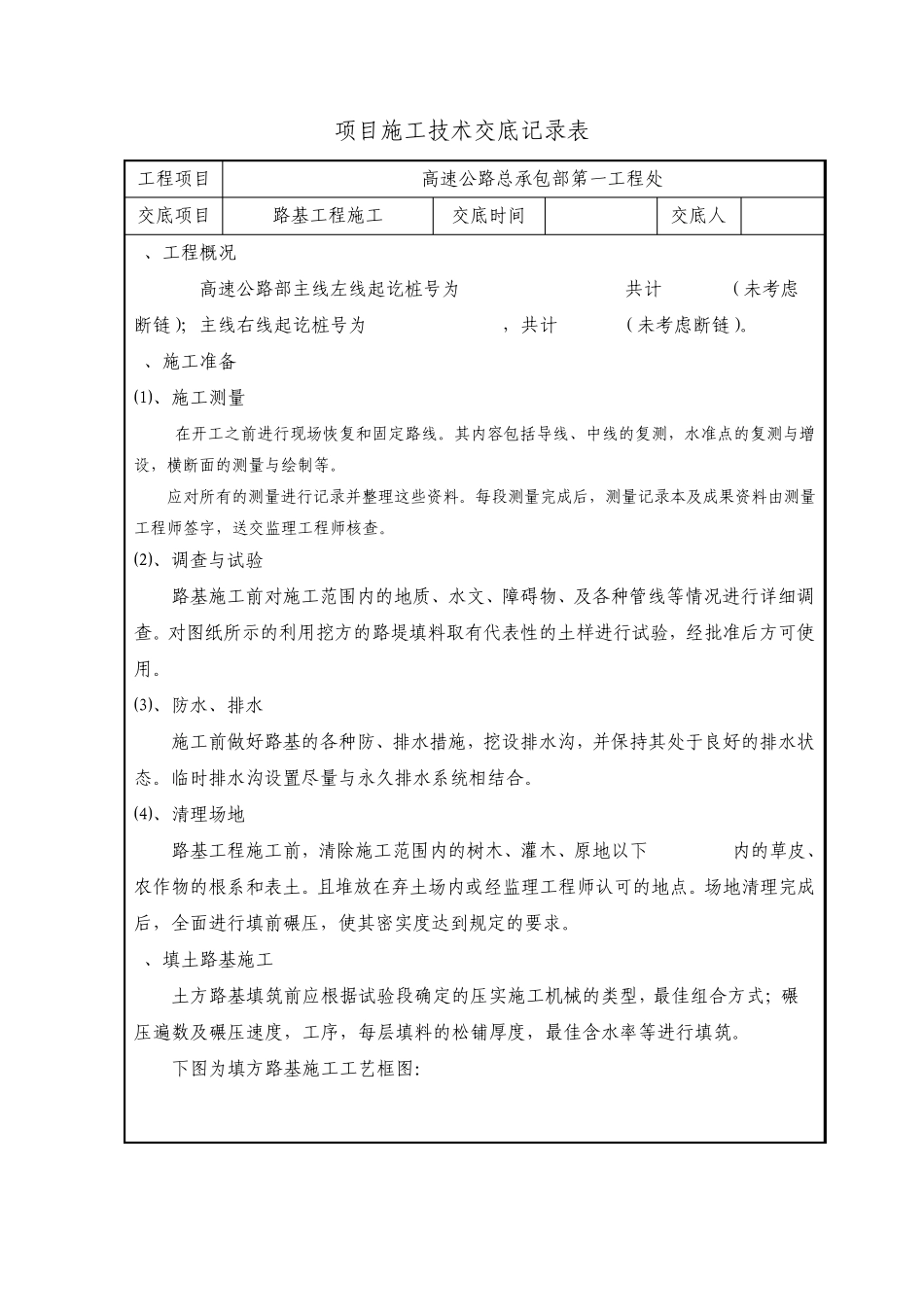

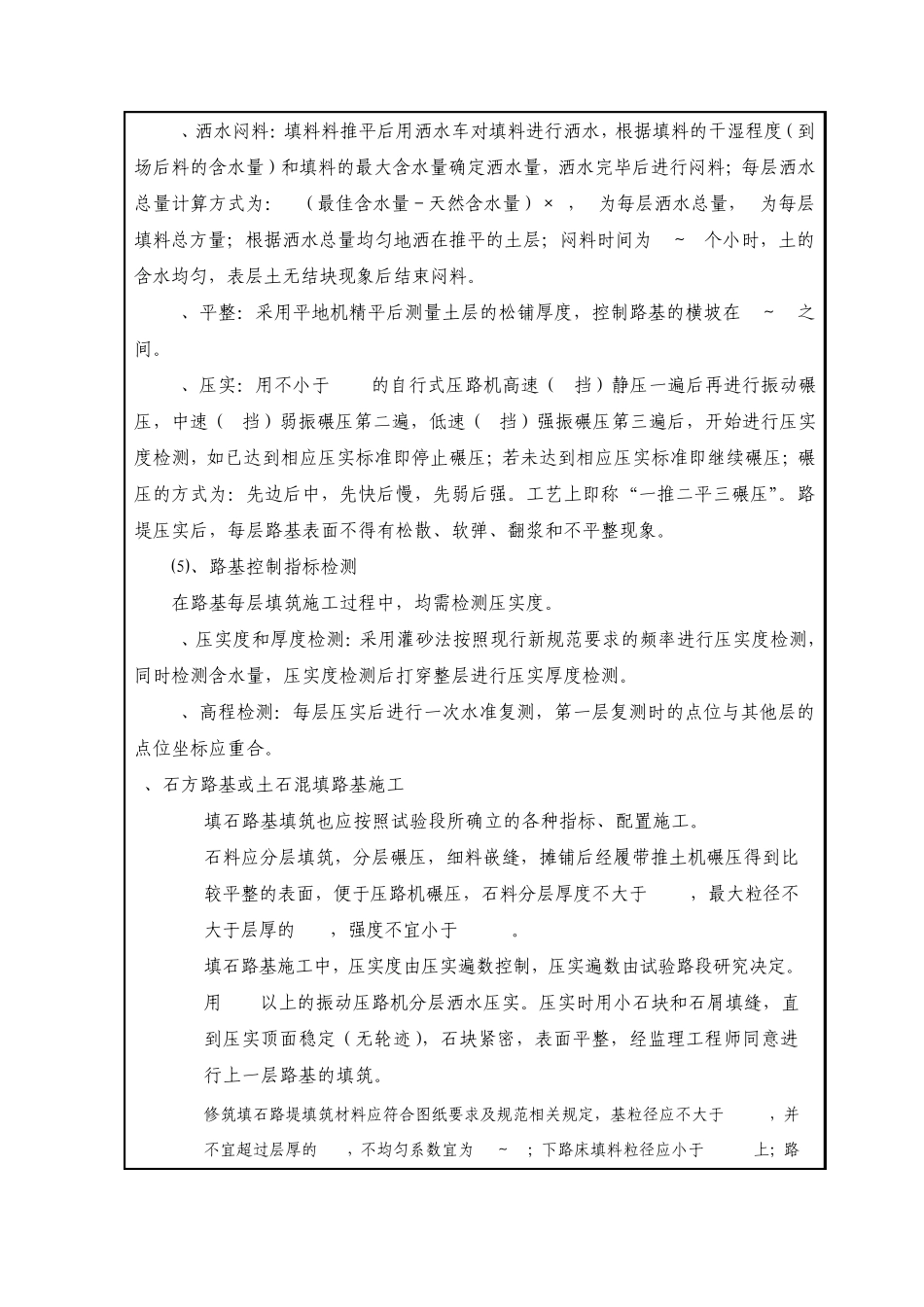

项目施工技术交底记录表 工程项目 ****高速公路总承包部第一工程处 交底项目 路基工程施工 交底时间 **_** 交底人 *** 1、工程概况 ***高速公路部主线左线起讫桩号为ZK9+614~ZK20+505,共计10891m(未考虑断链);主线右线起讫桩号为K9+556-K20+537,共计10981m(未考虑断链)。 2、施工准备 ⑴、施工测量 在开工之前进行现场恢复和固定路线。其内容包括导线、中线的复测,水准点的复测与增设,横断面的测量与绘制等。 应对所有的测量进行记录并整理这些资料。每段测量完成后,测量记录本及成果资料由测量工程师签字,送交监理工程师核查。 ⑵、调查与试验 路基施工前对施工范围内的地质、水文、障碍物、及各种管线等情况进行详细调查。对图纸所示的利用挖方的路堤填料取有代表性的土样进行试验,经批准后方可使用。 ⑶、防水、排水 施工前做好路基的各种防、排水措施,挖设排水沟,并保持其处于良好的排水状态。临时排水沟设臵尽量与永久排水系统相结合。 ⑷、清理场地 路基工程施工前,清除施工范围内的树木、灌木、原地以下100-300mm内的草皮、农作物的根系和表土。且堆放在弃土场内或经监理工程师认可的地点。场地清理完成后,全面进行填前碾压,使其密实度达到规定的要求。 3、填土路基施工 土方路基填筑前应根据试验段确定的压实施工机械的类型,最佳组合方式;碾压遍数及碾压速度,工序,每层填料的松铺厚度,最佳含水率等进行填筑。 下图为填方路基施工工艺框图: 测量放样地面标高复测砍树、挖根、场地清理、清除表土地基填前夯实监理认可分层填筑、分层碾压、检验压实度路床整形:用小碎石平整恢复中线、检验标高及压实度分段验收准备铺底基层监理认可开挖纵向土石方调配便道陡坡地基开挖台阶自卸车运输土石方至填方路基位置监理认可开挖边沟、排水沟监理认可 ⑴、施工测量 熟读设计文件和有关图纸,在施工前对设计提供的中、边桩号、桩位进行实地校核和调查。现场进行中线、边线等控制点的测量放样,并布设控制桩。对原始地面标高进行了测量记录。高填路段填筑前应对土质地基进行承载力的试验,地基的承载力应满足设计及规范要求。 ⑵、下承层处理 做好路基试验段临时排水设施,开挖路基两侧临时排水沟,并与永久排水设施相结合。在路基试验段填筑前应对场地进行清除、平整和碾压,下承层的浮土压实采用20t自重的压路机进行压实,碾压方式为静压、慢速。 ⑶、填料的装载及运输 用挖掘机挖料装车,根据运距...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路基土石方工程施工技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
