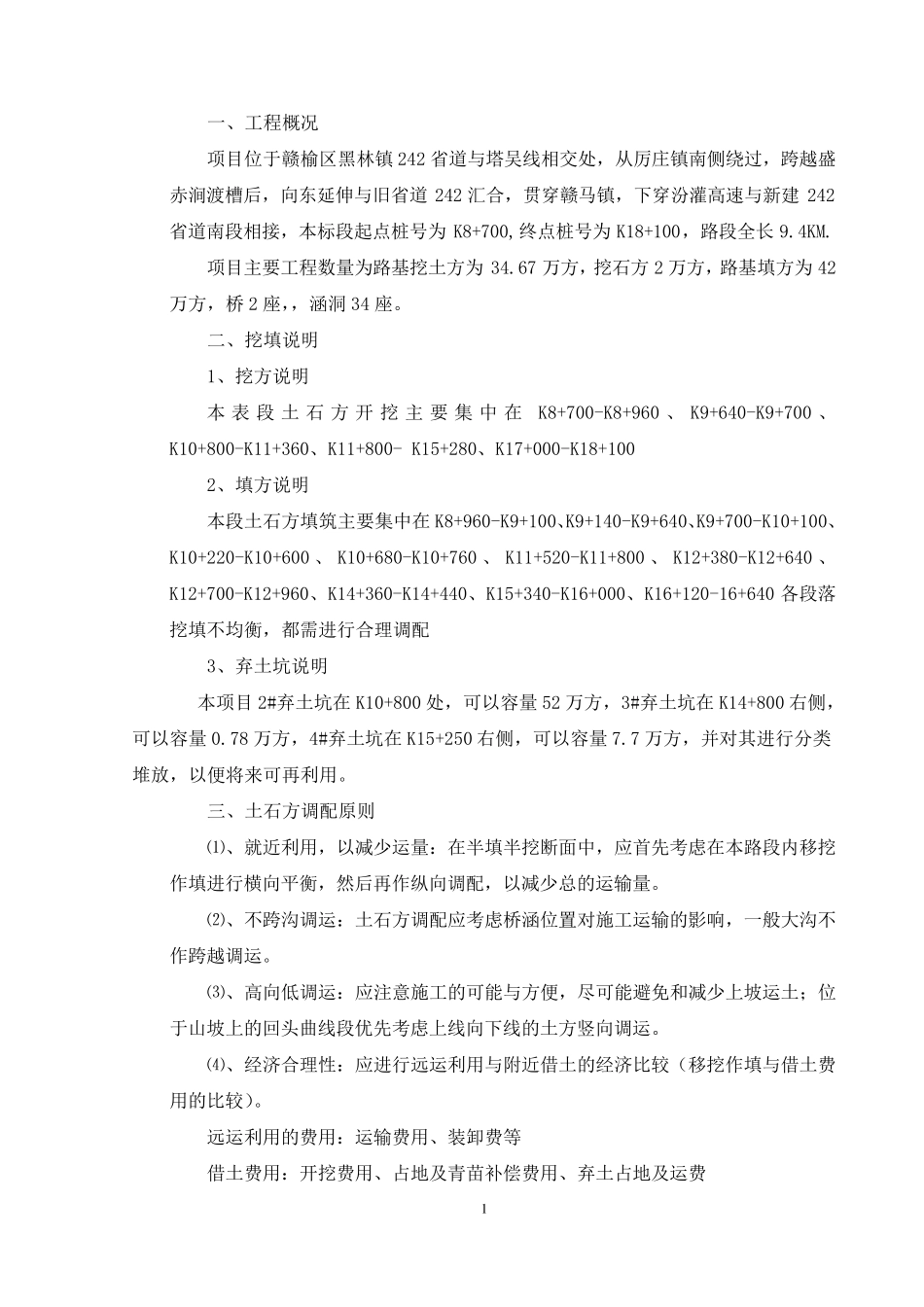

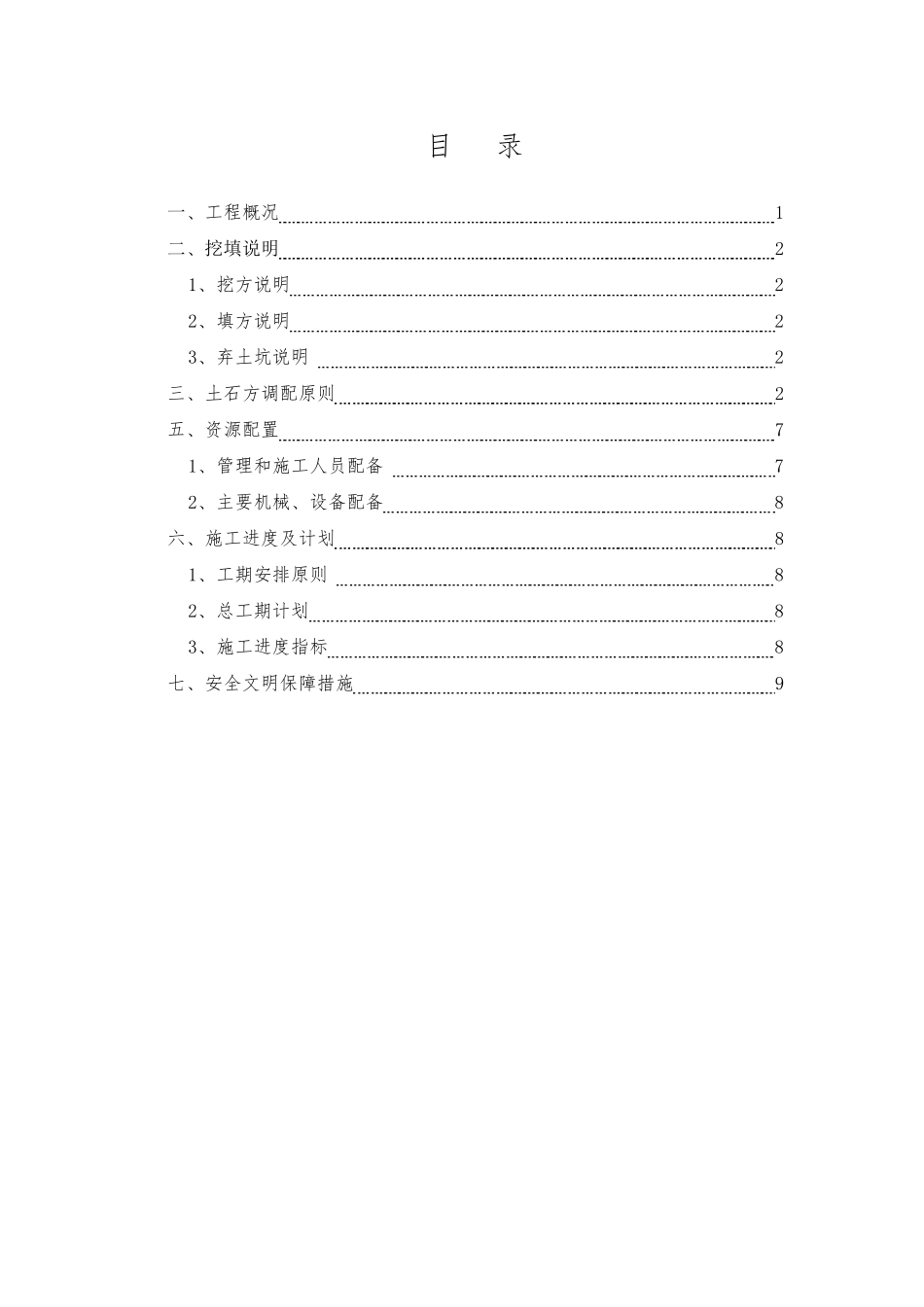

2 4 2 省道苏鲁交界至赣榆青口段改扩建工程 S242SLJ-GY 2 土 石 方 调 配 专 项 施 工 方 案 连云港市金泰公路工程有限公司 S242SLJ-GY2 标项目经理部 二○一五年十二月 目 录 一、工程概况 1 二、挖填说明 2 1、挖方说明 2 2、填方说明 2 3、弃土坑说明 2 三、土石方调配原则 2 五、资源配置 7 1、管理和施工人员配备 7 2、主要机械、设备配备 8 六、施工进度及计划 8 1、工期安排原则 8 2、总工期计划 8 3、施工进度指标 8 七、安全文明保障措施 9 1 一 、 工 程 概 况 项 目 位 于 赣 榆 区 黑 林 镇 242 省 道 与 塔 吴 线 相 交 处 , 从 厉 庄 镇 南 侧 绕 过 , 跨 越 盛赤 涧 渡 槽 后 , 向 东 延 伸 与 旧 省 道242 汇 合 , 贯 穿 赣 马 镇 , 下 穿 汾 灌 高 速 与 新 建242省 道 南 段 相 接 , 本 标 段 起 点 桩 号 为K8+700,终 点 桩 号 为 K18+100, 路 段 全 长 9.4KM. 项 目 主 要 工 程 数 量 为 路 基 挖 土 方 为34.67 万 方 , 挖 石 方 2 万 方 , 路 基 填 方 为 42万 方 , 桥 2 座 ,, 涵 洞 34 座 。 二 、 挖 填 说 明 1、 挖 方 说 明 本表段土石方开挖主要集中在K8+700-K8+960 、K9+640-K9+700 、K10+800-K11+360、 K11+800- K15+280、 K17+000-K18+100 2、 填 方 说 明 本 段 土 石 方 填 筑 主 要 集 中 在 K8+960-K9+100、K9+140-K9+640、K9+700-K10+100、K10+220-K10+600 、 K10+680-K10+760 、 K11+520-K11+800 、 K12+380-K12+640 、K12+700-K12+960、 K14+360-K14+440、 K15+340-K16+000、 K16+120-16+640 各 段 落挖 填 不 均 衡 , 都 需 进 行 合 理 调 配 3、 弃 土 坑 说 明 本 项 目 2#弃 土 坑 在 K10+800 处 , 可 以 容 量 52 万 方 , 3#弃 土 坑 在 K14+800 右 侧 ,可 以 容 量 0.78 万 方 , 4#弃 土 坑 在 K15+250 右 侧 , 可 以 容 量 7.7 万 方 , 并 对 其 进 行 分 类堆 放 , 以 便 将 来 可 再 利 用 。 三 、 土 石 方 调 配 原则 ⑴、 就近利 用 , 以 减少运量 :在 半填 半挖 断面中 , 应首先考虑在 本 路 段...
