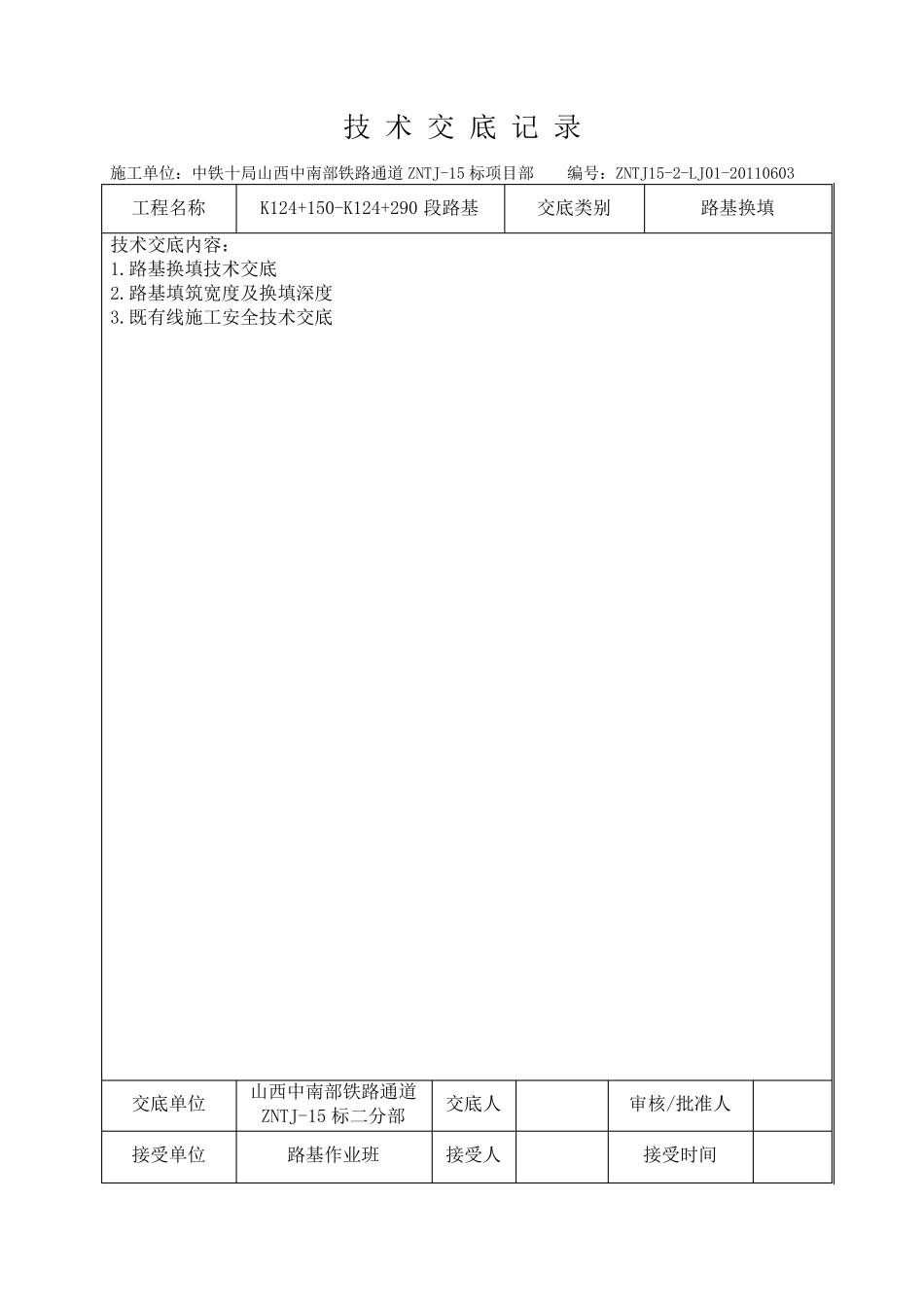

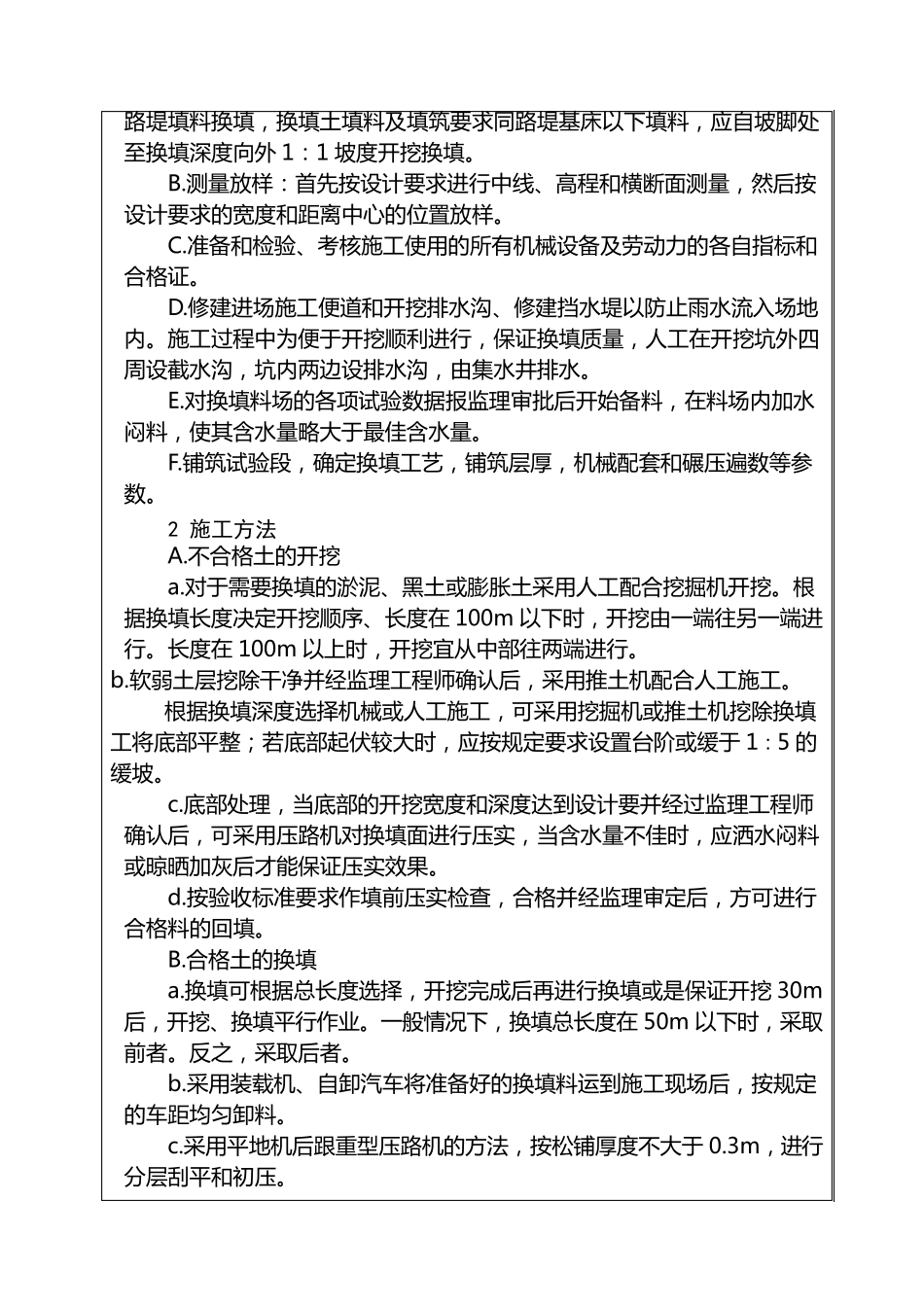

技 术 交 底 记 录 施工单位:中铁十局山西中南部铁路通道ZNTJ-15 标项目部 编号:ZNTJ15-2-LJ01-20110603 工程名称 K124+150-K124+290 段路基 交底类别 路基换填 技术交底内容: 1.路基换填技术交底 2.路基填筑宽度及换填深度 3.既有线施工安全技术交底 交底单位 山西中南部铁路通道ZNTJ-15 标二分部 交底人 审核/批准人 接受单位 路基作业班 接受人 接受时间 技 术 交 底 记 录 施工单位:中铁十局山西中南部铁路通道 ZNTJ-15 标项目部 编号:ZNTJ15-2-LJ01-20110603 一 .一般要求 1)熟 悉 有 关 施 工 图 、工 程地质报告、土工 试验报告,收集沿线底下管线资料,结合工 程情况,了解本地区地基处理经验和类似工 程的施 工 情况。 2)核查地质资料,测定边界范围,开挖两侧排水沟,疏通排干地表积水,清除场内杂物、杂草,按设计要求做好抽水、清淤、回填工 作。同时核实各类地下管线位置等,根据设计要求进行迁改或保护。 3)施 工 前进行地基处理的各项工 艺性试验,组织施 工 人员学习和掌握地基处理的目的、原理、施 工 工 艺、技术要求、质量标准及检测方法等。 二 .原地面处理 1)清除基底表层植被,挖除树根,做好临时排水设施 ;基底应 平 整 、密 实、坑 穴 处理彻 底;路 拱 横 坡 应 符 合设计要求。 2)原地面 坡 度 陡 于 1: 5 时,应 自 上 而 下挖台 阶 ;沿线路 横 向 台 阶 宽 度 、高 度 应 满 足 设计要求,沿线路 纵 向 台 阶 宽 度 不 应 小 于 2m。 3)对 地表过 分 潮 湿 或水田 、沟塘 地段 ,在 路 堤 两侧护坡 道 外 开挖纵 向排水沟,在 路 基范围内开挖纵 、横 向 排水沟,排除积水,切 断 或降 低 地下水;护坡 道 外 侧的排水沟,在 沟的外 侧填筑 截 水土埂 ,防 止 水流 向 路 基;路 基范围内开挖的横 向 排水沟,当 为 切 断 或降 低 地下水位作用 时,应 回填渗 水性良好的砂 砾 料;路 基施 工 临时排水应 与 永 久 性排水系 统 相 结合,避 免 积水及冲刷 边坡 。 三 .换填 软 弱 土地基挖除换 填土应 根据土质情况和换 土深 度 ,按设计范围将 软 土全 部 或分 段 清除,整 平 底部 ,再 比 照 路 堤 相 应 部 位规 定的填料、压 实标准和工 艺进行回填。 换 填法根据现 ...
