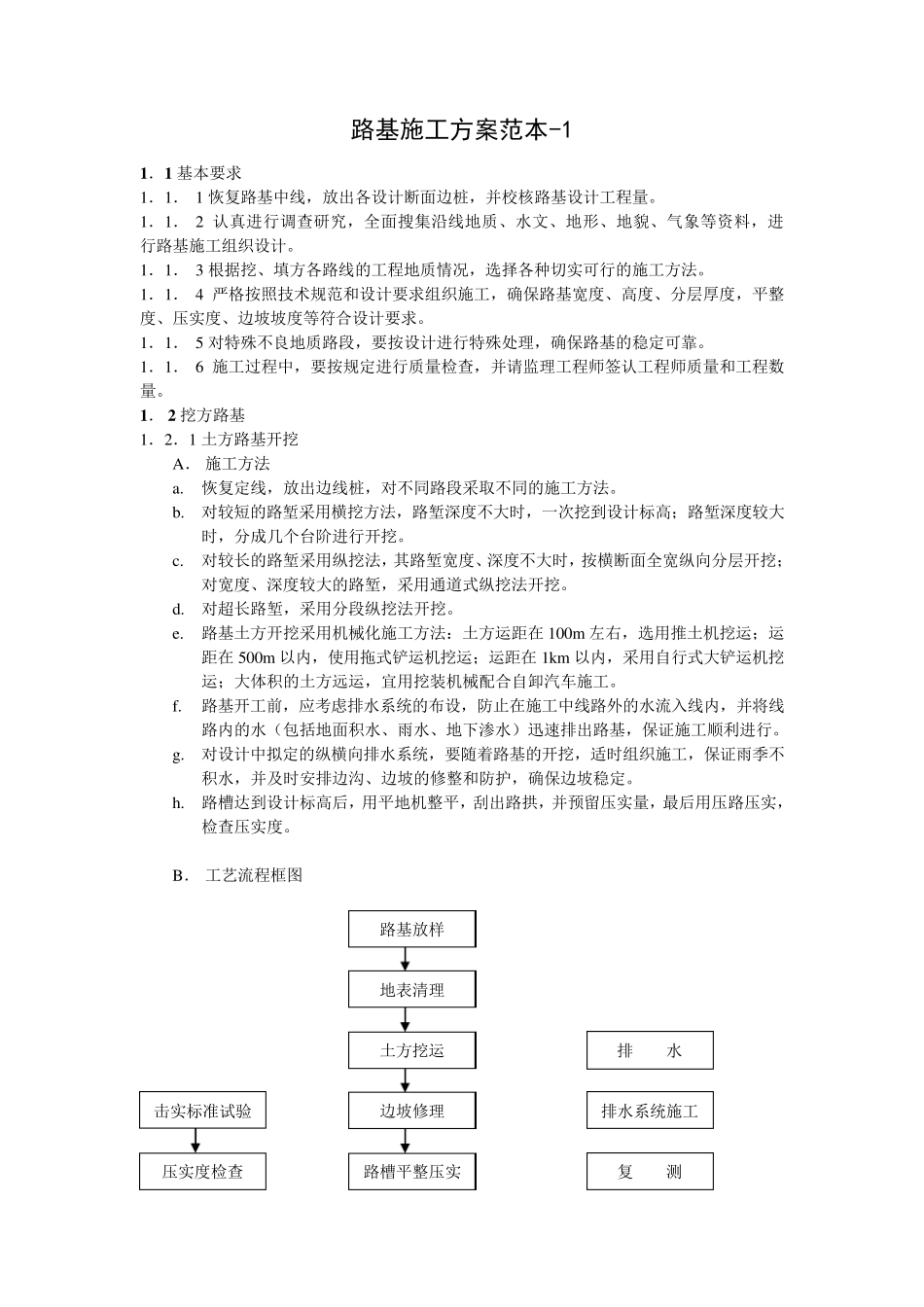

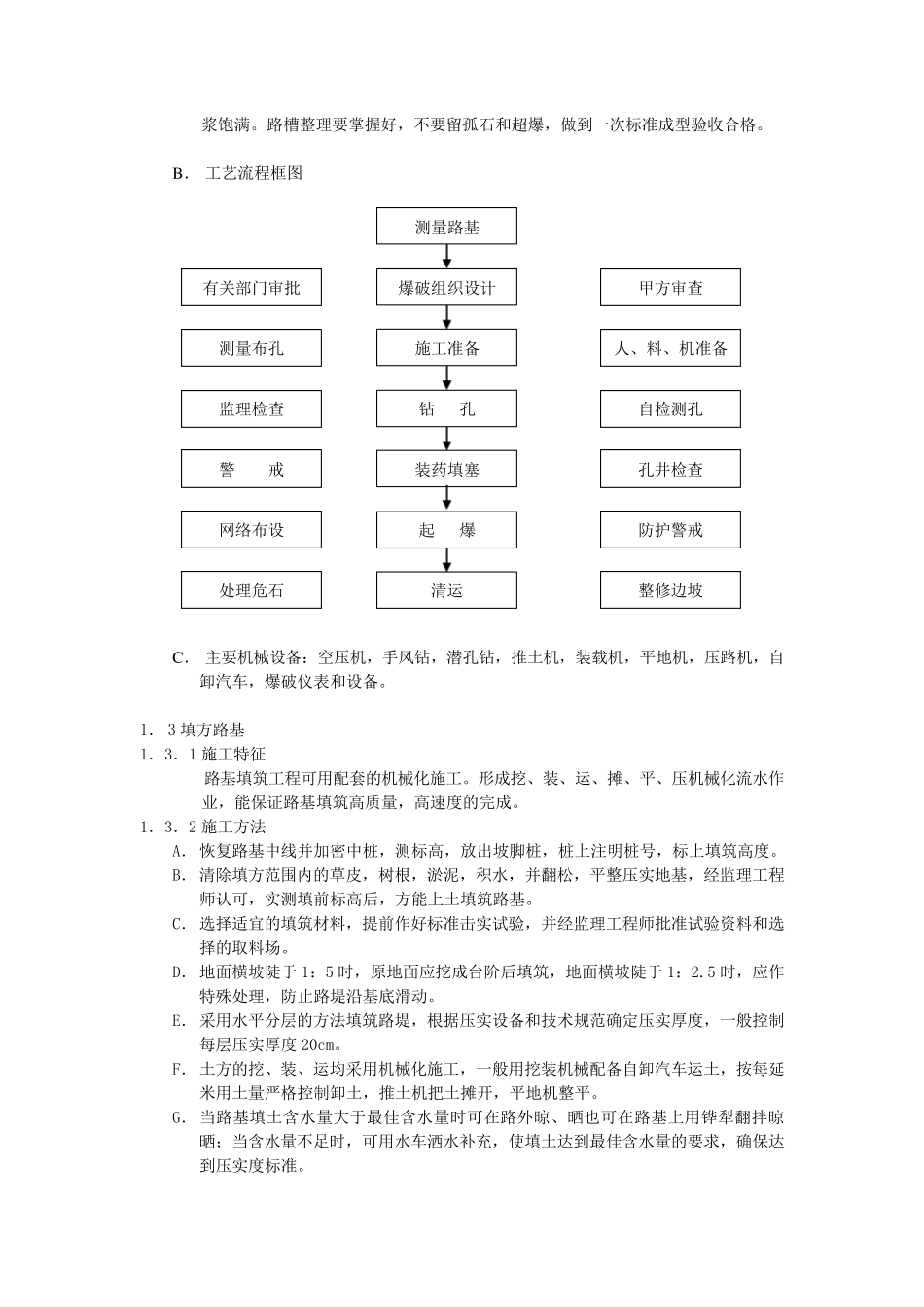

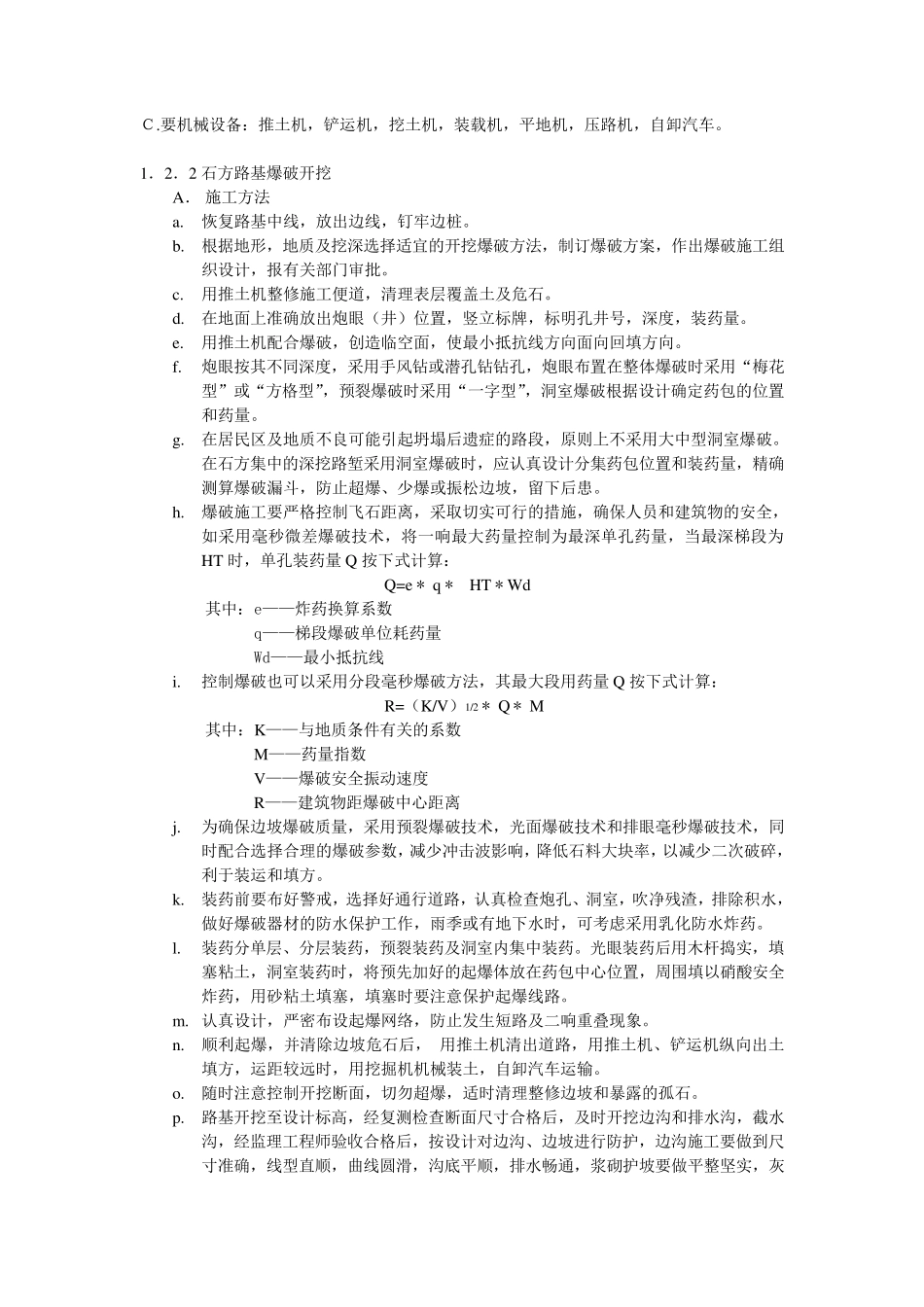

路基放样 地表清理 土方挖运 边坡修理 排 水 排水系统施工 击实标准试验 路槽平整压实 压实度检查 复 测 路基施工方案范本-1 1 .1 基本要求 1.1. 1 恢复路基中线,放出各设计断面边桩,并校核路基设计工程量。 1.1. 2 认真进行调查研究,全面搜集沿线地质、水文、地形、地貌、气象等资料,进 行路基施工组织设计。 1.1. 3 根据挖、填方各路线的工程地质情况,选择各种切实可行的施工方法。 1.1. 4 严格按照技术规范和设计要求组织施工,确保路基宽度、高度、分层厚度,平整度、压实度、边坡坡度等符合设计要求。 1.1. 5 对特殊不良地质路段,要按设计进行特殊处理,确保路基的稳定可靠。 1.1. 6 施工过程中,要按规定进行质量检查,并请监理工程师签认工程师质量和工程数量。 1 . 2 挖方路基 1.2.1 土方路基开挖 A. 施工方法 a. 恢复定线,放出边线桩,对不同路段采取不同的施工方法。 b. 对较短的路堑采用横挖方法,路堑深度不大时,一次挖到设计标高;路堑深度较大时,分成几个台阶进行开挖。 c. 对较长的路堑采用纵挖法,其路堑宽度、深度不大时,按横断面全宽纵向分层开挖;对宽度、深度较大的路堑,采用通道式纵挖法开挖。 d. 对超长路堑,采用分段纵挖法开挖。 e. 路基土方开挖采用机械化施工方法:土方运距在 100m 左右,选用推土机挖运;运距在 500m 以内,使用拖式铲运机挖运;运距在 1km 以内,采用自行式大铲运机挖运;大体积的土方远运,宜用挖装机械配合自卸汽车施工。 f. 路基开工前,应考虑排水系统的布设,防止在施工中线路外的水流入线内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,保证施工顺利进行。 g. 对设计中拟定的纵横向排水系统,要随着路基的开挖,适时组织施工,保证雨季不积水,并及时安排边沟、边坡的修整和防护,确保边坡稳定。 h. 路槽达到设计标高后,用平地机整平,刮出路拱,并预留压实量,最后用压路压实,检查压实度。 B. 工艺流程框图 C .要 机 械 设 备 : 推 土 机 , 铲 运 机 , 挖 土 机 , 装 载 机 , 平 地 机 , 压 路 机 , 自 卸 汽 车 。 1. 2. 2 石 方 路 基 爆 破 开 挖 A. 施 工 方 法 a. 恢 复 路 基 中 线 , 放 出 边 线 , 钉 牢 边 桩 。 b. 根 据 地 形 , 地 质 及 挖 深 选 择 ...
