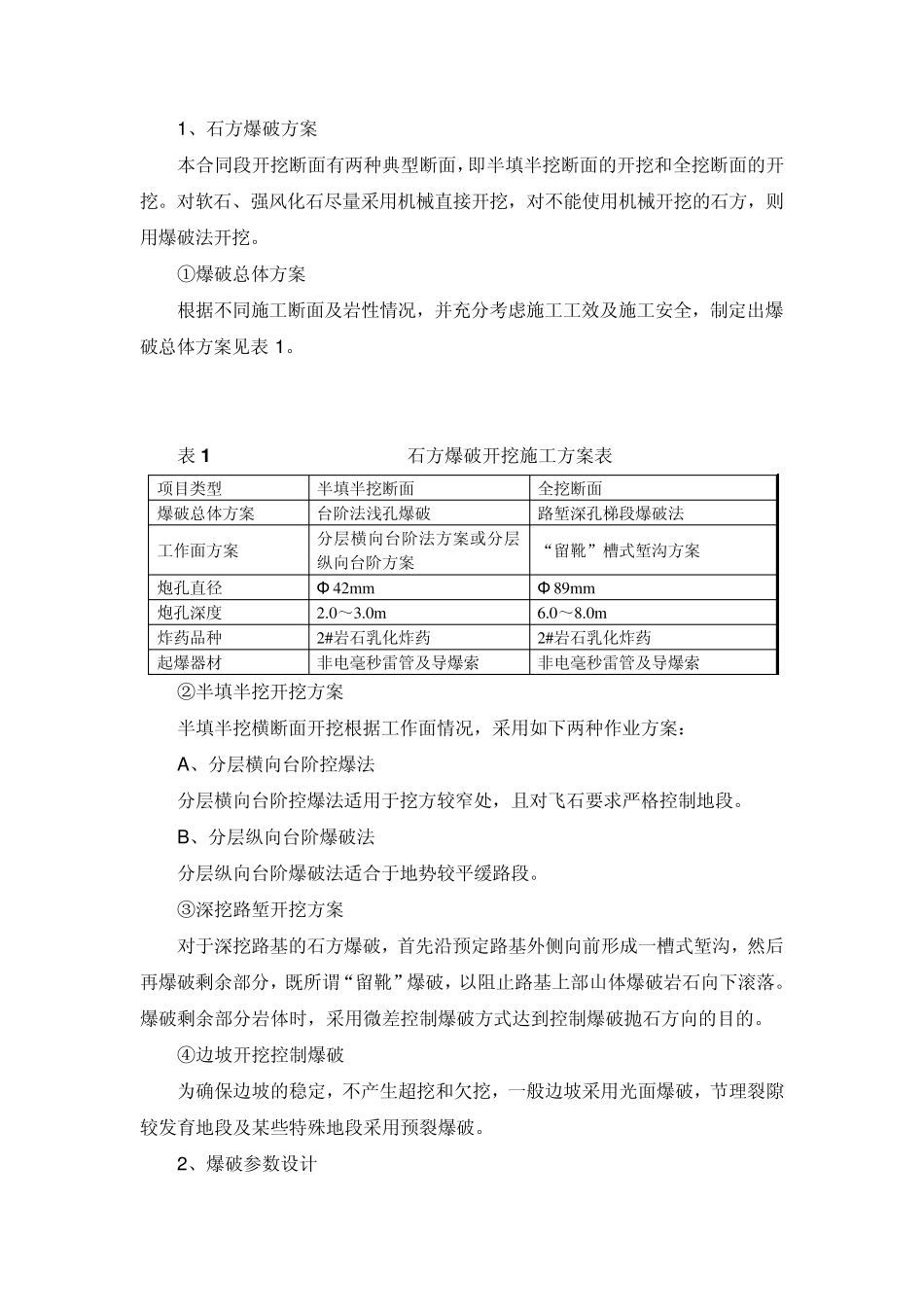

1、石方爆破方案 本合同段开挖断面有两种典型断面,即半填半挖断面的开挖和全挖断面的开挖。对软石、强风化石尽量采用机械直接开挖,对不能使用机械开挖的石方,则用爆破法开挖。 ①爆破总体方案 根据不同施工断面及岩性情况,并充分考虑施工工效及施工安全,制定出爆破总体方案见表1。 表1 石方爆破开挖施工方案表 项目类型 半填半挖断面 全挖断面 爆破总体方案 台阶法浅孔爆破 路堑深孔梯段爆破法 工作面方案 分层横向台阶法方案或分层纵向台阶方案 “留靴”槽式堑沟方案 炮孔直径 Φ 42m m Φ 89m m 炮孔深度 2.0~3.0m 6.0~8.0m 炸药品种 2#岩石乳化炸药 2#岩石乳化炸药 起爆器材 非电毫秒雷管及导爆索 非电毫秒雷管及导爆索 ②半填半挖开挖方案 半填半挖横断面开挖根据工作面情况,采用如下两种作业方案: A、分层横向台阶控爆法 分层横向台阶控爆法适用于挖方较窄处,且对飞石要求严格控制地段。 B、分层纵向台阶爆破法 分层纵向台阶爆破法适合于地势较平缓路段。 ③深挖路堑开挖方案 对于深挖路基的石方爆破,首先沿预定路基外侧向前形成一槽式堑沟,然后再爆破剩余部分,既所谓“留靴”爆破,以阻止路基上部山体爆破岩石向下滚落。爆破剩余部分岩体时,采用微差控制爆破方式达到控制爆破抛石方向的目的。 ④边坡开挖控制爆破 为确保边坡的稳定,不产生超挖和欠挖,一般边坡采用光面爆破,节理裂隙较发育地段及某些特殊地段采用预裂爆破。 2、爆破参数设计 ①台阶浅孔爆破 采用手风钻钻孔,孔径 d=42mm,台阶高度控制在 2.0~3.0m。装药为延长药包,选择炮眼位置时分析岩性以便控制飞石方向,并为下次爆破创造临空面。布置的炮眼需根据现场石质硬度、岩石的裂隙分布情况、使用炸药种类、起爆方法及爆破要求等决定。 A、底盘抵抗线 W 底 W 底=(0.4~1.0)H 式中 H-台阶高度 在坚硬难爆的岩体中,或台阶高度 H 较高时,计算时取较小的系数,暂取0.5,即 W 底=1.0~1.5m 取 W 底=1.0m B、 超钻深度 h h=(0.1~0.15)H 取 h=0.2m C、炮孔间距 a 根据岩石类别及节理发育程度,并根据要求岩石坡碎程度选择炮孔间距: a=(1.0~2.0)W 底 W 底-底盘抵抗线(m) 或 a=(0.5~1.0)L L-炮孔深度 根据上述公式可计算出a=1.0~2.0m 或 a=1.3~2.4m 综合取 a=1.2m D、炮孔排距 b b=W 底=1.0m E、单耗药量 q q=0.6~0.7kg/m3 F、堵塞长度 L1 L1=(1/3)L G...
