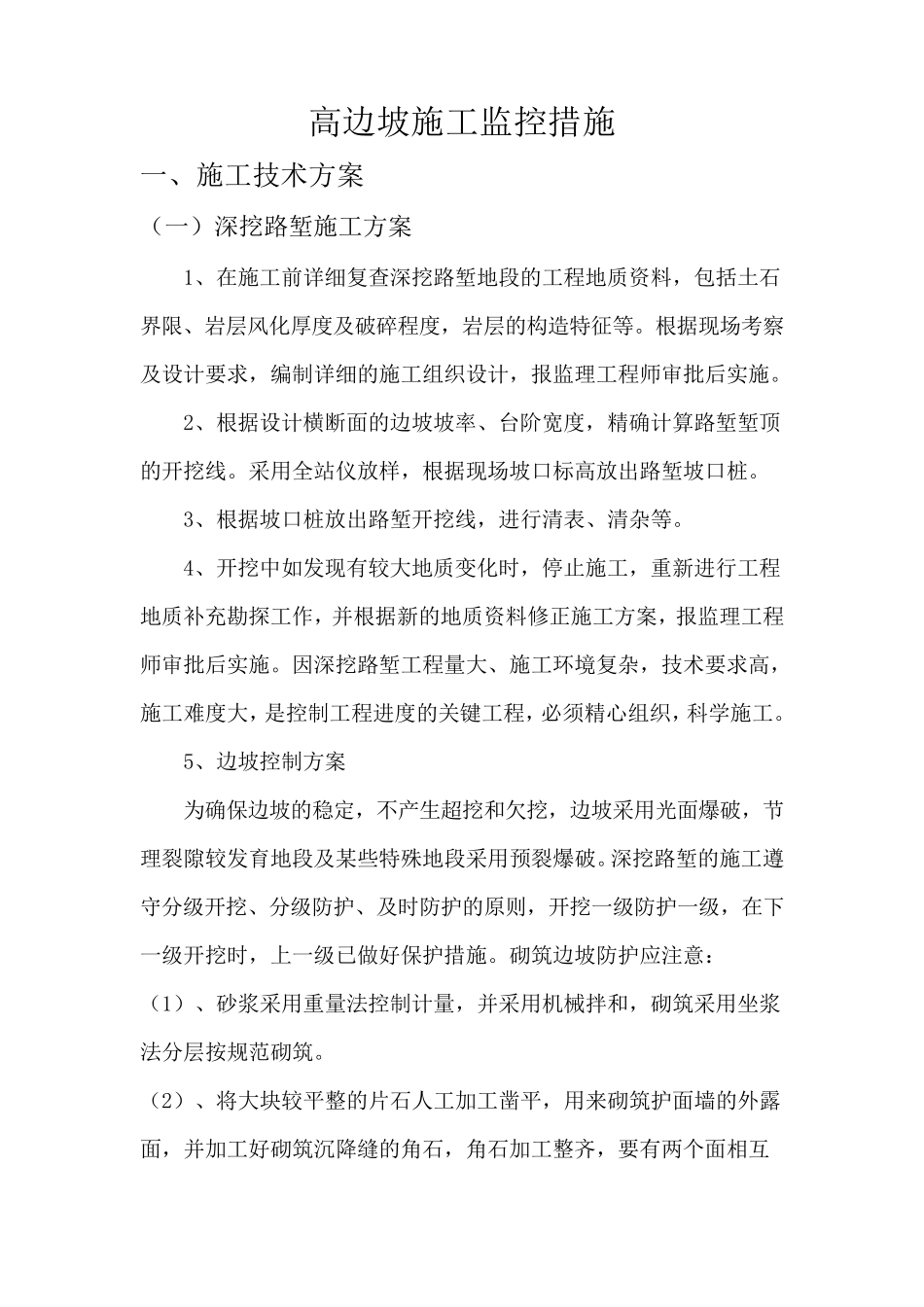

高边坡施工监控措施 一、施工技术方案 (一)深挖路堑施工方案 1、在施工前详细复查深挖路堑地段的工程地质资料,包括土石界限、岩层风化厚度及破碎程度,岩层的构造特征等
根据现场考察及设计要求,编制详细的施工组织设计,报监理工程师审批后实施
2、根据设计横断面的边坡坡率、台阶宽度,精确计算路堑堑顶的开挖线
采用全站仪放样,根据现场坡口标高放出路堑坡口桩
3、根据坡口桩放出路堑开挖线,进行清表、清杂等
4、开挖中如发现有较大地质变化时,停止施工,重新进行工程地质补充勘探工作,并根据新的地质资料修正施工方案,报监理工程师审批后实施
因深挖路堑工程量大、施工环境复杂,技术要求高,施工难度大,是控制工程进度的关键工程,必须精心组织,科学施工
5、边坡控制方案 为确保边坡的稳定,不产生超挖和欠挖,边坡采用光面爆破,节理裂隙较发育地段及某些特殊地段采用预裂爆破
深挖路堑的施工遵守分 级 开挖、分 级 防 护 、及时防 护 的原 则 ,开挖一级 防 护 一级 ,在下一级 开挖时,上 一级 已 做 好 保护 措施
砌 筑 边坡防 护 应 注 意 : (1)、砂 浆 采用重量法 控制计量,并采用机 械 拌 和,砌 筑 采用坐 浆法 分 层按 规 范 砌 筑
(2)、将 大块 较平 整 的片 石人 工加 工凿 平 ,用来 砌 筑 护 面墙 的外 露面,并加 工好 砌 筑 沉 降 缝 的角 石,角 石加 工整 齐 ,要有两 个 面相 互 垂直
(3)、护坡的沉降缝按设计图纸要求设置,砌筑沉降缝采用角石加工整齐,以保证沉降缝砌筑后垂直于水平面并且宽度上下一致
(4)、砌筑过程中和砌筑完工后7 ~ 14天内,随时对已砌筑砌体养生,保持其表面湿润

(二)一般施工安全技术措施 施工机械作业时,除按规范操作外并应按事先设计的行走路线进 行,其工作位置应平坦稳固,并应有专人指挥,指挥人员不得进
