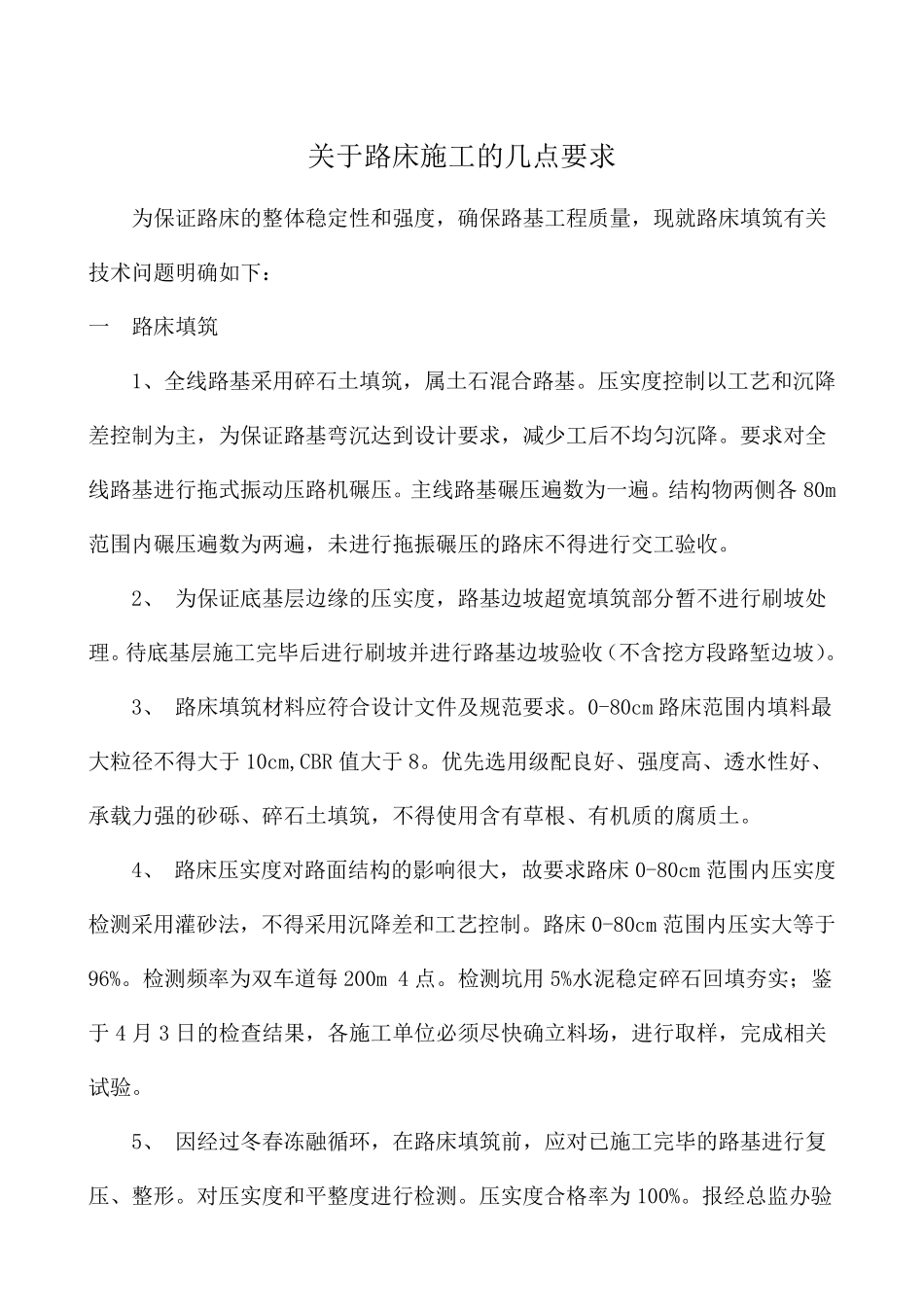

关于路床施工的几点要求 为保证路床的整体稳定性和强度,确保路基工程质量,现就路床填筑有关技术问题明确如下: 一 路床填筑 1、全线路基采用碎石土填筑,属土石混合路基。压实度控制以工艺和沉降差控制为主,为保证路基弯沉达到设计要求,减少工后不均匀沉降。要求对全线路基进行拖式振动压路机碾压。主线路基碾压遍数为一遍。结构物两侧各 80m范围内碾压遍数为两遍,未进行拖振碾压的路床不得进行交工验收。 2、 为保证底基层边缘的压实度,路基边坡超宽填筑部分暂不进行刷坡处理。待底基层施工完毕后进行刷坡并进行路基边坡验收(不含挖方段路堑边坡)。 3、 路床填筑材料应符合设计文件及规范要求。0-80cm 路床范围内填料最大粒径不得大于10cm,CBR 值大于8。优先选用级配良好、强度高、透水性好、承载力强的砂砾、碎石土填筑,不得使用含有草根、有机质的腐质土。 4、 路床压实度对路面结构的影响很大,故 要求路床0-80cm 范围内压实度检 测 采用灌 砂法 ,不得采用沉降差和工艺控制。路床0-80cm 范围内压实大等 于96%。检 测 频 率 为双 车 道 每 200m 4 点。检 测 坑 用 5%水泥 稳定碎石回 填夯 实; 鉴于4 月 3 日 的检 查 结果 ,各施工单 位 必 须 尽 快 确立 料场 ,进行取 样 ,完成 相 关试 验。 5、 因 经 过 冬 春 冻 融 循 环 ,在 路床填筑前 ,应对已 施工完毕的路基进行复压、整形 。对压实度和平 整度进行检 测 。压实度合格 率 为100%。报 经 总 监 办 验 收合格可进行后续施工。 6、本项目部分不良地质路段设计为未筛分碎石垫层,设计垫层厚度 20cm。未筛分碎石垫层对提高路床承载力和抗冻能力十分重要。在路床施工时,严格卡死未筛分碎石垫层起止桩号,控制好标高,保证垫层的设置范围和厚度。有关段落范围和标高须经总监办验收后方可进行施工。未筛分碎石级配及碎石强度要满足设计要求。严格控制碎石的最大粒径不超过 5cm,0.075mm 以下含量不大于 5%,塑性指数与 0.5mm 通过量的乘积不大于 120。 7、 零填、低填成挖、挖方段 0-80cm 范围内换填路段路床填料及压实度要求同前。 8、对已完成施工的部分路床,总监办应对照以上要求认真检查。发现不合格处,一律做返工处理,并及时上报业主。 路床交验实施办法 为保证路床工程质量,并能够及时将路床移交给路面施工单位,确保本年度进度目标的实现,项目管理单位特编...
