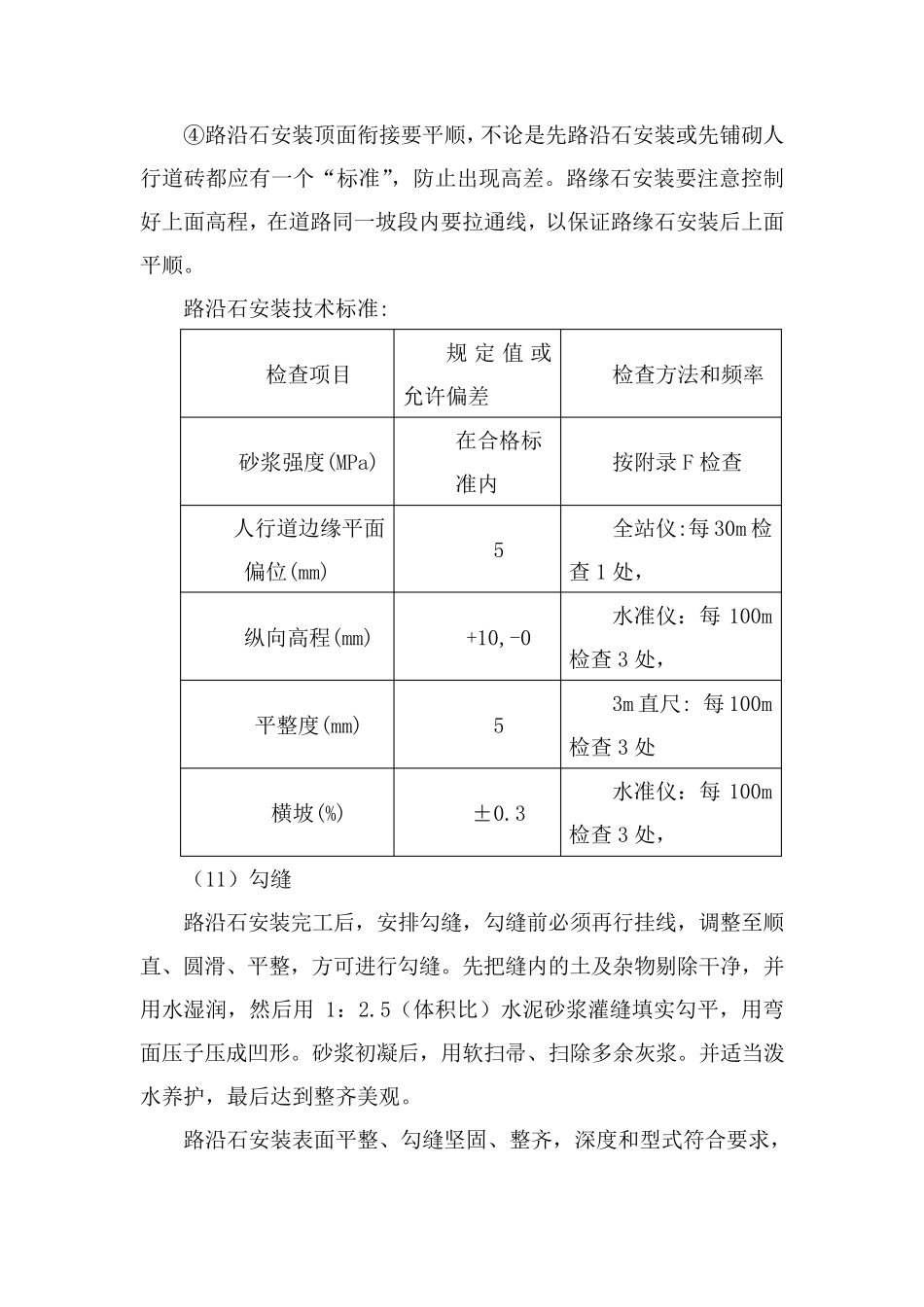

路沿石安装施工方案 路沿石施工技术方案 一、工程概况 1、工程简介 本工程XXX 东八路(北三路—北四路)、东九路(北三路—北四路)人行道路沿石,表面破损,需要更换
2、工期要求 人行道计划工期为:2014 年 8 月 5 日~2014 年 9 月 15 日
3、主要工程项目有:将原有铺装、侧石、平石挖除,土方开挖,垃圾运输,原土夯实,200 厚戈壁垫层,100 厚 C20 商品混凝土垫层,路缘石安装,步行砖铺装,养护等
4、人员及机械安排:75 型挖机一台, 10 吨自卸运输车 3 两,2
5 吨压路机一台,蛙式电夯一台,搅拌机 1 台,切割机 5 台,工人20 人,采用临时配置电源
二、安装路沿石施工程序 1、施工工艺流程: 施工放样→基层拆除及清理 →素土夯实→200 厚戈壁垫层→100厚 C20 砼结构层→安装路沿石) →勾缝→养护
2.路沿石安装施工方法 (1)人行道土方、戈壁石回填、平整、碾压同路基填筑
(2)C20 砼结构层施工时,砼的级配、振捣、厚度控制、高程、人行道横坡必段符合设计和施工验收规范要求
(3)路沿石安装铺筑前由测量 组 进 行施工放样,预 埋 管 线 施工完 成 后 ,根 据 设计横坡度由人工配合机械修 整坡面,修 整后 坡面符合设 计 要 求 坡 度
基 层 整 平 夯 实 后 , 经 质 检 员 自 检 、 监 理 工 程 师 检 查 验收 ,高 程 、 尺 寸 均 符 合 图 纸 要 求 后 , 方 可 进 行 路 沿 石 安 装
4) 路 沿 石 装 卸 : 装 运 时 要 注 意 强 度 和 外 观 质 量 , 要 求 颜 色 一 致 ,无 裂 缝 、 不 缺 棱 角
轻 轻 卸 以 免 损 坏
卸 车 前 先 确 定 卸 车 地 点 和 数 量 ,尽 量 减 少 小 搬 运
( 5) 铺 筑 砂
