北 京华盾雪花塑料集团有限责任公司 路面改造 施 工 方 案 北京华盾雪花塑料集团有限责任公司路面改造 【施工方案】 2 北 京晋兴鸿发建筑工程有限公司 2012 年 8 月 7 日 北京华盾雪花塑料集团有限责任公司路面改造 【施工方案】 3 施工方案 一、工程概况 本工程是贵单位主要通道,路面需承重 60 吨货车通行,据此要求现对其进行路面改造
将原水泥砖、混凝土垫层全部拆除,然后基础打夯、拍底,最后打 45cm 厚商品混凝土路面

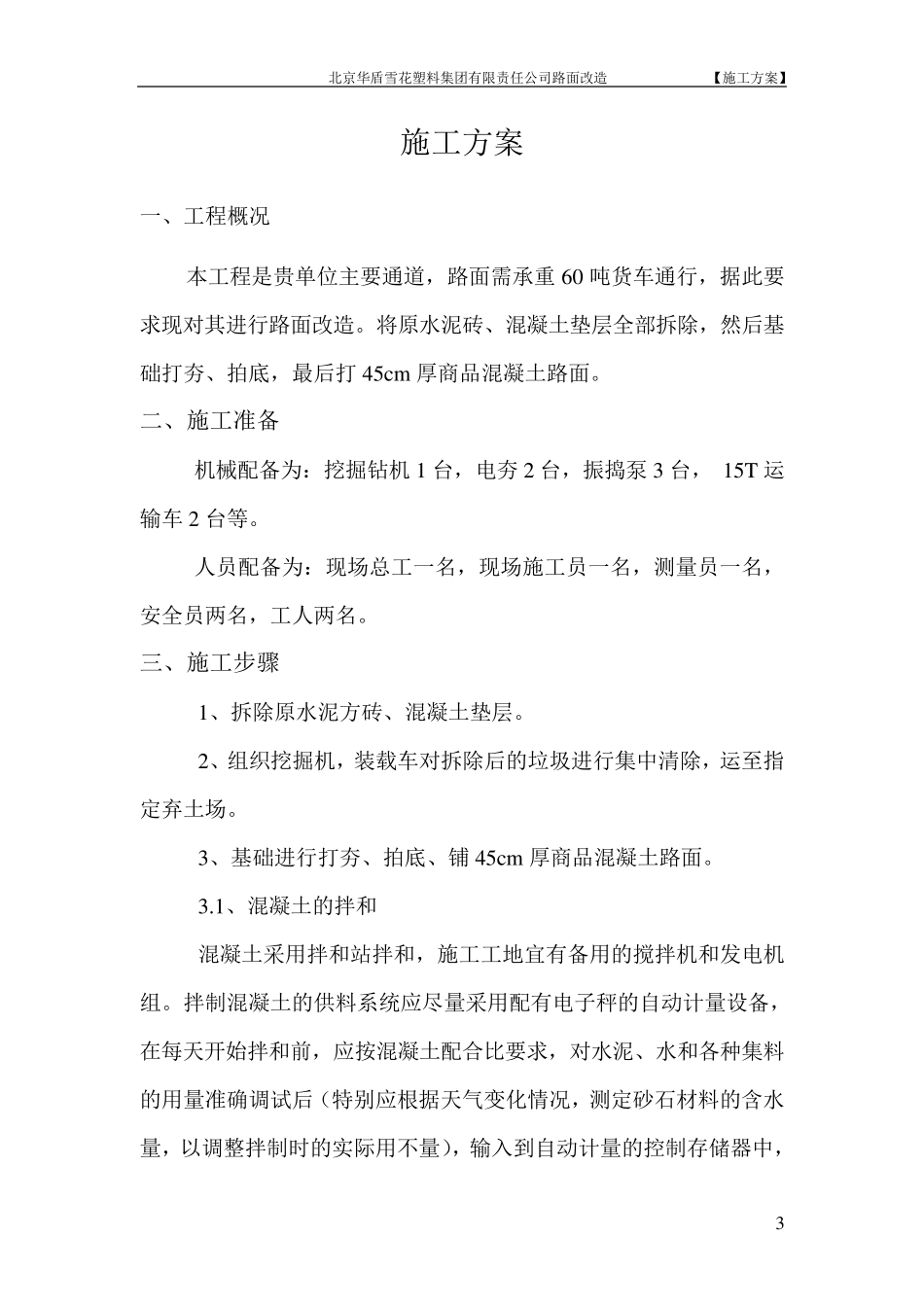

二、施工准备 机械配备为:挖掘钻机 1 台,电夯 2 台,振捣泵 3 台, 15T 运输车 2 台等
人员配备为:现场总工一名,现场施工员一名,测量员一名,安全员两名,工人两名
三、施工步骤 1、拆除原水泥方砖、混凝土垫层
2、组织挖掘机,装载车对拆除后的垃圾进行集中清除,运至指定弃土场
3、基础进行打夯、拍底、铺 45cm 厚商品混凝土路面
1、混凝土的拌和 混凝土采用拌和站拌和,施工工地宜有备用的搅拌机和发电机组
拌制混凝土的供料系统应尽量采用配有电子秤的自动计量设备,在每天开始拌和前,应按混凝土配合比要求,对水泥、水和各种集料的用量准确调试后(特别应根据天气变化情况,测定砂石材料的含水量,以调整拌制时的实际用不量),输入到自动计量的控制存储器中, 北京华盾雪花塑料集团有限责任公司路面改造 【施工方案】 4 经试拌检验无误,再正式拌和生产
量配的精确度为:水和水泥:±1%;粗细集料:3%
外加剂应单独计量,精确度为±2%
2、混凝土的运输 混凝土采用自卸车进行运输,运输过程中采用篷布进行覆盖,自卸车车厢要求平整、光滑、严密、不漏浆,使用前后冲洗干净,要控制从开始拌和到浇筑的时间满足规范要求,如超出规定的时间,则要求拌和过程中加入适量的缓凝剂,并根据运距、气温、风力等情况增加单位用水量,运到浇筑地点的混凝土,应具有符合要
