电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

路面施工技术交底记录VIP免费

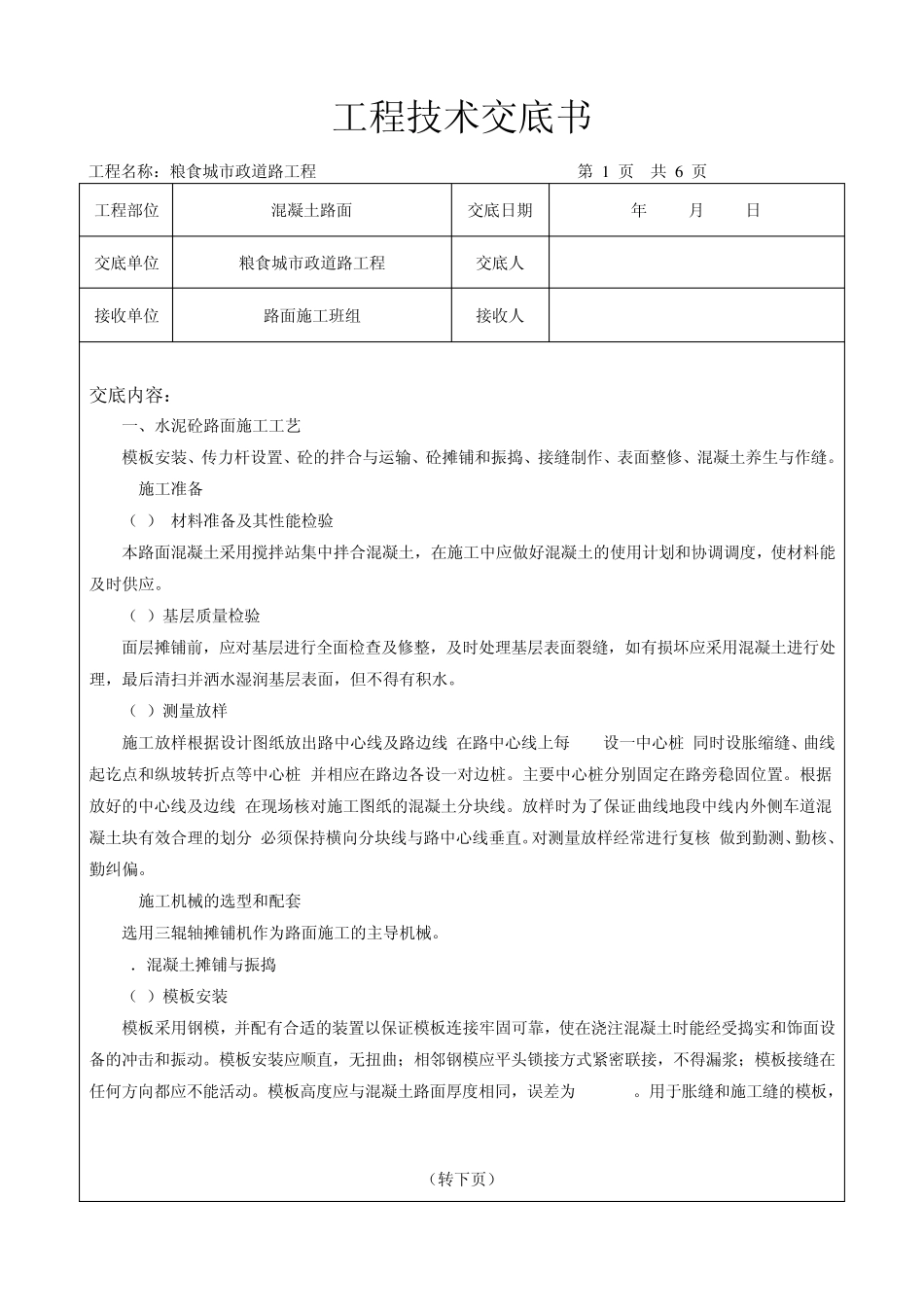

路面施工技术交底记录_第1页
1/6

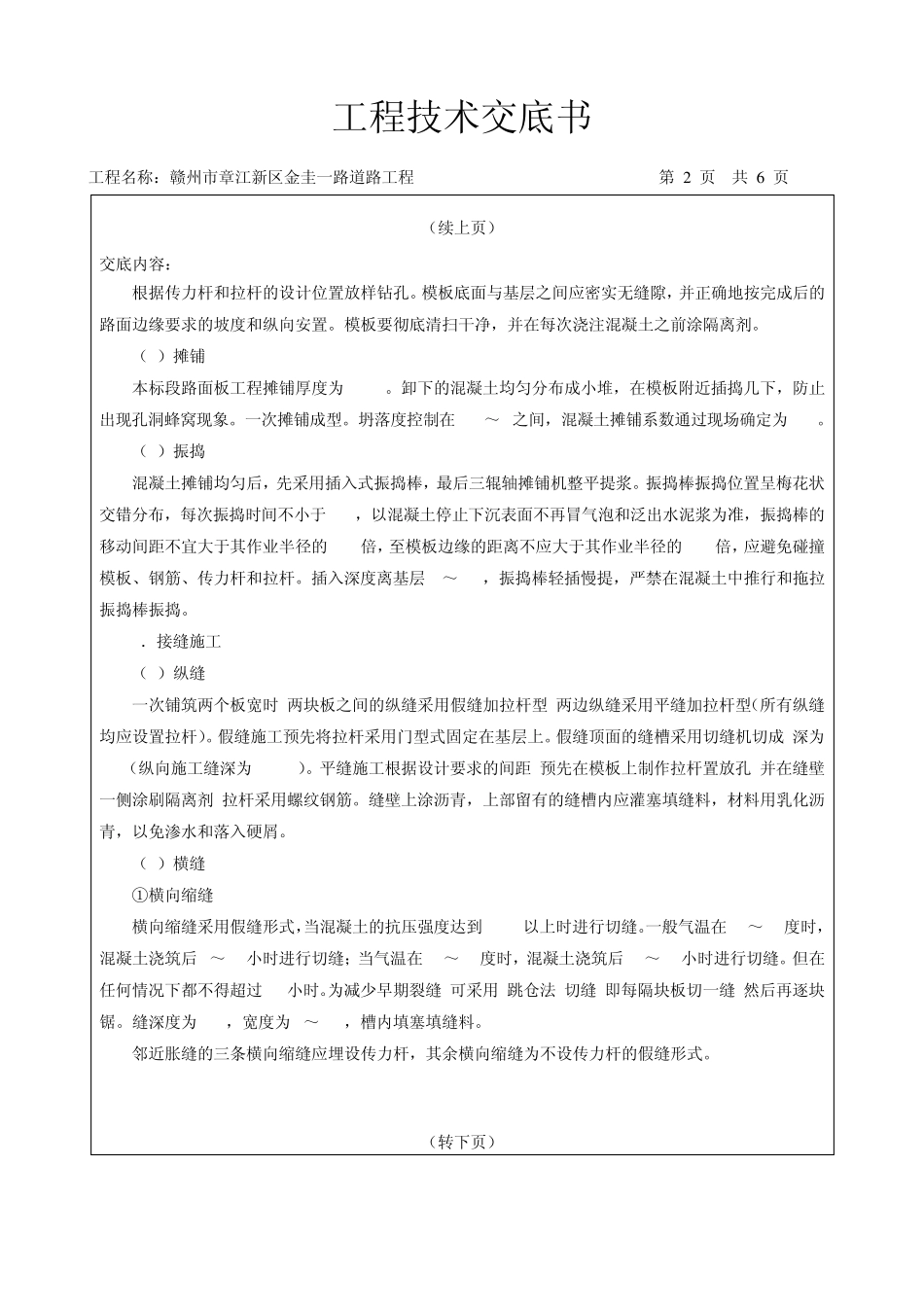

路面施工技术交底记录_第2页
2/6

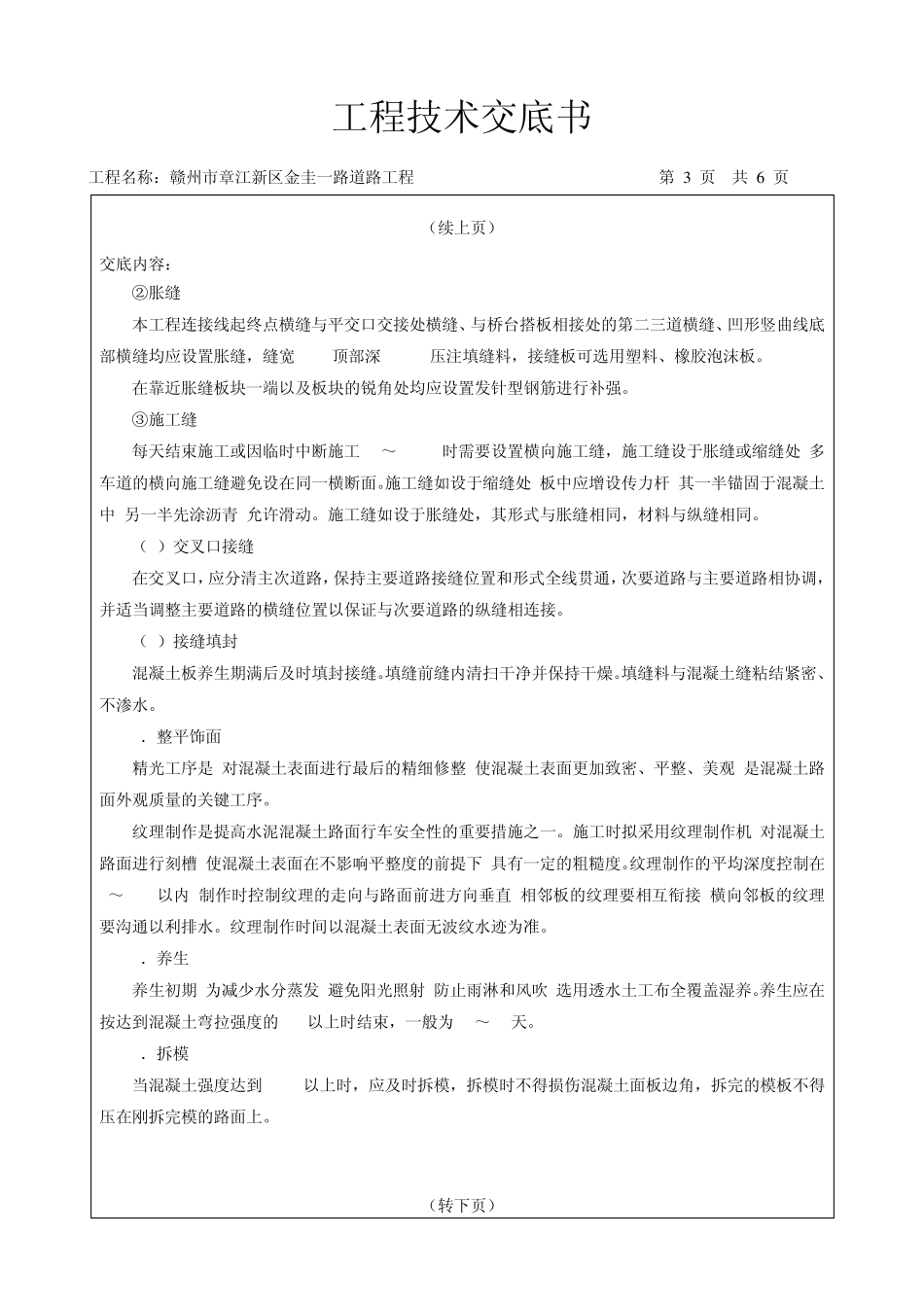

路面施工技术交底记录_第3页
3/6
工程技术交底书 工程名称:粮食城市政道路工程 第 1 页 共 6 页 工程部位 混凝土路面 交底日期 年 月 日 交底单位 粮食城市政道路工程 交底人 接收单位 路面施工班组 接收人 交底内容: 一、水泥砼路面施工工艺 模板安装、传力杆设置、砼的拌合与运输、砼摊铺和振捣、接缝制作、表面整修、混凝土养生与作缝。 1.施工准备 (1) 材料准备及其性能检验 本路面混凝土采用搅拌站集中拌合混凝土,在施工中应做好混凝土的使用计划和协调调度,使材料能及时供应。 (2)基层质量检验 面层摊铺前,应对基层进行全面检查及修整,及时处理基层表面裂缝,如有损坏应采用混凝土进行处理,最后清扫并洒水湿润基层表面,但不得有积水。 (3)测量放样 施工放样根据设计图纸放出路中心线及路边线,在路中心线上每 10m设一中心桩,同时设胀缩缝、曲线起讫点和纵坡转折点等中心桩,并相应在路边各设一对边桩。主要中心桩分别固定在路旁稳固位置。根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。放样时为了保证曲线地段中线内外侧车道混凝土块有效合理的划分,必须保持横向分块线与路中心线垂直。对测量放样经常进行复核,做到勤测、勤核、勤纠偏。 2.施工机械的选型和配套 选用三辊轴摊铺机作为路面施工的主导机械。 3.混凝土摊铺与振捣 (1)模板安装 模板采用钢模,并配有合适的装置以保证模板连接牢固可靠,使在浇注混凝土时能经受捣实和饰面设备的冲击和振动。模板安装应顺直,无扭曲;相邻钢模应平头锁接方式紧密联接,不得漏浆;模板接缝在任何方向都应不能活动。模板高度应与混凝土路面厚度相同,误差为+0,-5mm。用于胀缝和施工缝的模板, (转下页) 工程技术交底书 工程名称:赣州市章江新区金圭一路道路工程 第 2 页 共 6 页 (续上页) 交底内容: 根据传力杆和拉杆的设计位置放样钻孔。模板底面与基层之间应密实无缝隙,并正确地按完成后的路面边缘要求的坡度和纵向安置。模板要彻底清扫干净,并在每次浇注混凝土之前涂隔离剂。 (2)摊铺 本标段路面板工程摊铺厚度为 25cm。卸下的混凝土均匀分布成小堆,在模板附近插捣几下,防止出现孔洞蜂窝现象。一次摊铺成型。坍落度控制在 0.5~2之间,混凝土摊铺系数通过现场确定为 1.3。 (3)振捣 混凝土摊铺均匀后,先采用插入式振捣棒,最后三辊轴摊铺机整平提浆。振捣棒振捣位置呈梅花状交错分布,每次振捣时间不小于30s,以混凝土停止下沉...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路面施工技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
