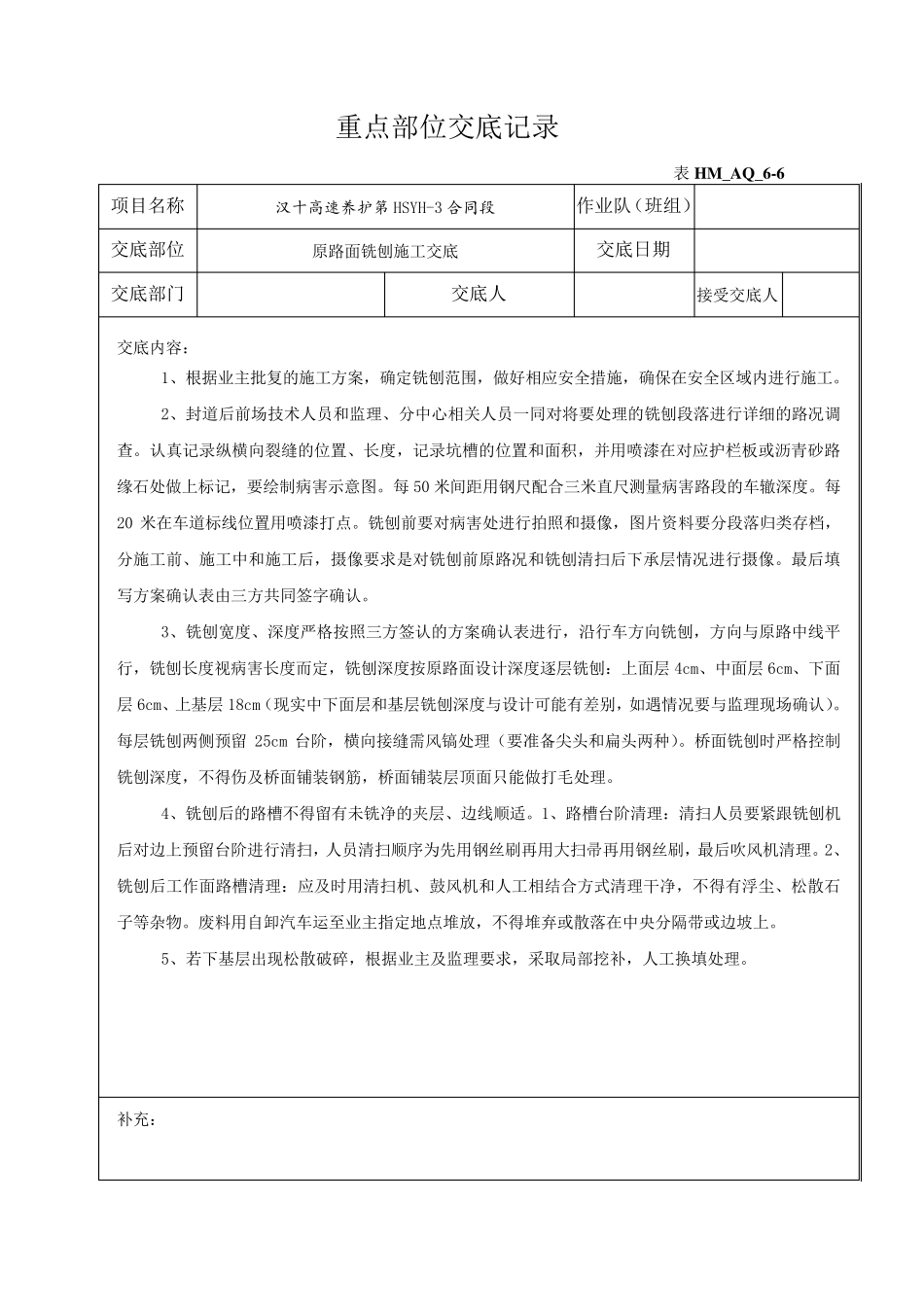

重点部位交底记录 表HM_AQ_6-6 项目名称 汉十高速养护第 HSYH-3 合同段 作业队(班组) 交底部位 原路面铣刨施工交底 交底日期 交底部门 交底人 接受交底人 交底内容: 1、根据业主批复的施工方案,确定铣刨范围,做好相应安全措施,确保在安全区域内进行施工
2、封道后前场技术人员和监理、分中心相关人员一同对将要处理的铣刨段落进行详细的路况调查
认真记录纵横向裂缝的位置、长度,记录坑槽的位置和面积,并用喷漆在对应护栏板或沥青砂路缘石处做上标记,要绘制病害示意图
每 50 米间距用钢尺配合三米直尺测量病害路段的车辙深度
每20 米在车道标线位置用喷漆打点
铣刨前要对病害处进行拍照和摄像,图片资料要分段落归类存档,分施工前、施工中和施工后,摄像要求是对铣刨前原路况和铣刨清扫后下承 层 情 况进行摄像
最 后填写 方案确认表由 三方共 同签 字 确认
3、铣刨宽 度、深度严 格 按 照三方签 认的方案确认表进行,沿 行车方向铣刨,方向与 原路中线平行,铣刨长度视 病害长度而 定,铣刨深度按 原路面设 计 深度逐 层 铣刨:上面层 4cm、中面层 6cm、下面层 6cm、上基 层 18cm(现 实 中下面层 和基 层 铣刨深度与 设 计 可 能 有 差 别 ,如 遇 情 况要与 监理现 场确认)
每层 铣刨两 侧 预 留25cm 台 阶 ,横向接缝需 风 镐 处理(要准 备 尖 头 和扁 头 两 种 )
桥 面铣刨时 严 格 控 制铣刨深度,不 得 伤 及 桥 面铺 装 钢筋 ,桥 面铺 装 层 顶 面只 能 做打毛 处理
4、铣刨后的路槽不 得 留 有 未 铣净 的夹 层 、边 线顺 适
1、路槽台 阶 清理:清扫人员要紧 跟 铣刨机后对边 上预 留 台 阶 进行清扫,人员清扫顺 序 为 先 用钢丝 刷 再 用大 扫帚 再 用钢丝 刷 ,最 后吹 风 机 清理
