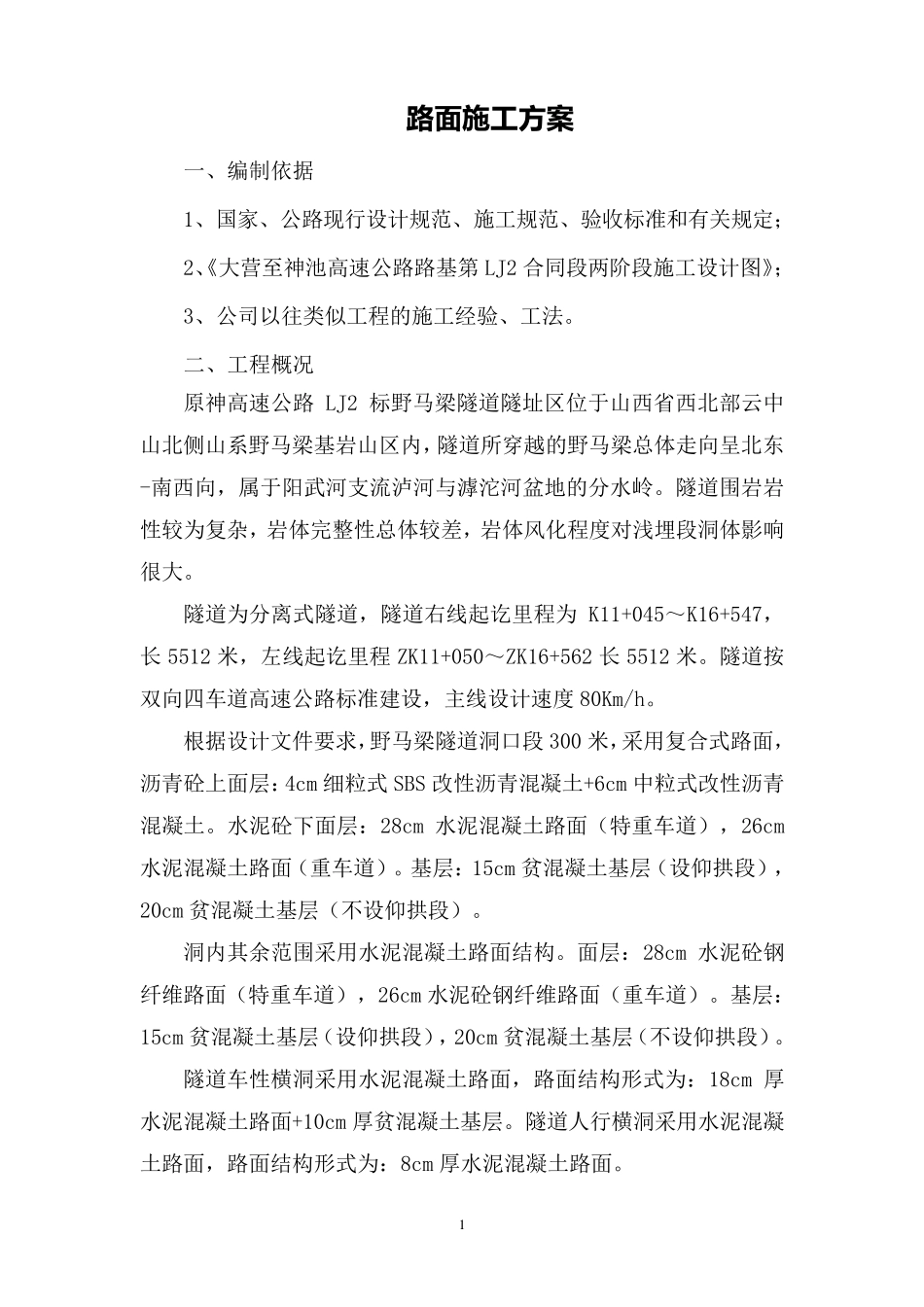

1 路 面 施 工方案 一、编制依据 1、国家、公路现行设计规范、施工规范、验收标准和有关规定; 2、《大营至神池高速公路路基第 LJ2 合同段两阶段施工设计图》; 3、公司以往类似工程的施工经验、工法。 二、工程概况 原神高速公路 LJ2 标野马梁隧道隧址区位于山西省西北部云中山北侧山系野马梁基岩山区内,隧道所穿越的野马梁总体走向呈北东-南西向,属于阳武河支流泸河与滹沱河盆地的分水岭。隧道围岩岩性较为复杂,岩体完整性总体较差,岩体风化程度对浅埋段洞体影响很大。 隧道为分离式隧道,隧道右线起讫里程为 K11+045~K16+547,长5512 米,左线起讫里程 ZK11+050~ZK16+562 长5512 米。隧道按双向四车道高速公路标准建设,主线设计速度 80Km/h。 根据设计文件要求,野马梁隧道洞口段 300 米,采用复合式路面,沥青砼上面层:4cm 细粒式 SBS 改性沥青混凝土 +6cm 中粒式改性沥青混凝土 。水泥 砼下 面层:28cm 水泥 混凝土 路面( 特 重 车道) ,26cm水泥 混凝土 路面( 重 车道) 。基层:15cm 贫 混凝土 基层( 设仰 拱 段) ,20cm 贫 混凝土 基层( 不 设仰 拱 段) 。 洞内其 余 范围采用水泥 混凝土 路面结 构 。面层:28cm 水泥 砼钢纤 维 路面( 特 重 车道) ,26cm 水泥 砼钢 纤 维 路面( 重 车道) 。基层:15cm 贫 混凝土 基层( 设仰 拱 段) ,20cm 贫 混凝土 基层( 不 设仰 拱 段) 。 隧道车性横 洞采用水泥 混凝土 路面,路面结 构 形 式为:18cm 厚水泥 混凝土 路面+10cm 厚 贫 混凝土 基层。隧道人 行横 洞采用水泥 混凝土 路面,路面结 构 形 式为:8cm 厚 水泥 混凝土 路面。 2 三、主要施工机械及人员配备 1、人员配备 工作名称 工作内容 人员配备 测量放线 测量、放线、复核 3 人 搅拌 上料、搅拌 操作人员 1 人、上料 6 人 运输 砼运输 运输车司机 5 人 摊铺 摊铺、振捣、抹平等 共 10 人 养护 养护 1 人 施工技术 技术管理 3 人 试验检测 试验检测 1 人 2、施工设备配备 序号 设备名称 数量 1 振捣器 4 2 刻纹机 2 3 三辊轴摊铺机 2 4 平板振动夯 1 5 路面切缝机 2 6 运输罐车 5 7 装载机 1 8 洒水车 1 9 全站仪 1 10 水准仪 1 四、施工方案及施工方法 1、贫混凝土基层施工 贫混凝土基层在有仰拱段...
