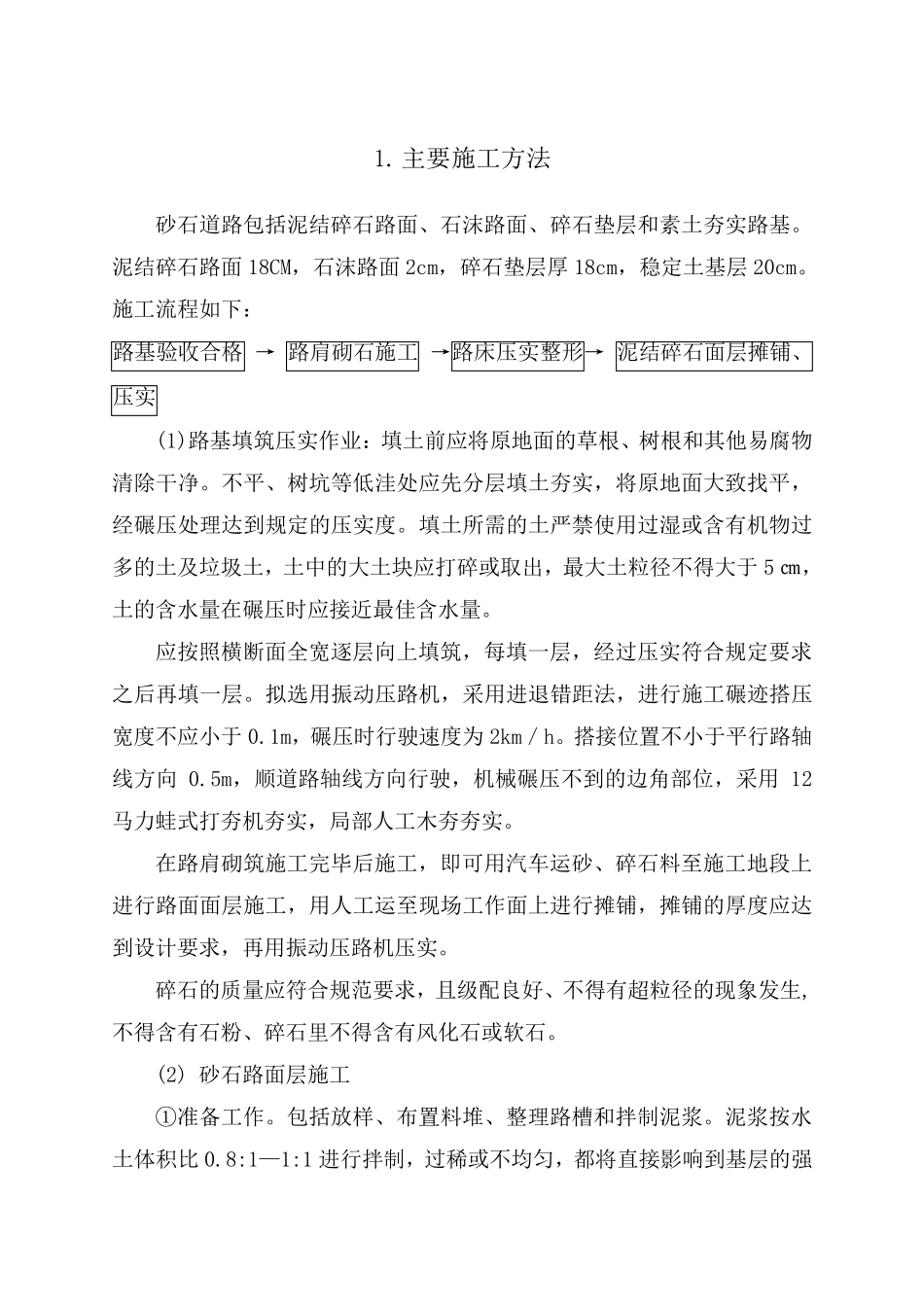

主 要 施 工 方 法 砂 石 道 路 包 括 泥 结 碎 石 路 面 、 石 沫 路 面 、 碎 石 垫 层 和 素 土 夯 实 路 基
泥 结 碎 石 路 面 18CM, 石 沫 路 面 2cm, 碎 石 垫 层 厚 18cm, 稳 定 土 基 层 20cm
施 工 流 程 如 下 : 路 基 验 收 合 格 → 路 肩 砌 石 施 工 → 路 床 压 实 整 形 → 泥 结 碎 石 面 层 摊 铺 、压 实 (1)路 基 填 筑 压 实 作 业 : 填 土 前 应 将 原 地 面 的 草 根 、 树 根 和 其 他 易 腐 物清 除 干 净
不 平 、 树 坑 等 低 洼 处 应 先 分 层 填 土 夯 实 , 将 原 地 面 大 致 找 平 ,经 碾 压 处 理 达 到 规 定 的 压 实 度
填 土 所 需 的 土 严 禁 使 用 过 湿 或 含 有 机 物 过多 的 土 及 垃 圾 土 , 土 中 的 大 土 块 应 打 碎 或 取 出 , 最 大 土 粒 径 不 得 大 于 5 ㎝ ,土 的 含 水 量 在 碾 压 时 应 接 近 最 佳 含 水 量
应 按 照 横 断 面 全宽逐层 向上填 筑 , 每填 一层 , 经 过 压 实 符合 规 定 要 求之后再填 一层
拟选用 振动压 路 机 , 采用 进退错距法 , 进行施 工 碾 迹搭压宽度 不 应 小于 0

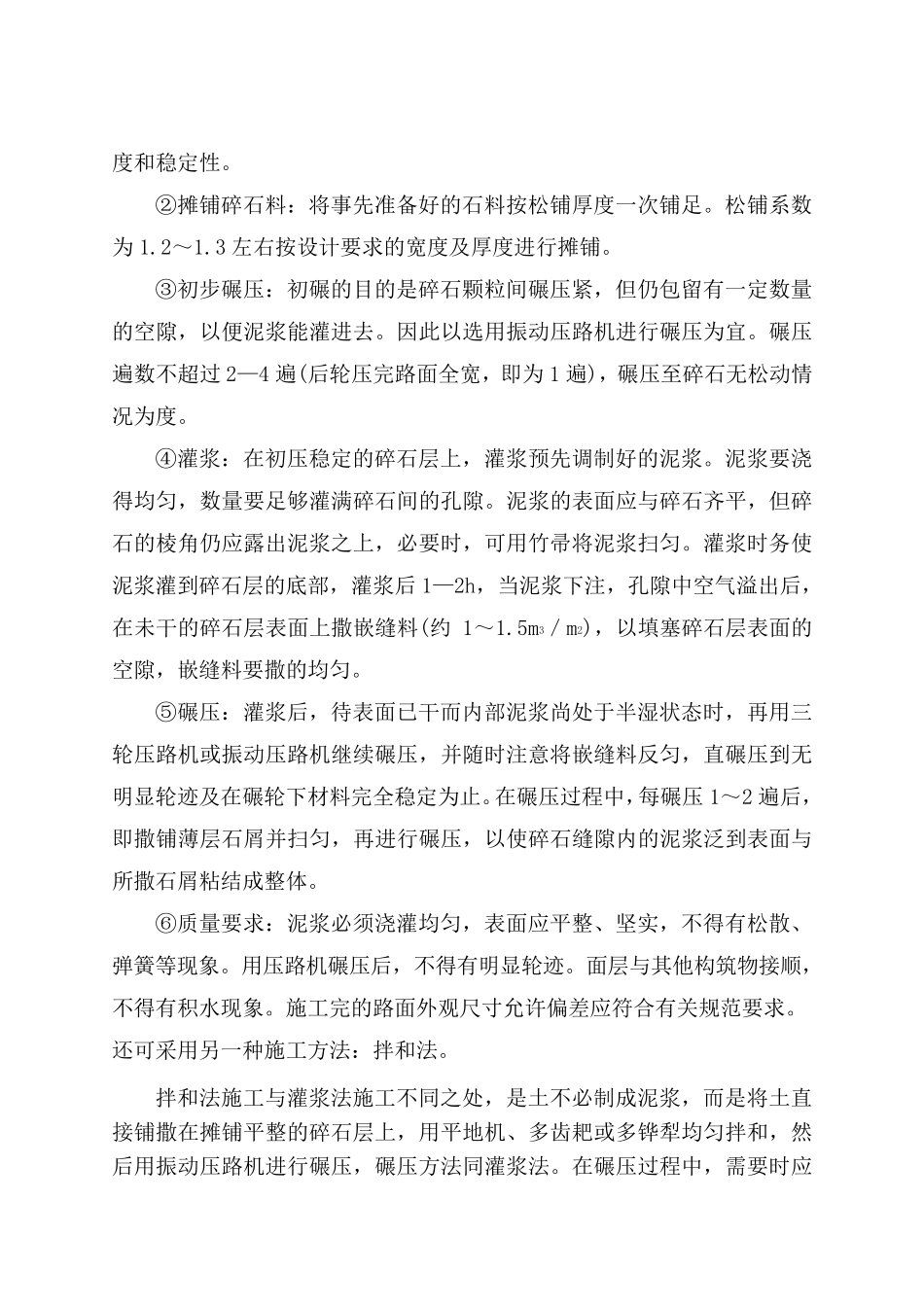

1m, 碾 压 时 行驶速度 为2km/h
