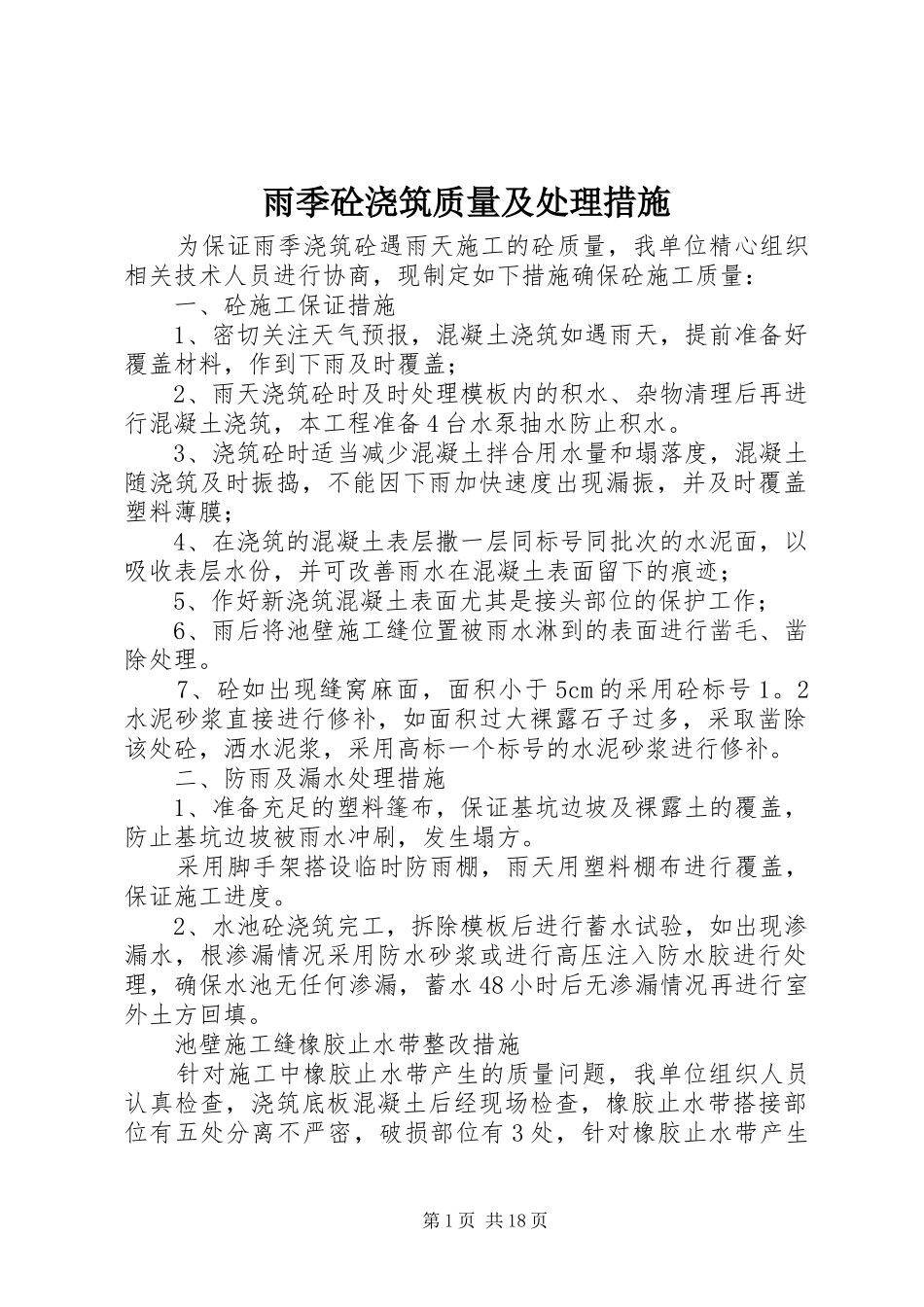

雨季砼浇筑质量及处理措施为保证雨季浇筑砼遇雨天施工的砼质量,我单位精心组织相关技术人员进行协商,现制定如下措施确保砼施工质量:一、砼施工保证措施1、密切关注天气预报,混凝土浇筑如遇雨天,提前准备好覆盖材料,作到下雨及时覆盖;2、雨天浇筑砼时及时处理模板内的积水、杂物清理后再进行混凝土浇筑,本工程准备4台水泵抽水防止积水
3、浇筑砼时适当减少混凝土拌合用水量和塌落度,混凝土随浇筑及时振捣,不能因下雨加快速度出现漏振,并及时覆盖塑料薄膜;4、在浇筑的混凝土表层撒一层同标号同批次的水泥面,以吸收表层水份,并可改善雨水在混凝土表面留下的痕迹;5、作好新浇筑混凝土表面尤其是接头部位的保护工作;6、雨后将池壁施工缝位置被雨水淋到的表面进行凿毛、凿除处理

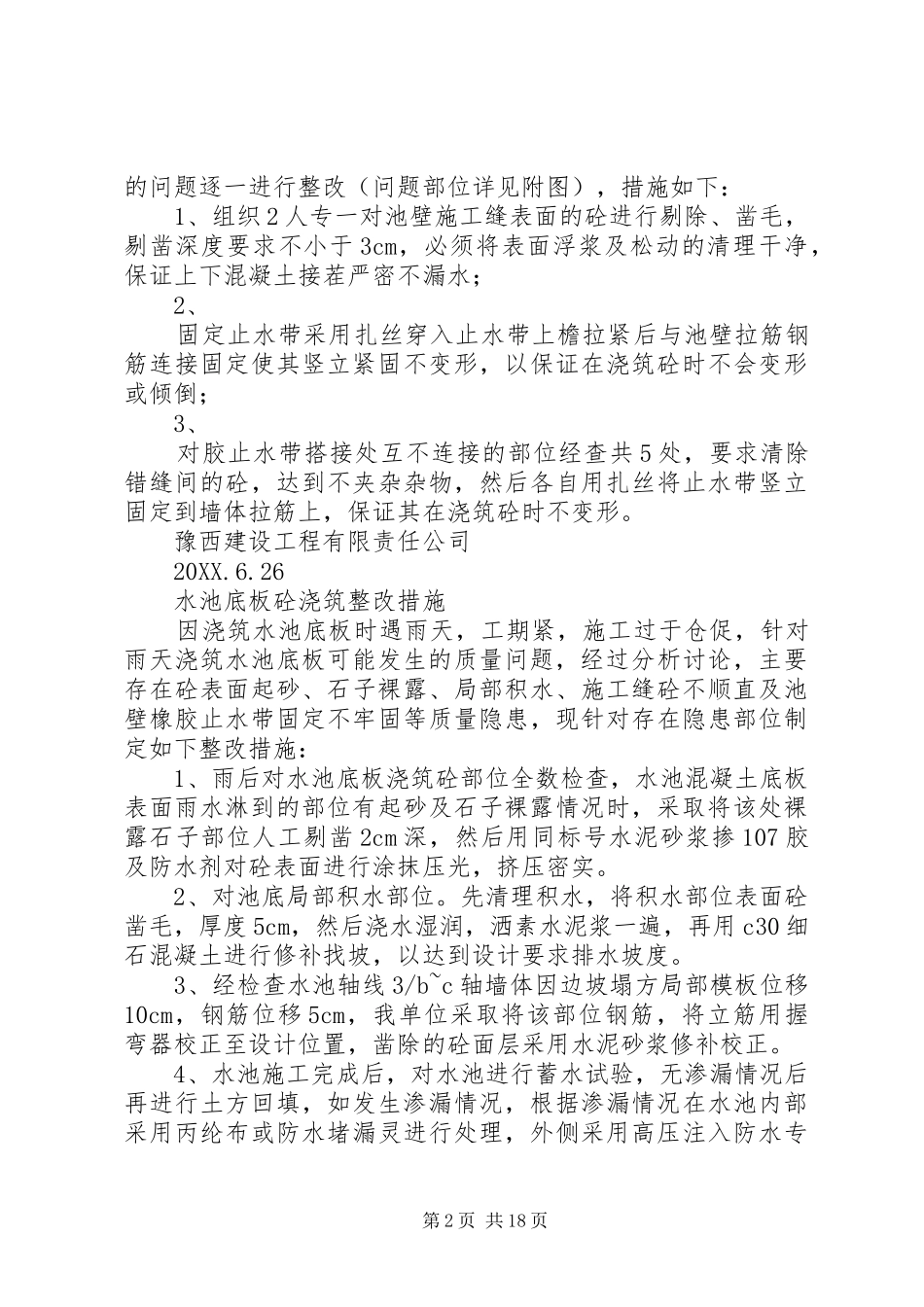

7、砼如出现缝窝麻面,面积小于5cm的采用砼标号1
