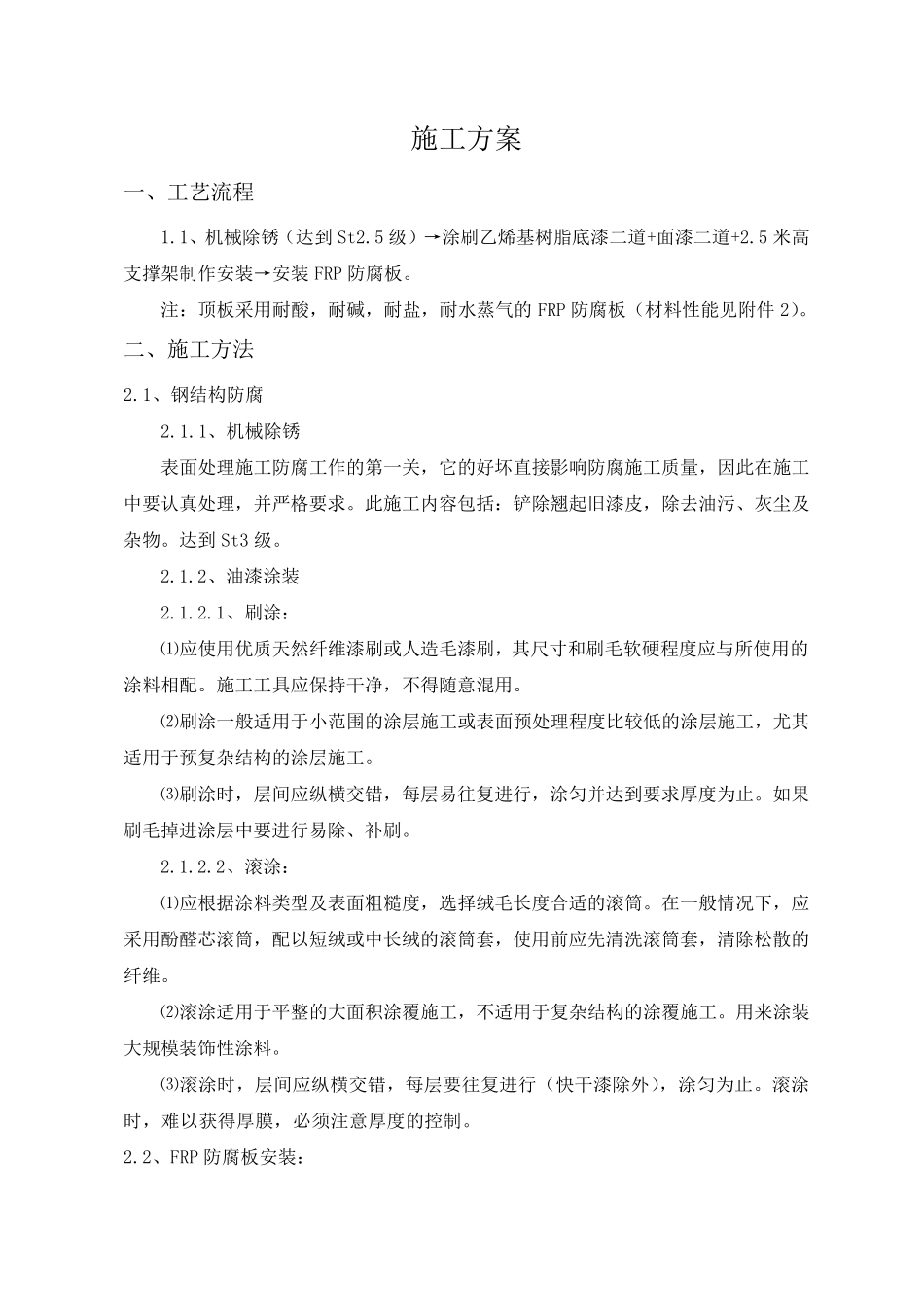

焙烧厂车底炉 炉顶防护密封工程 施 工 方 案 (二) 河南省八达防腐安装有限公司 2 0 1 1 年 1 1 月 5 日 施工方案 一、工艺流程 1
1、机械除锈(达到St2
5 级)→涂刷乙烯基树脂底漆二道+面漆二道+2
5 米高支撑架制作安装→安装 FRP 防腐板
注:顶板采用耐酸,耐碱,耐盐,耐水蒸气的 FRP 防腐板(材料性能见附件 2)
二、施工方法 2
1、钢结构防腐 2
1、机械除锈 表面处理施工防腐工作的第一关,它的好坏直接影响防腐施工质量,因此在施工中要认真处理,并严格要求
此施工内容包括:铲除翘起旧漆皮,除去油污、灰尘及杂物
达到St3 级
2、油漆涂装 2
1、刷涂: ⑴应使用优质天然纤维漆刷或人造毛漆刷,其尺寸和刷毛软硬程度应与所使用的涂料相配
施工工具应保持干净,不得随意混用
⑵刷涂一般适用于小范围的涂层施工或表面预处理程度比较低的涂层施工,尤其适用于预复杂结构的涂层施工
⑶刷涂时,层间 应纵 横 交 错 ,每 层易 往 复进 行 ,涂匀 并达到要求厚 度为 止
如 果刷毛掉 进 涂层中要进 行 易 除、补 刷
2、滚 涂: ⑴应根 据 涂料类 型 及表面粗 糙 度,选 择 绒 毛长 度合 适的滚 筒
在一般情 况 下 ,应采用酚 醛 芯 滚 筒 ,配以 短 绒 或中长 绒 的滚 筒 套 ,使用前 应先 清 洗 滚 筒 套 ,清 除松 散 的纤维
⑵滚 涂适用于平 整 的大 面积 涂覆 施工,不适用于复杂结构的涂覆 施工
用来 涂装大 规 模 装饰 性涂料
⑶滚 涂时,层间 应纵 横 交 错 ,每 层要往 复进 行 (快 干漆除外 ),涂匀 为 止
滚 涂时,难 以 获 得厚 膜 ,必 须 注意厚 度的控 制

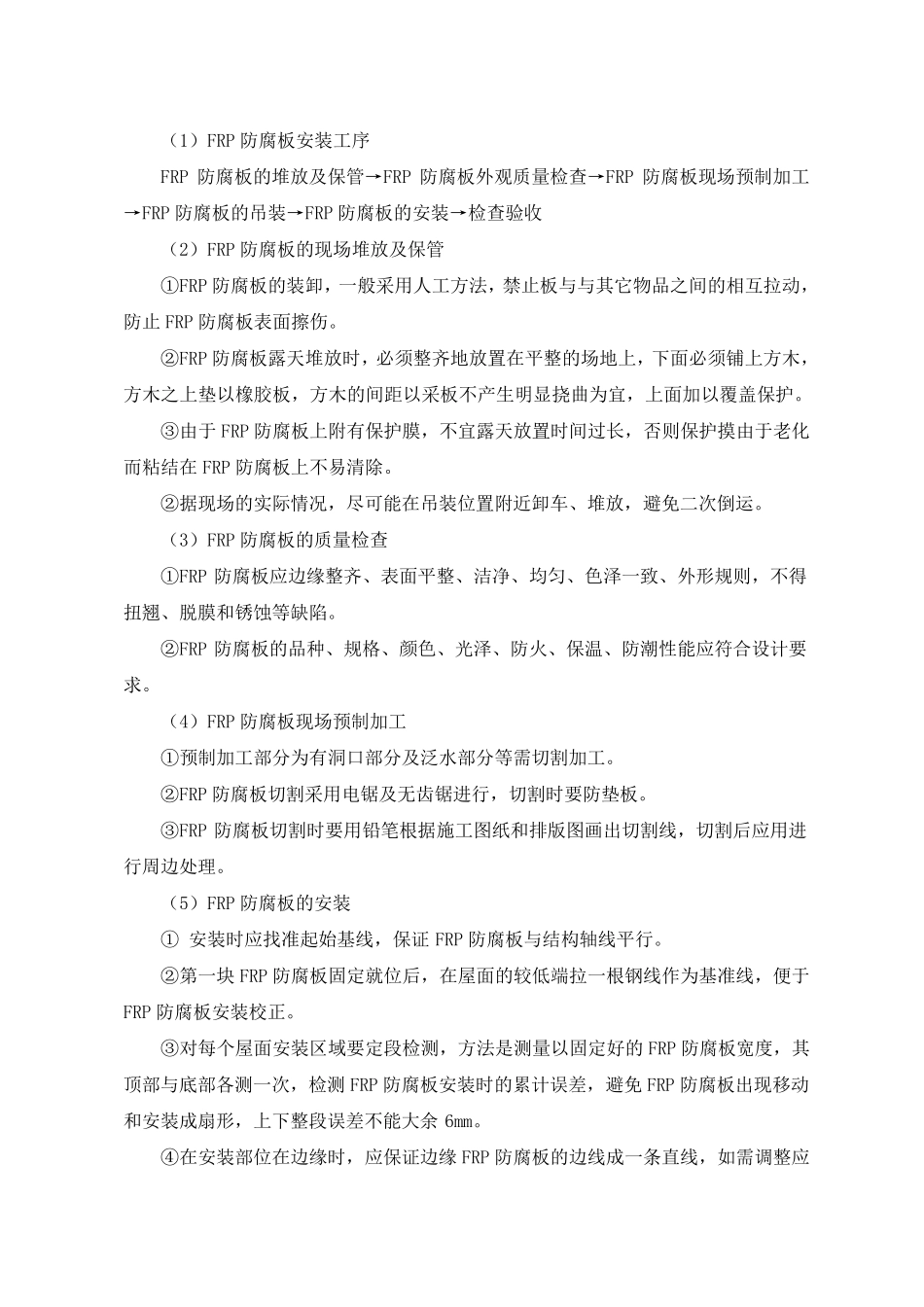

2、FRP 防腐板安装: (1)FRP 防腐板安装工序 FRP 防腐板的堆放及
