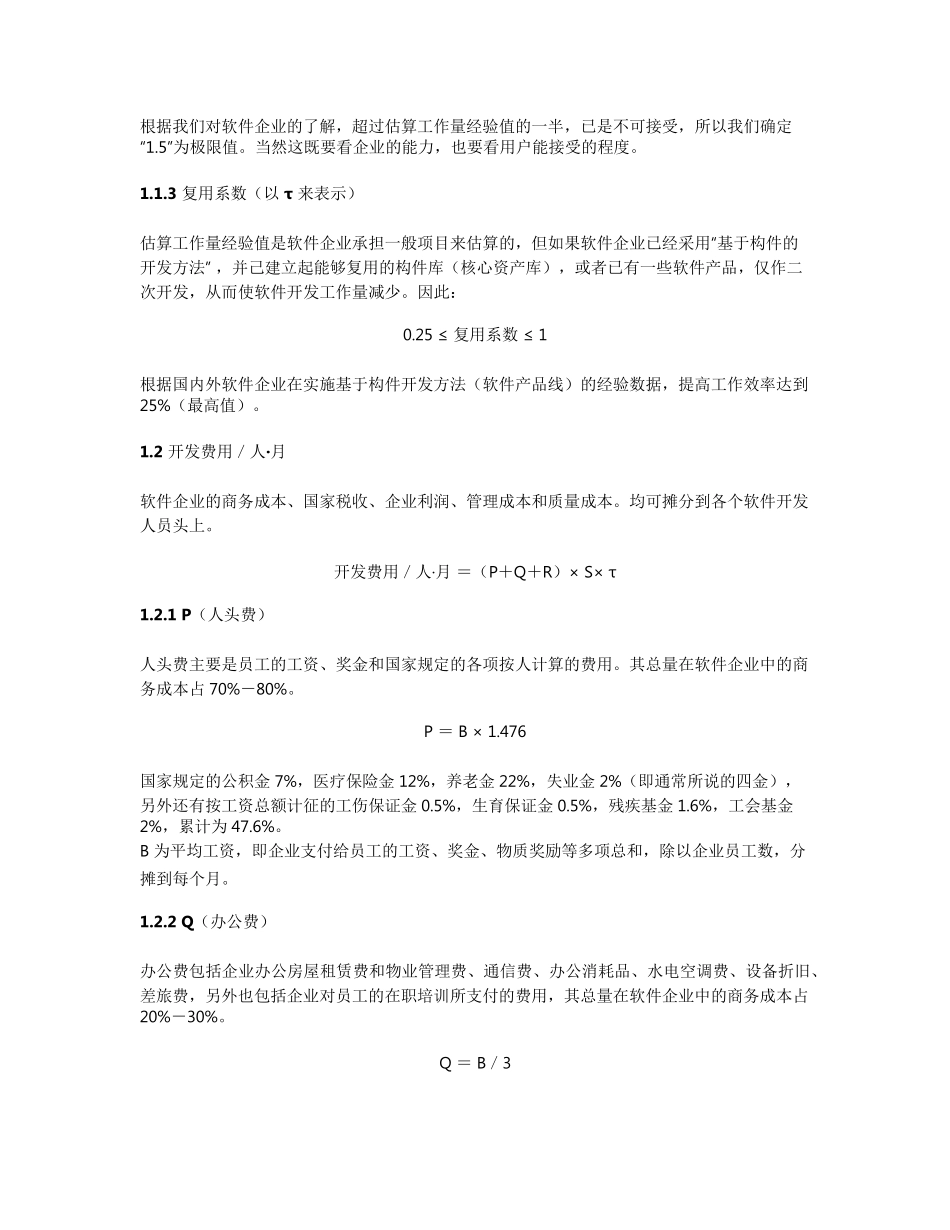

软件开发如何定价 近年来,软件外包还是比较流行,一般来说软件开发的报价按人月来报价,即把程序员分成几个级别,每个级别的价格不一样,然后再看这个项目各个级别中各自工作多少个月来确定报价
目前的IT 市场软件开发定价,详细报价计算方法如下: 1.软件开发价格计算方法 软件开发价格与开发工作量、商务成本、国家税收和企业利润等项有关
为了方便大家计算,总结了一个计算公式: 软件开发价格 = 开发工作量 × 开发费用/人·月 1
1 开发工作量 软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关: 软件开发工作量 = 估算工作量经验值 × 风险系数 × 复用系数 1
1 估算工作量经验值(以 A 来表示) 软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001 软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动
2 风险系数(以 σ 来表示) 估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作
因此: l ≤ 风险系数 ≤ 1
5 根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1
5”为极限值

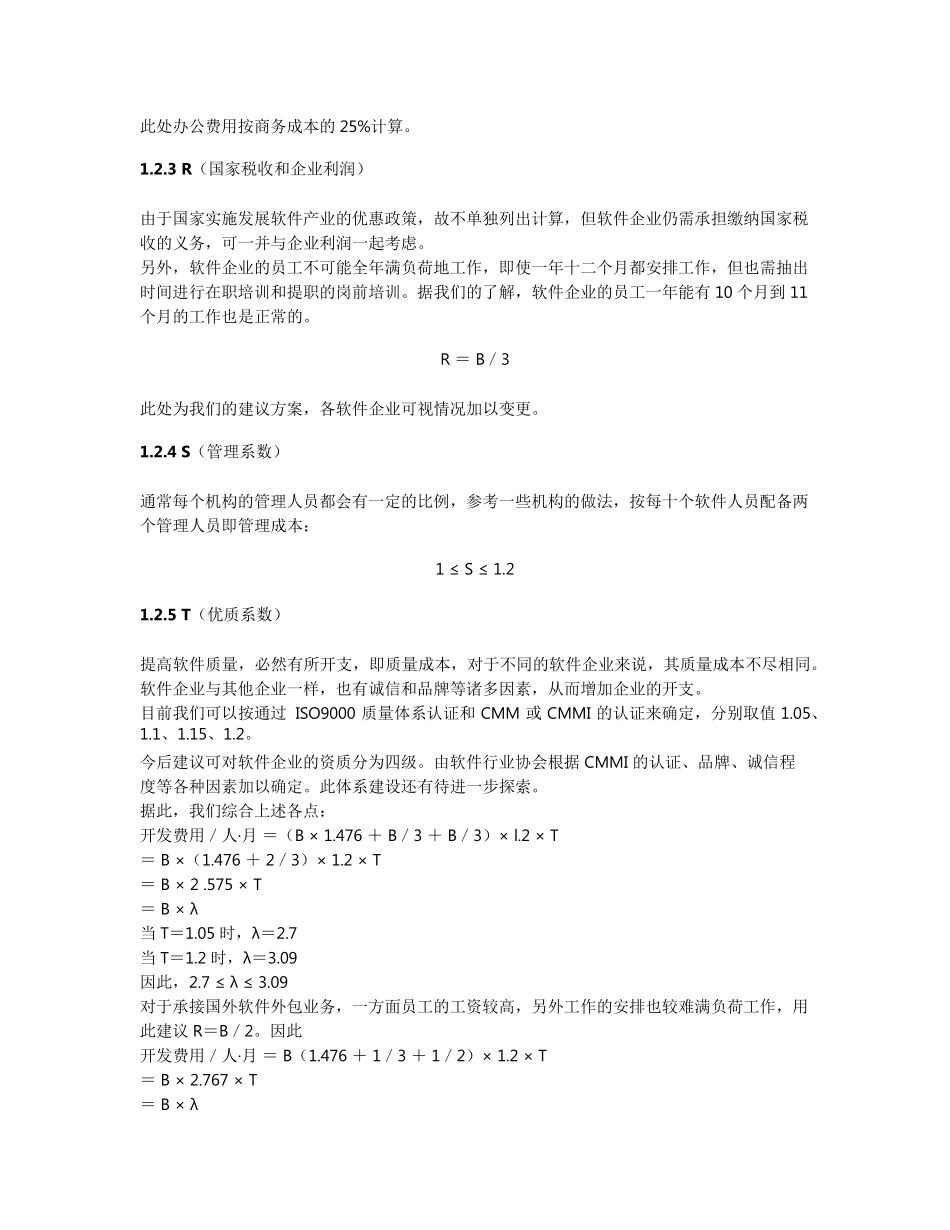

当然这既要看企业的
