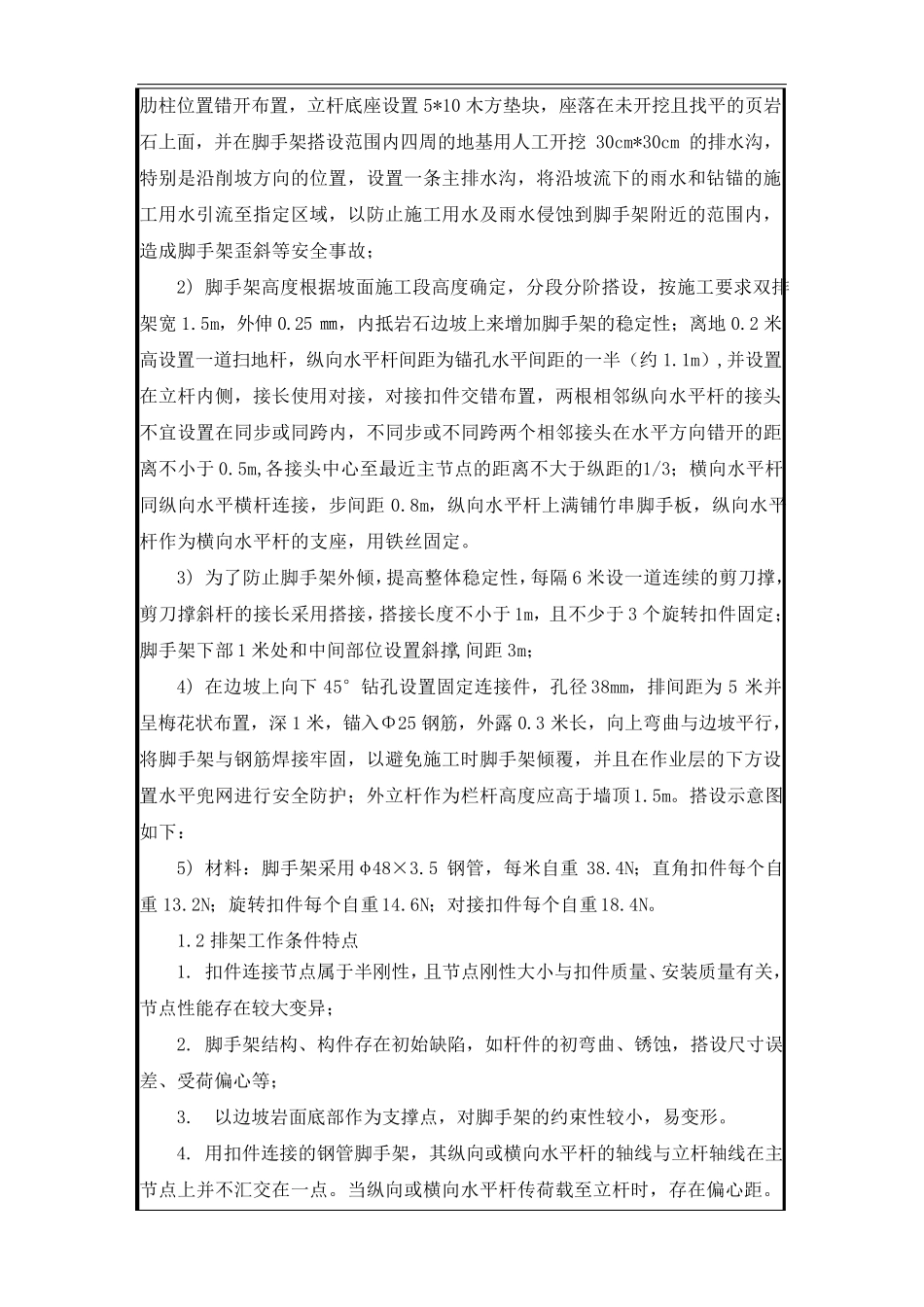

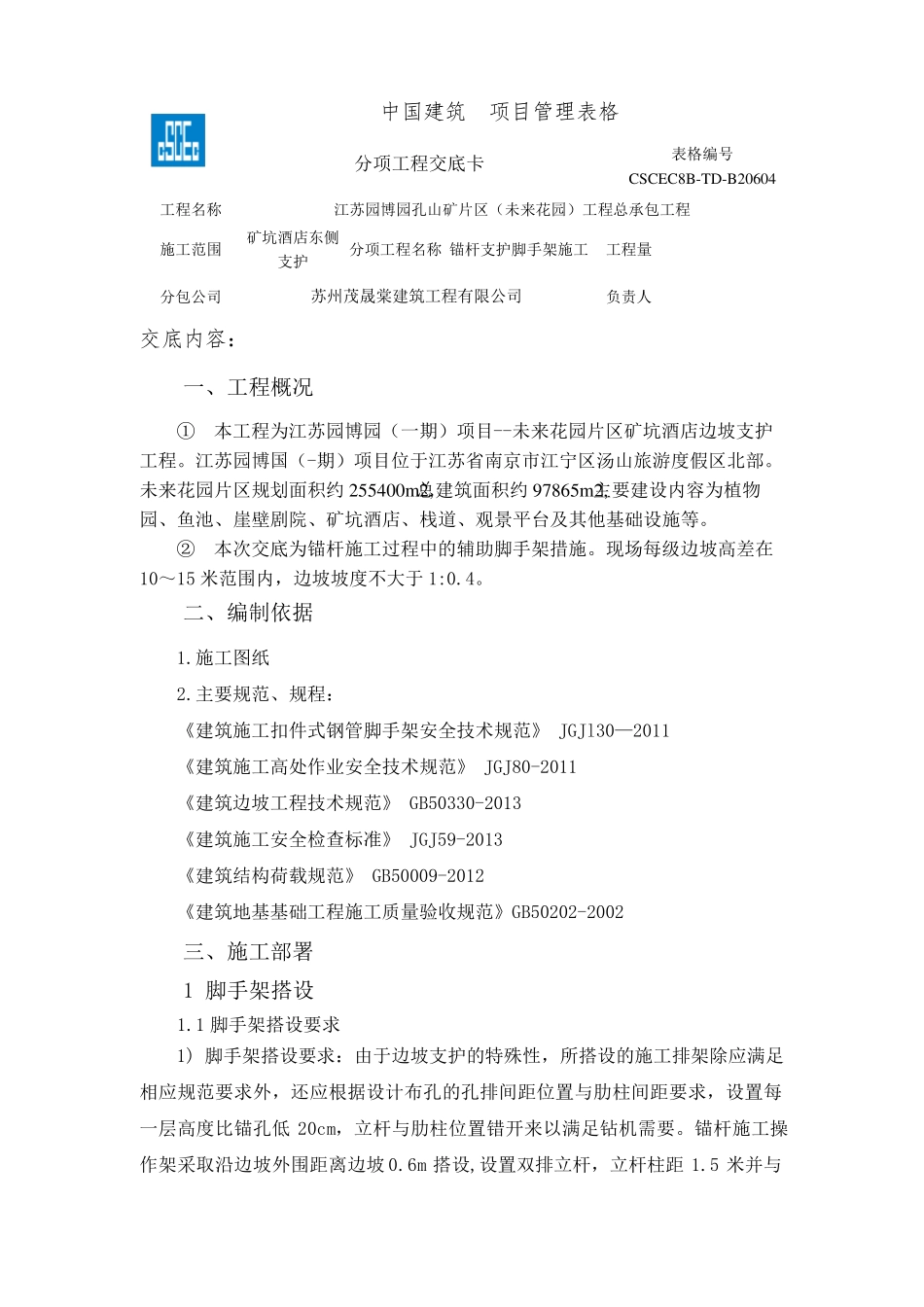

中国建筑 项目管理表格 分 项 工 程 交 底 卡 表 格 编 号 CSCEC8B-TD-B20604 工 程 名 称 江 苏 园 博 园 孔 山 矿 片 区 ( 未 来 花 园 ) 工 程 总 承 包 工 程 施 工 范 围 矿 坑 酒 店 东 侧支 护 分 项 工 程 名 称 锚 杆 支 护 脚 手 架 施 工 工 程 量 分 包 公 司 苏 州 茂 晟 棠 建 筑 工 程 有 限 公 司 负 责 人 交底内容: 一 、 工 程 概 况 ① 本 工 程 为 江 苏 园 博 园 ( 一 期 ) 项 目 --未 来 花 园 片 区 矿 坑 酒 店 边 坡 支 护工 程 。 江 苏 园 博 国 ( -期 ) 项 目 位 于 江 苏 省 南 京 市 江 宁 区 汤 山 旅 游 度 假 区 北 部 。未 来 花 园 片 区 规 划 面 积 约 255400m 2,总 建 筑 面 积 约 97865m 2,主 要 建 设 内 容 为 植 物园 、 鱼 池 、 崖 壁 剧 院 、 矿 坑 酒 店 、 栈 道 、 观 景 平 台 及 其 他 基 础 设 施 等 。 ② 本 次 交 底 为 锚 杆 施 工 过 程 中 的 辅 助 脚 手 架 措 施 。 现 场 每 级 边 坡 高差在10~15 米范 围 内 ,边 坡 坡 度 不大于 1:0.4。 二、 编 制依据 1.施 工 图纸 2.主 要 规 范 、 规 程 : 《建 筑 施 工 扣件式钢管脚 手 架 安全技术规 范 》 JGJl30—2011 《建 筑 施 工 高处作业安全技术规 范 》 JGJ80-2011 《建 筑 边 坡 工 程 技术规 范 》 GB50330-2013 《建 筑 施 工 安全检查标 准 》 JGJ59-2013 《建 筑 结 构 荷 载 规 范 》 GB50009-2012 《建 筑 地 基 基 础 工 程 施 工 质 量 验 收 规 范 》GB50202-2002 三 、 施 工 部 署 1 脚 手 架 搭 设 1.1 脚 手 架 搭 设 要 求 1) 脚 手 架 搭 设 要 求 :由 于 边 坡 支 护 的 特 殊 性 ,所 搭 设 的 施 工 排 架 除 应 满 足相 应 规 范 要 求 外 ,还 应 根 据设 计 布 孔 的 孔 排 间 距 位 置 与 肋 柱 间 距 要 求 ,设 置 每一 层 高度 比 锚 孔 低20cm,立 杆 与 肋 柱 位 置 错 开 来 以 满 足 钻 机 需 要 。 锚 杆 施 工...
