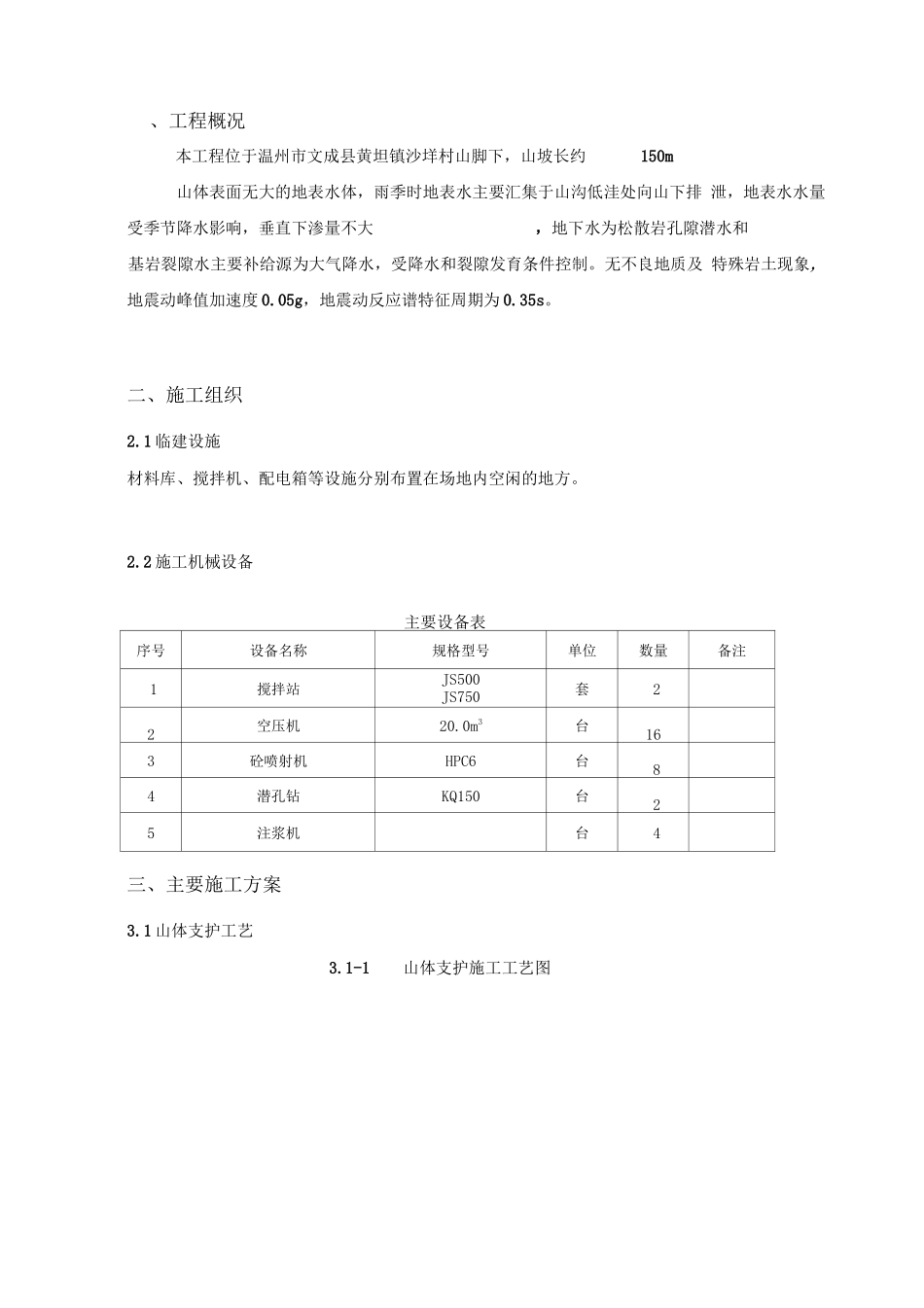

目录-、工程概况 .......................................................... 1二、施工组织.......................................................... 12.1 临建设施.......................................................... 12.2 施工机械设备...................................................... 1三、主要施工方案...................................................... 13.1 山体支护工艺...................................................... 13.2 锚杆施工方法...................................................... 3四、喷浆技术施工...................................................... 3五、质量保证措施 ..................................................... 45.1 组织体系.......................................................... 45.2 控制程序.......................................................... 45.3 施工过程质量控制措施.............................................. 65.4 质量检验评定控制措施.............................................. 65.5 测量双检制度...................................................... 65.6 钻孔控制.......................................................... 65.7 注浆施工.......................................................... 6六、脚手架搭设........................................................ 7七、安全保证措施 ..................................................... 77.1 安全生产措施...................................................... 77.2 安全应急救援预案.................................................. 8八、环境保护 ......................................................... 9、工程概况本工程位于温州市文成县黄坦镇沙垟村山脚下,山坡长约150m山体表面无大的地表水体,雨季时地表水主要汇集于山沟低洼处向山下排 泄,地表水水量受季节降水影响,垂直下渗量不大,地下水为松散岩孔隙潜水和基岩裂隙水主要补给源为大气降水,受降水和裂隙发育条件控制。无不良地质及 特殊岩土现象,地震动峰值加速度 0.05g,地震动反应谱特征周期为 0.35s。二、施工组织2.1 临建设施材料库、搅拌机、配电箱等设施分别布置在场地内空闲的地方。2.2 施工机械设备主要...
