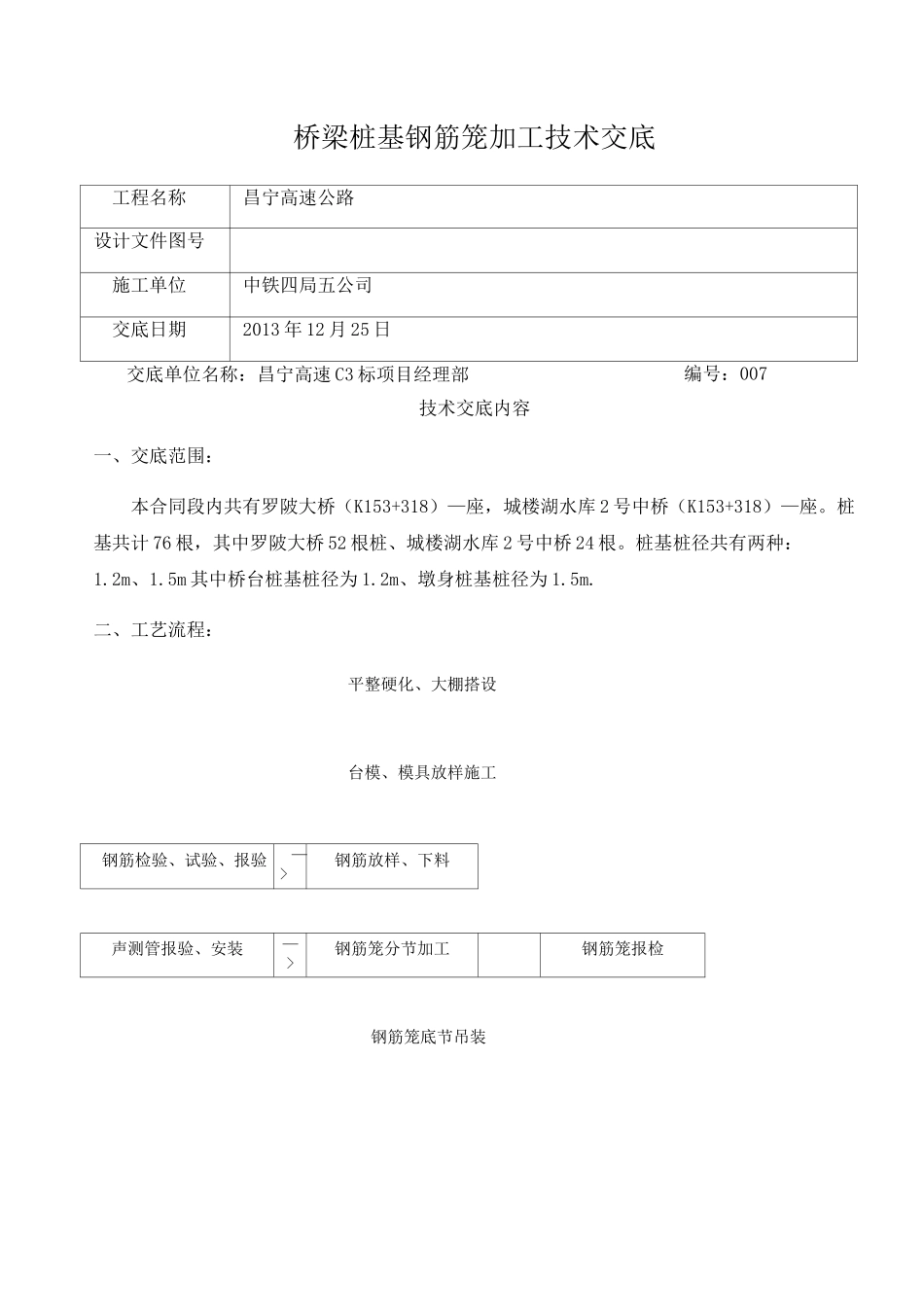

桥梁桩基钢筋笼加工技术交底工程名称昌宁高速公路设计文件图号施工单位中铁四局五公司交底日期2013 年 12 月 25 日技术交底内容一、交底范围:本合同段内共有罗陂大桥(K153+318)—座,城楼湖水库 2 号中桥(K153+318)—座
桩基共计 76 根,其中罗陂大桥 52 根桩、城楼湖水库 2 号中桥 24 根
桩基桩径共有两种:1
5m 其中桥台桩基桩径为 1
2m、墩身桩基桩径为 1

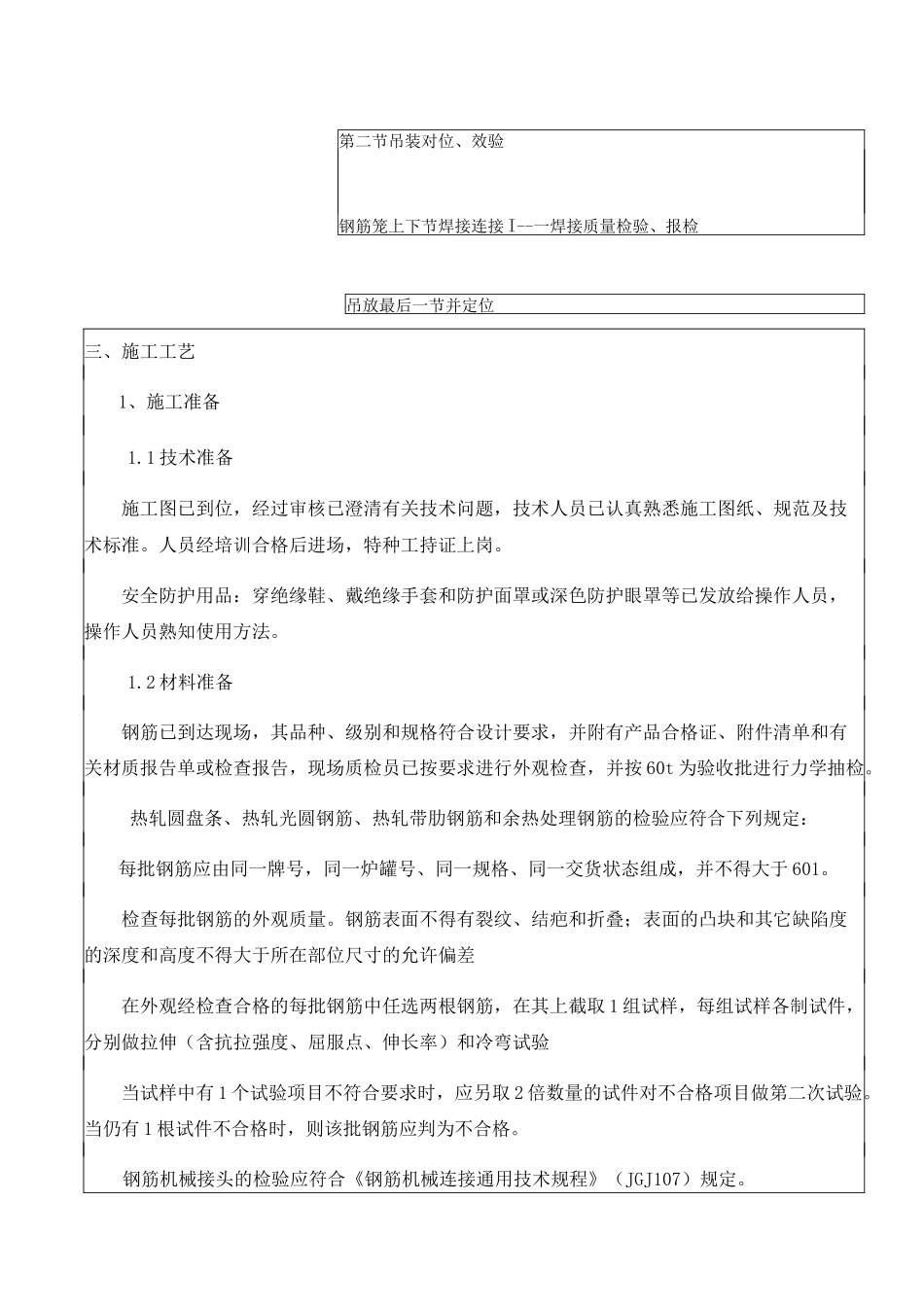

二、工艺流程:平整硬化、大棚搭设台模、模具放样施工钢筋检验、试验、报验—>钢筋放样、下料声测管报验、安装—>钢筋笼分节加工钢筋笼报检钢筋笼底节吊装交底单位名称:昌宁高速 C3 标项目经理部编号:007第二节吊装对位、效验钢筋笼上下节焊接连接 I--一焊接质量检验、报检吊放最后一节并定位三、施工工艺1、施工准备1
1 技术准备施工图已到位,经过审核已澄清有关技术问题,技术人员已认真熟悉施工图纸、规范及技术标准
人员经培训合格后进场,特种工持证上岗
安全防护用品:穿绝缘鞋、戴绝缘手套和防护面罩或深色防护眼罩等已发放给操作人员,操作人员熟知使用方法
2 材料准备钢筋已到达现场,其品种、级别和规格符合设计要求,并附有产品合格证、附件清单和有关材质报告单或检查报告,现场质检员已按要求进行外观检查,并按 60t 为验收批进行力学抽检
热轧圆盘条、热轧光圆钢筋、热轧带肋钢筋和余热处理钢筋的检验应符合下列规定:每批钢筋应由同一牌号,同一炉罐号、同一规格、同一交货状态组成,并不得大于 601
检查每批钢筋的外观质量

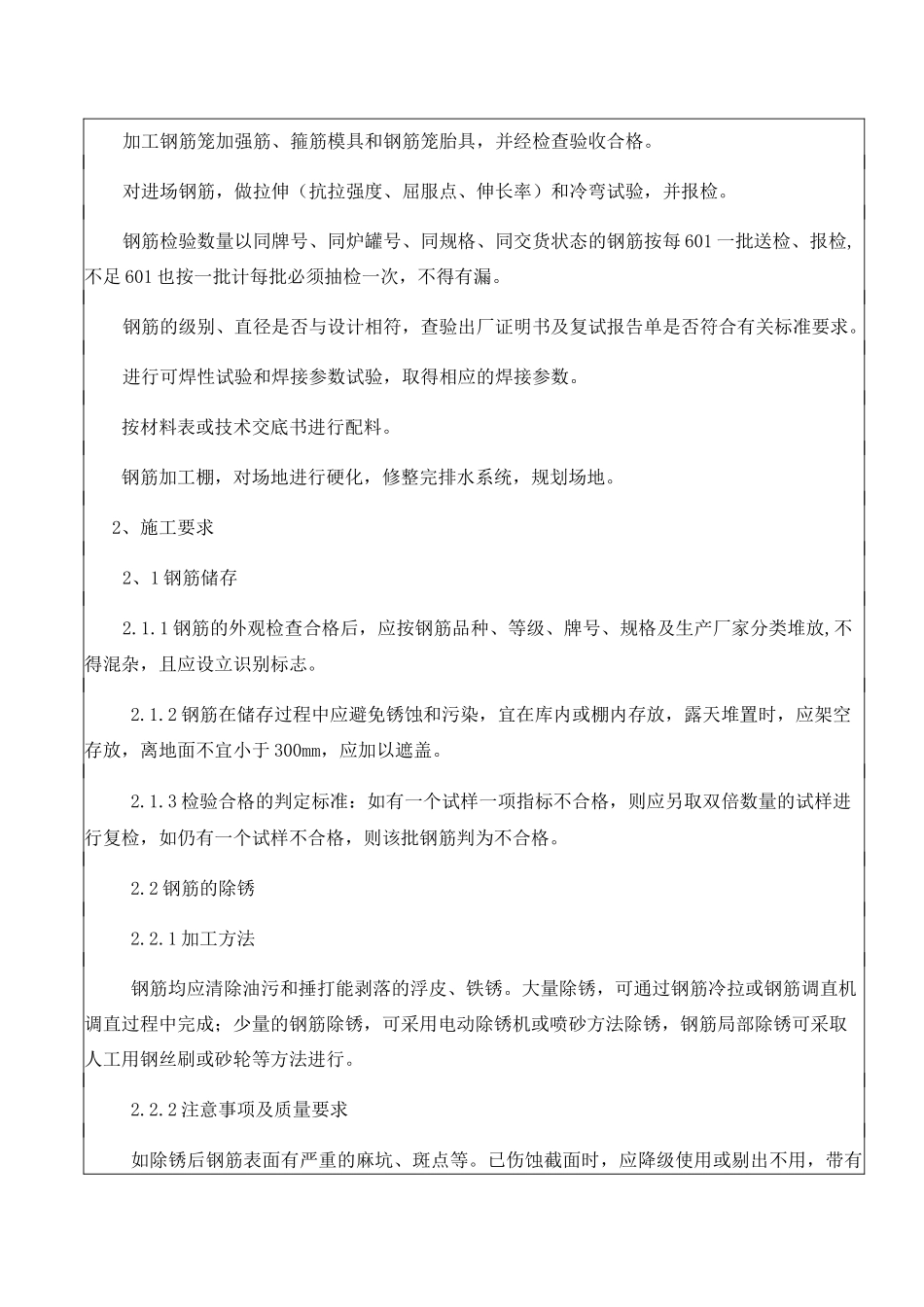

钢筋表面不得有裂纹、结疤和折叠;表面的凸块和其它缺陷度的深度和高度不得大于所在部位尺寸的允许偏差在外观经检查合格的每批钢筋中任选两根钢筋,在其上截取 1 组试样,每组试样各制试件,分别做拉伸(含抗拉强度、屈服点、伸长率)和冷弯试验当试样中有 1 个试验项目不符合要求时
