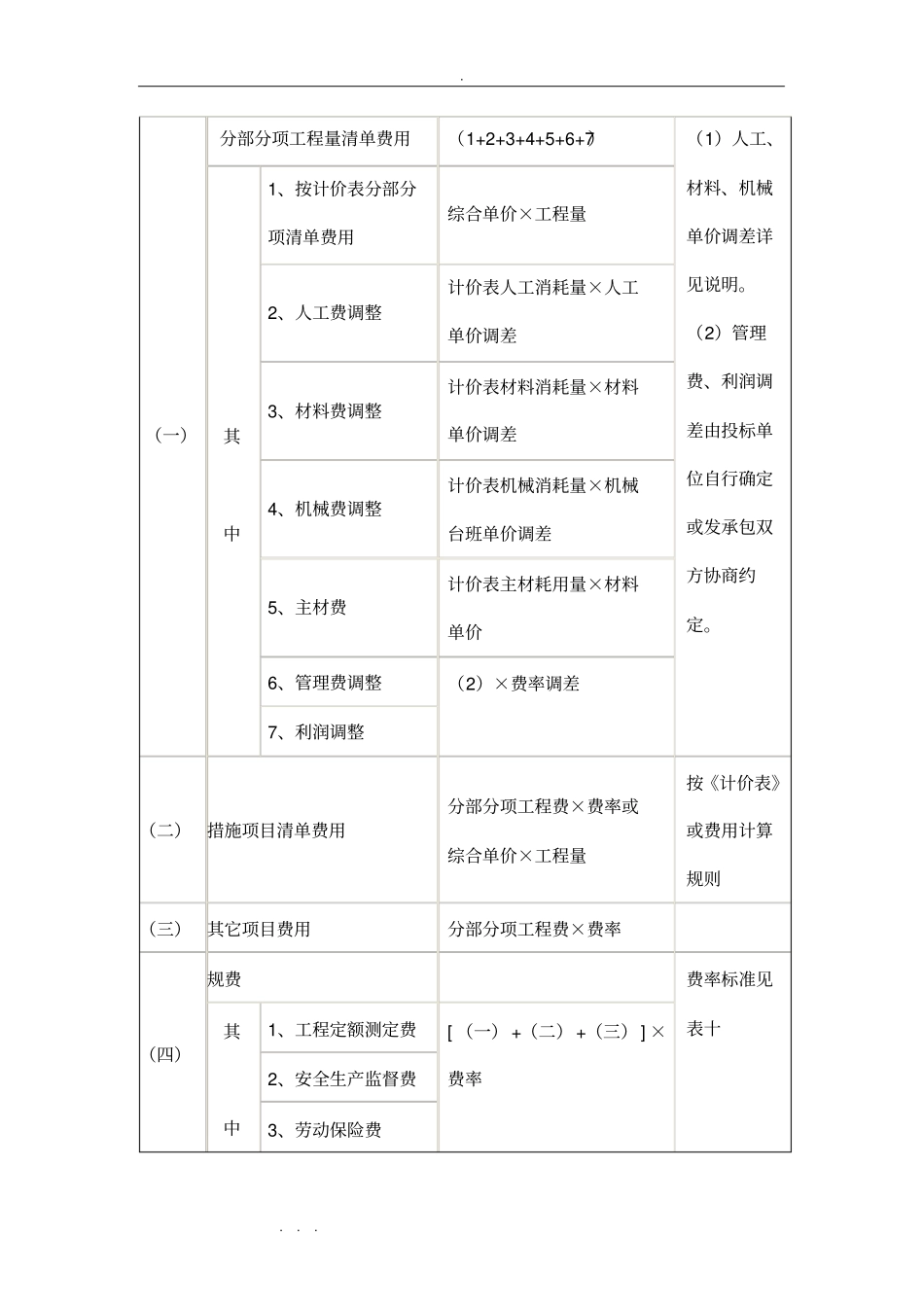

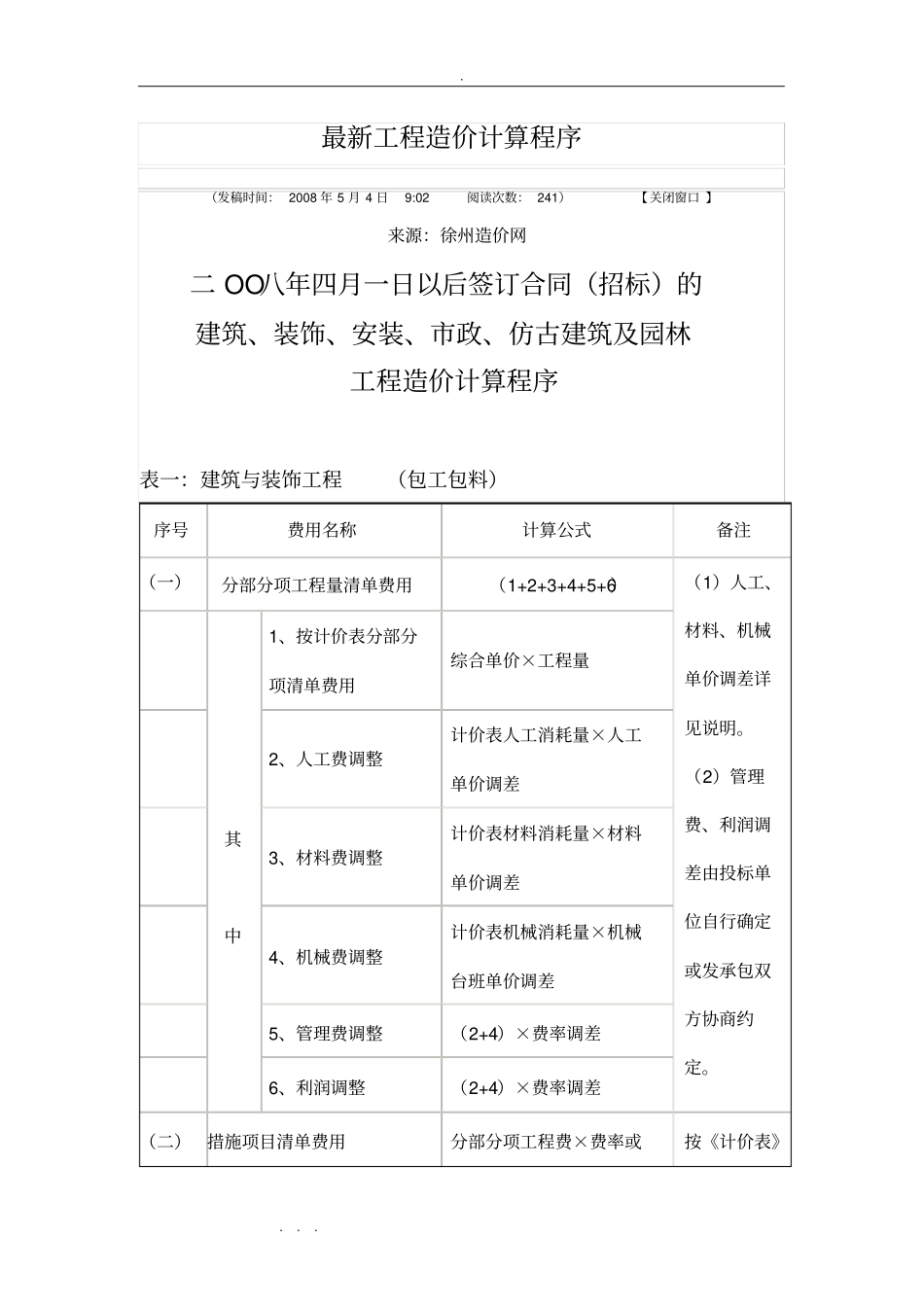

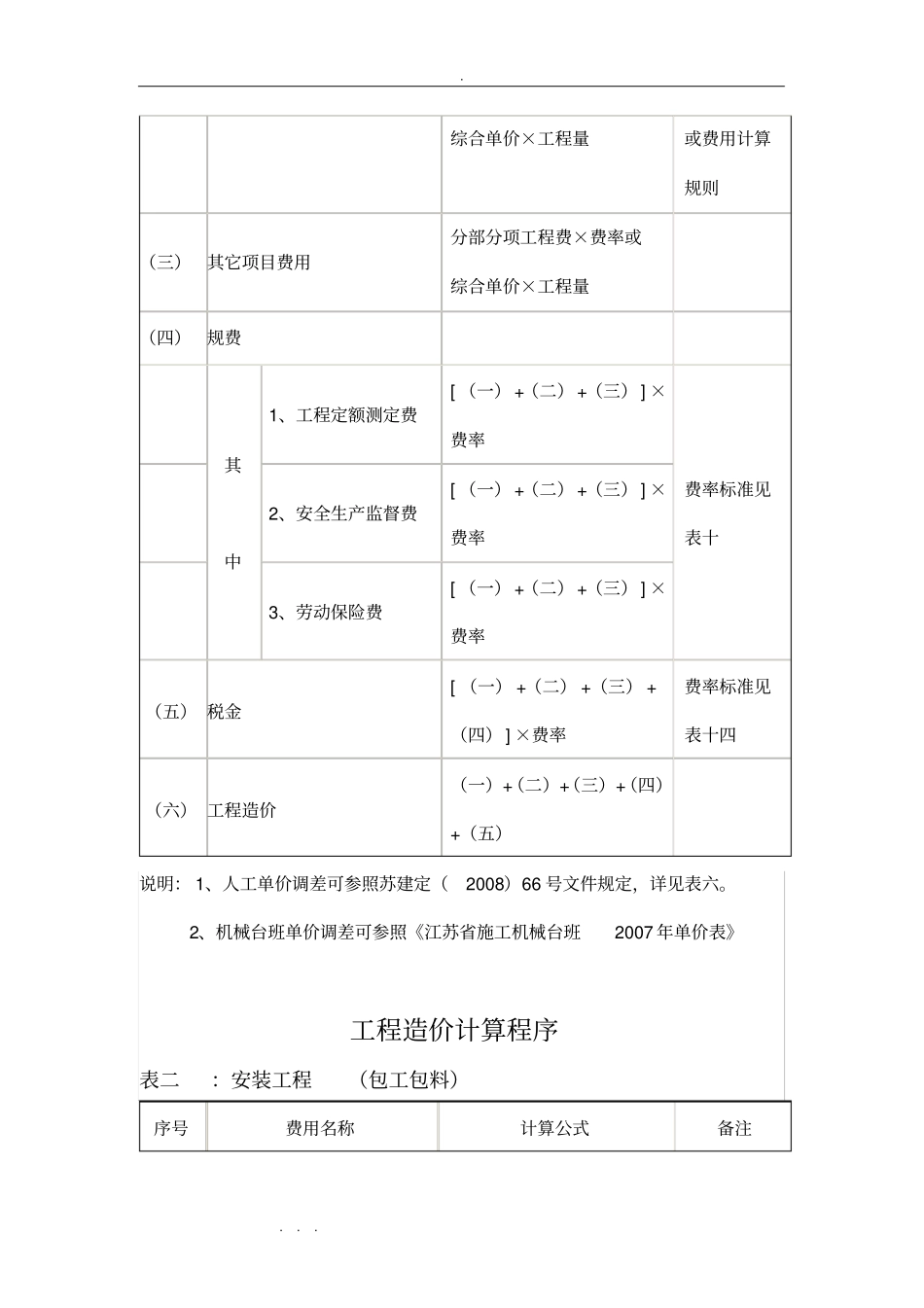

. . . . 最新工程造价计算程序(发稿时间: 2008 年 5 月 4 日9:02 阅读次数: 241)【 关闭窗口 】来源:徐州造价网二 OO八年四月一日以后签订合同(招标)的建筑、装饰、安装、市政、仿古建筑及园林工程造价计算程序表一:建筑与装饰工程(包工包料)序号费用名称计算公式备注(一)分部分项工程量清单费用(1+2+3+4+5+6)(1)人工、材料、机械单价调差详见说明。(2)管理费、利润调差由投标单位自行确定或发承包双方协商约定。其中1、按计价表分部分项清单费用综合单价×工程量2、人工费调整计价表人工消耗量×人工单价调差3、材料费调整计价表材料消耗量×材料单价调差4、机械费调整计价表机械消耗量×机械台班单价调差5、管理费调整(2+4)×费率调差6、利润调整(2+4)×费率调差(二)措施项目清单费用分部分项工程费×费率或按《计价表》. . . . 综合单价×工程量或费用计算规则(三)其它项目费用分部分项工程费×费率或综合单价×工程量(四)规费其中1、工程定额测定费[ (一) +(二) +(三) ] ×费率费率标准见表十2、安全生产监督费[ (一) +(二) +(三) ] ×费率3、劳动保险费[ (一) +(二) +(三) ] ×费率(五) 税金[ (一) +(二) +(三) +(四) ] ×费率费率标准见表十四(六) 工程造价(一)+(二)+(三)+(四)+(五)说明: 1、人工单价调差可参照苏建定(2008)66 号文件规定,详见表六。2、机械台班单价调差可参照《江苏省施工机械台班2007 年单价表》工程造价计算程序表二:安装工程(包工包料)序号费用名称计算公式备注. . . . (一)分部分项工程量清单费用(1+2+3+4+5+6+7)(1)人工、材料、机械单价调差详见说明。(2)管理费、利润调差由投标单位自行确定或发承包双方协商约定。其中1、按计价表分部分项清单费用综合单价×工程量2、人工费调整计价表人工消耗量×人工单价调差3、材料费调整计价表材料消耗量×材料单价调差4、机械费调整计价表机械消耗量×机械台班单价调差5、主材费计价表主材耗用量×材料单价6、管理费调整(2)×费率调差7、利润调整(二)措施项目清单费用分部分项工程费×费率或综合单价×工程量按《计价表》或费用计算规则(三)其它项目费用分部分项工程费×费率(四)规费费率标准见表十其中1、工程定额测定费[ (一) +(二) +(三) ] ×费率2、安全生产监督费3、劳动保险费. . . . (五) 税金[ (一...
