第一章编制依据1
《深圳地区建筑深基坑支护技术规范》 (SJG05-96);2
建设部《建筑基坑支护技术规程》(JGJ120-99) ;3
甲方所提供的建筑红线及与场地综合管线图2008 年 11 月;4
《龙岗区中心城 38 号路岩土工程勘察报告(详勘) 》;5
《龙岗区中心城38 号路一标段总平面图》(深圳市中联水工业技术有限公司2008年 7 月);第二章设计概况三十八号路位于龙岗区中心城, 呈东西走向, 连接十二号路与龙城路, 与二十一号路、十一号路(吉祥路) 、十九号路(长兴路)相交
本标段新增分洪箱涵有两段共有160米,第一段位于道路南侧起点坐标X=40407
809,Y=133616
600,由 35 米 2
3m 钢筋砼箱涵, 5 米 2
3m 变径 3
0m 钢筋砼箱涵及 15 米 3
0m 钢筋砼箱涵 向 北 穿 过 道 路 接 入 原 有 箱 涵
第 二 段 位 于 道 路 南 侧 起 点 坐 标X=40413
742,Y=133515
818,由 5m×3m 结合井和 105 米 2
3m 钢筋砼箱涵穿过道路沿着非机动车道接入第一段3
0m 钢筋砼箱涵处
平均埋深约5
一、自然条件1、工程地质根据钻探揭露,场地地层自上而下依次为人工回填土层、植物层和埋藏植物层、第四系冲洪积层、第四坡残积层、石灰系沉积岩、强风化及中等风化岩
2、气象本区 4~6 月份是雨季, 7~9 月份属台风季节,在施工期间受天气影响较大
二、环境概况拟建的箱涵与一条宽5
0m 左右的村道相交
地下有两条直径1000 排水管,必须做好严密的安全施工方案与交通疏解

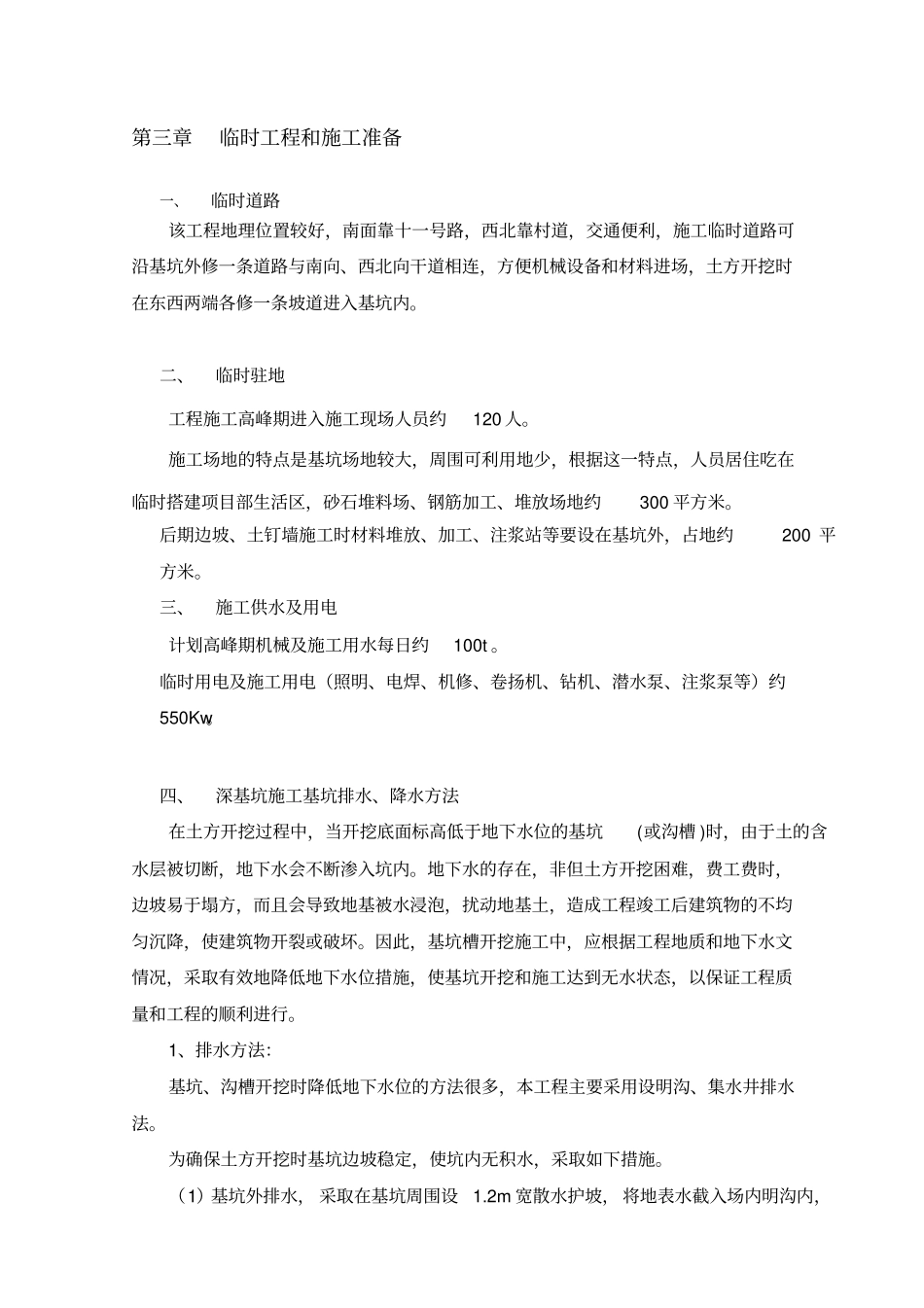

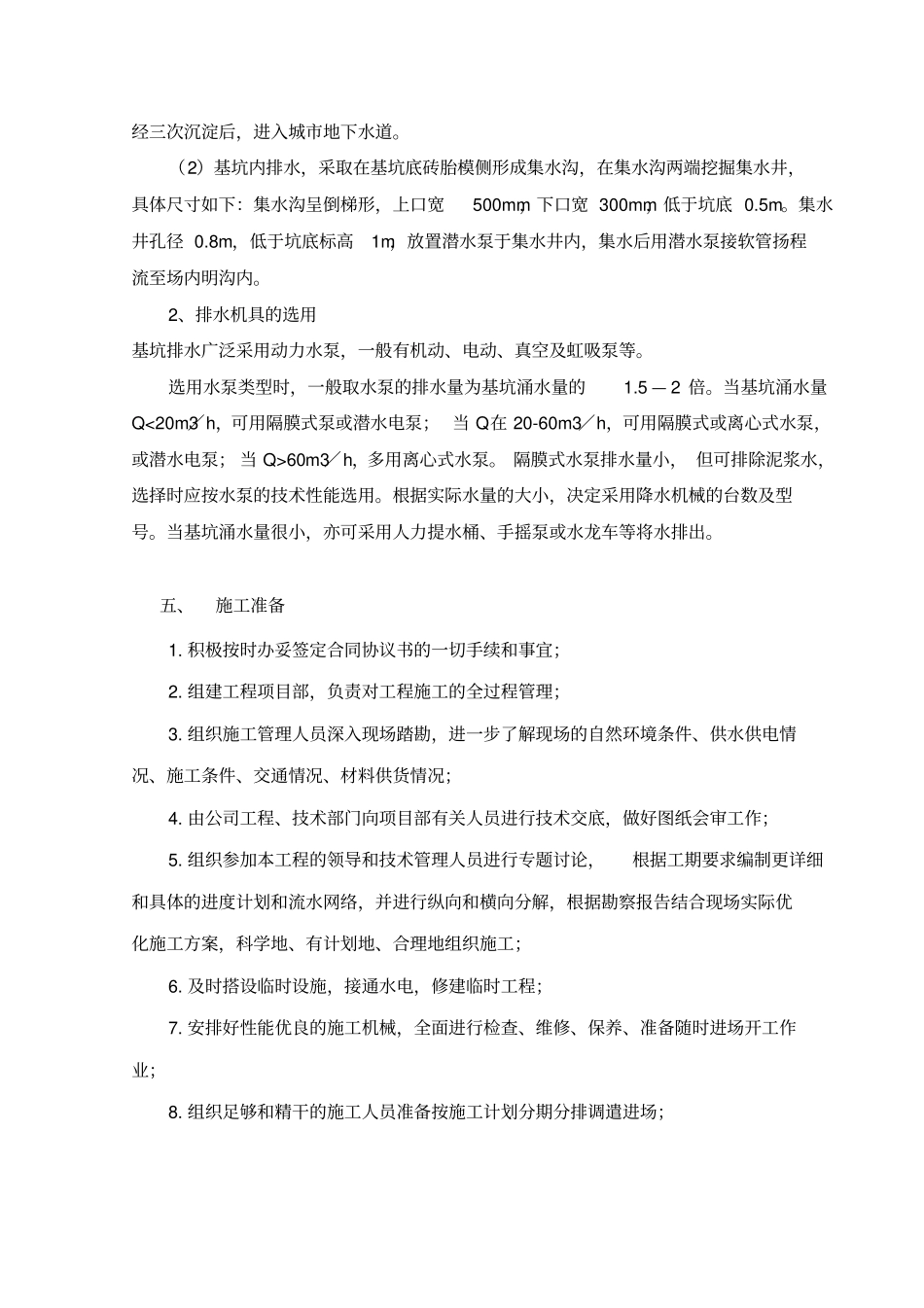

第三章临时工程和施工准备一、临时道路该工程地理位置较好,南面靠十一号路,西北靠村道,交通便利,施工临时道路可沿基坑外修一条道路与南向、西北向干道
