下载后可任意编辑第一章 编制依据1、施工图纸华洲城 DK-3-8#楼建筑图、华洲城 DK-3-8#楼结构图2、主要法律规范、标准序号名称编号备注1建筑施工安全检查标准JGJ59-99 2建筑机械使用安全技术规程JGJ33-2001 3建筑工程施工质量验收统一标准GB50300-2001 4建筑地基基础工程施工质量验收法律规范GB50202-2024 3、主要参考书目《建筑施工手册》《建筑分项工程施工工艺标准》4、本公司质量、环境、职业健康安全管理体系文件第二章 工程概况工程名称:华洲城 DK-3-8#楼;项目地点:西三环东侧(原北石桥村);设计单位:北京中外建建筑设计有限公司勘察单位:中国有色金属工业西安勘察设计讨论院建设单位:陕西华洲置业进展有限公司;监理单位:陕西泾渭建设监理咨询有限责任公司;施工单位:福建省惠东建筑工程有限公司陕西分公司
华洲城 DK-3-8#楼,梁筏部分砖胎模内部填土 550mm 厚,外侧 900mm厚
回填土采纳素土回填
地下室剪力墙外侧,1m 范围内用 2:8 灰土分层回填夯实,压实系数不小于 0
94,1m 外用素土回填,压实系数不小于0
回填下标高至散水 3:7 灰土垫层底平,并按法律规范要求控制含水量
第三章 施工部署及准备1、计划安排本工程为梁筏基础,采纳 120 厚砖砌胎模,回填难度很大,大型机械无法施展,采纳挖机装土,塔吊运输吊运,人工铺平及分层夯实
剪力墙第 1 页 共 8 页下载后可任意编辑外侧,北边环形道路地质情况不好,计划在主体上到二层时,及时回填分层夯实至室外散水 3:7 灰土垫层底标高,保证后续各工程的顺畅提早进行

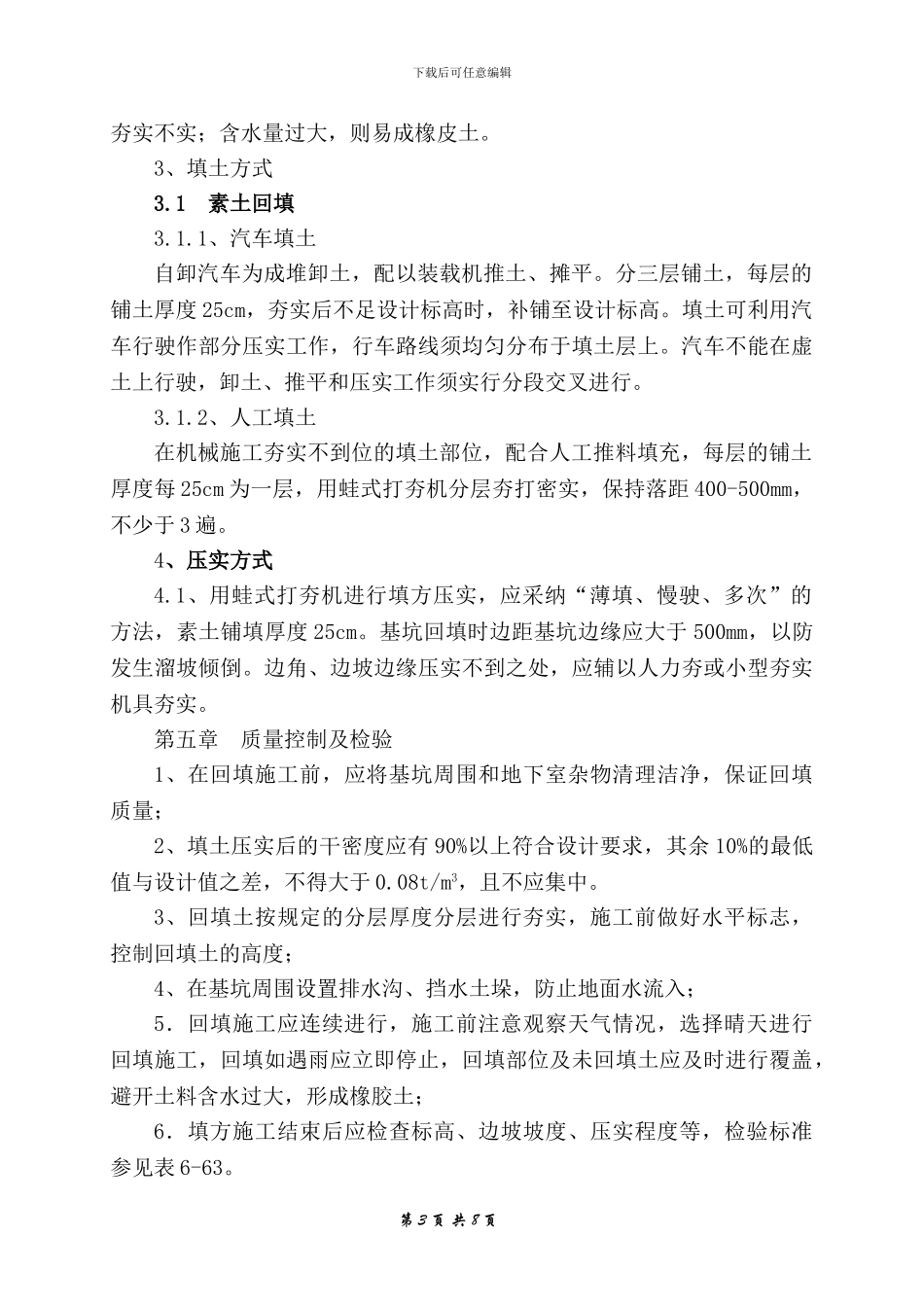

2、劳动力及机具安排根据施工现场的实际情况,砖胎模回填安排 15 人,配备小挖机 1 台,塔吊运输分层夯实,约 700m3

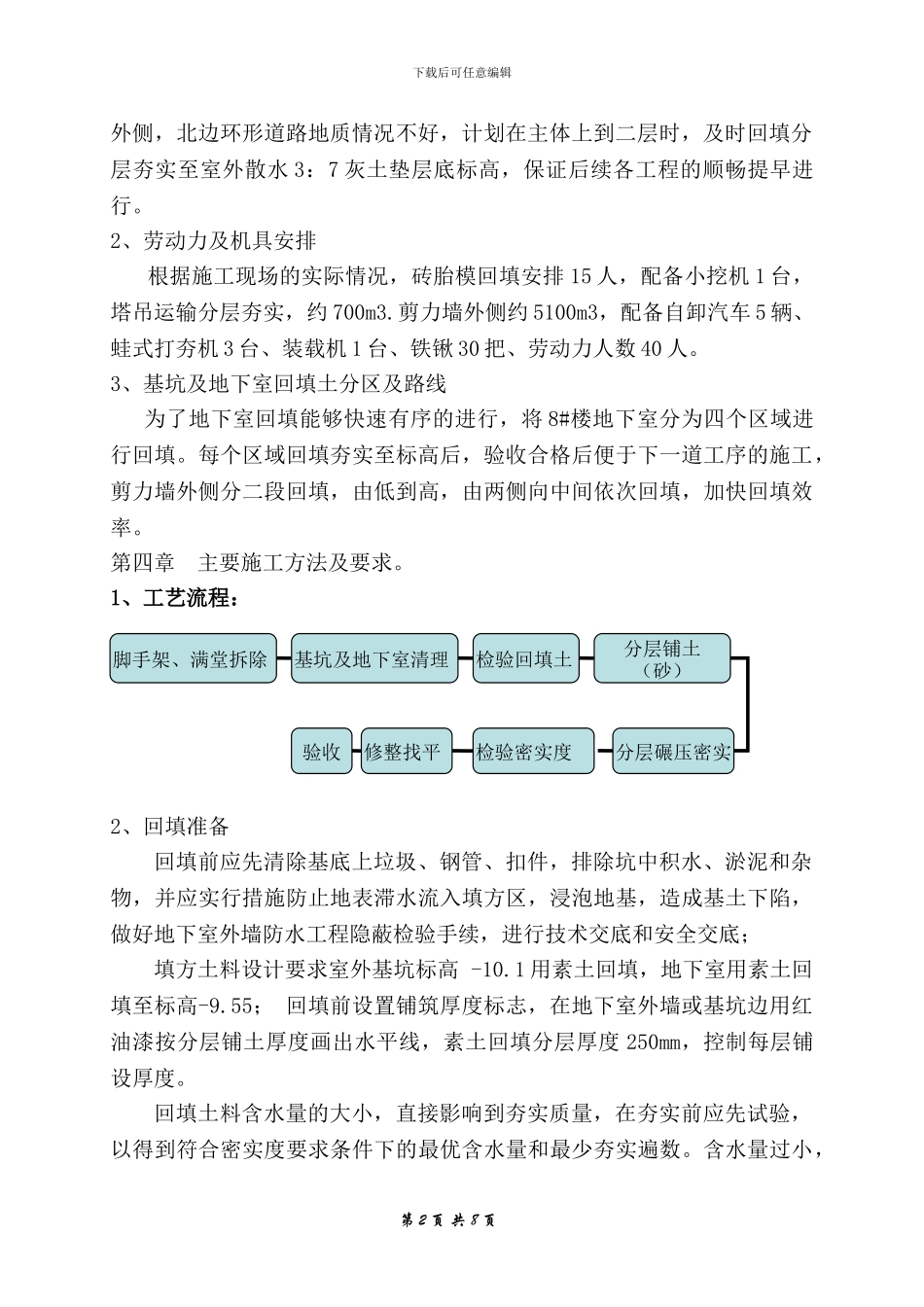

剪力墙外侧约 5100m3,配备自卸汽车 5 辆、蛙式打夯机 3 台、装载机 1
