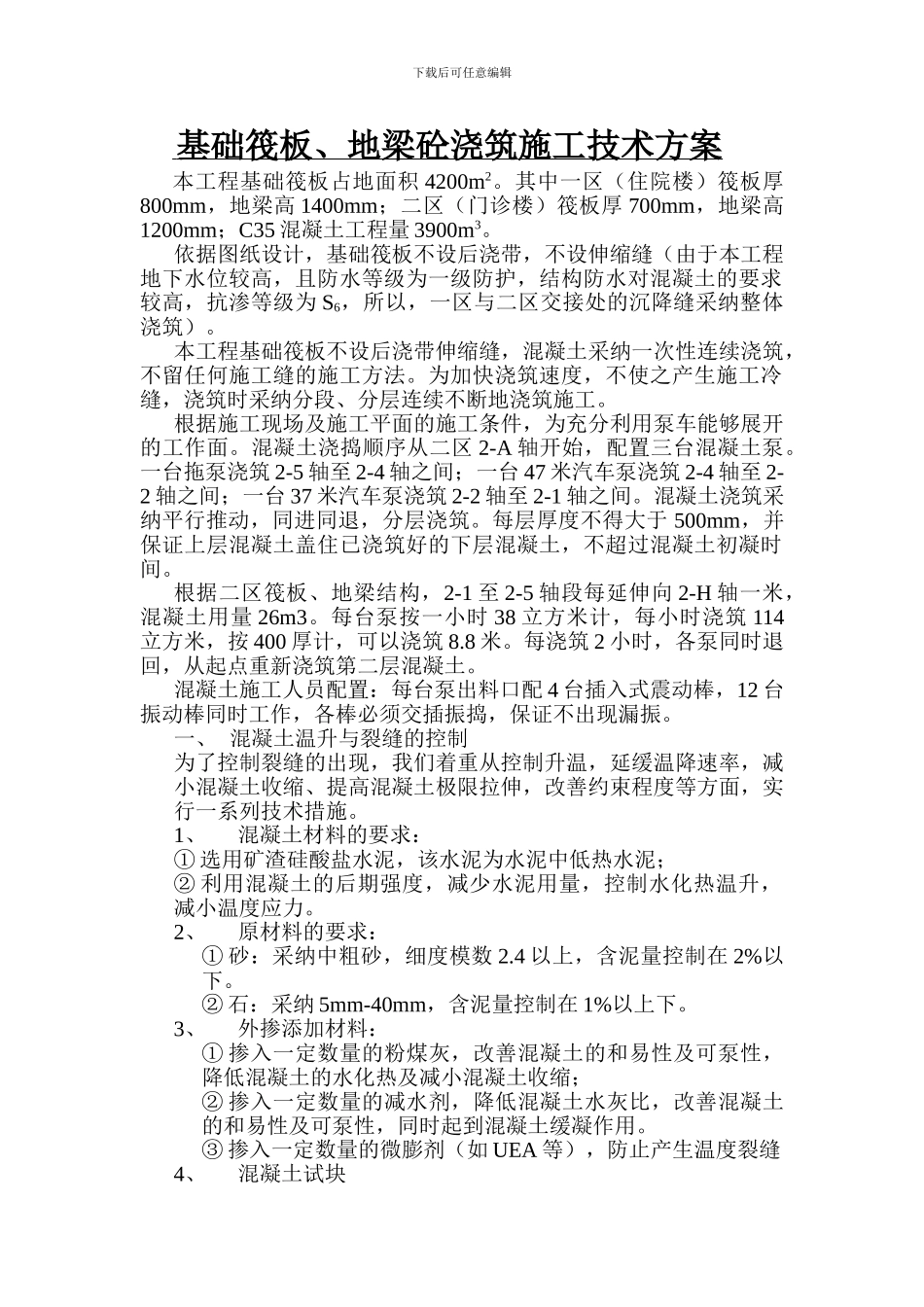

下载后可任意编辑 基础筏板、地梁砼浇筑施工技术方案 本工程基础筏板占地面积 4200m2
其中一区(住院楼)筏板厚800mm,地梁高 1400mm;二区(门诊楼)筏板厚 700mm,地梁高1200mm;C35 混凝土工程量 3900m3
依据图纸设计,基础筏板不设后浇带,不设伸缩缝(由于本工程地下水位较高,且防水等级为一级防护,结构防水对混凝土的要求较高,抗渗等级为 S6,所以,一区与二区交接处的沉降缝采纳整体浇筑)
本工程基础筏板不设后浇带伸缩缝,混凝土采纳一次性连续浇筑,不留任何施工缝的施工方法
为加快浇筑速度,不使之产生施工冷缝,浇筑时采纳分段、分层连续不断地浇筑施工
根据施工现场及施工平面的施工条件,为充分利用泵车能够展开的工作面
混凝土浇捣顺序从二区 2-A 轴开始,配置三台混凝土泵
一台拖泵浇筑 2-5 轴至 2-4 轴之间;一台 47 米汽车泵浇筑 2-4 轴至 2-2 轴之间;一台 37 米汽车泵浇筑 2-2 轴至 2-1 轴之间
混凝土浇筑采纳平行推动,同进同退,分层浇筑
每层厚度不得大于 500mm,并保证上层混凝土盖住已浇筑好的下层混凝土,不超过混凝土初凝时间
根据二区筏板、地梁结构,2-1 至 2-5 轴段每延伸向 2-H 轴一米,混凝土用量 26m3
每台泵按一小时 38 立方米计,每小时浇筑 114立方米,按 400 厚计,可以浇筑 8
每浇筑 2 小时,各泵同时退回,从起点重新浇筑第二层混凝土
混凝土施工人员配置:每台泵出料口配 4 台插入式震动棒,12 台振动棒同时工作,各棒必须交插振捣,保证不出现漏振
一、 混凝土温升与裂缝的控制为了控制裂缝的出现,我们着重从控制升温,延缓温降速率,减小混凝土收缩、提高混凝土极限拉伸,改善约束程度等方面,实行一系列技术措施

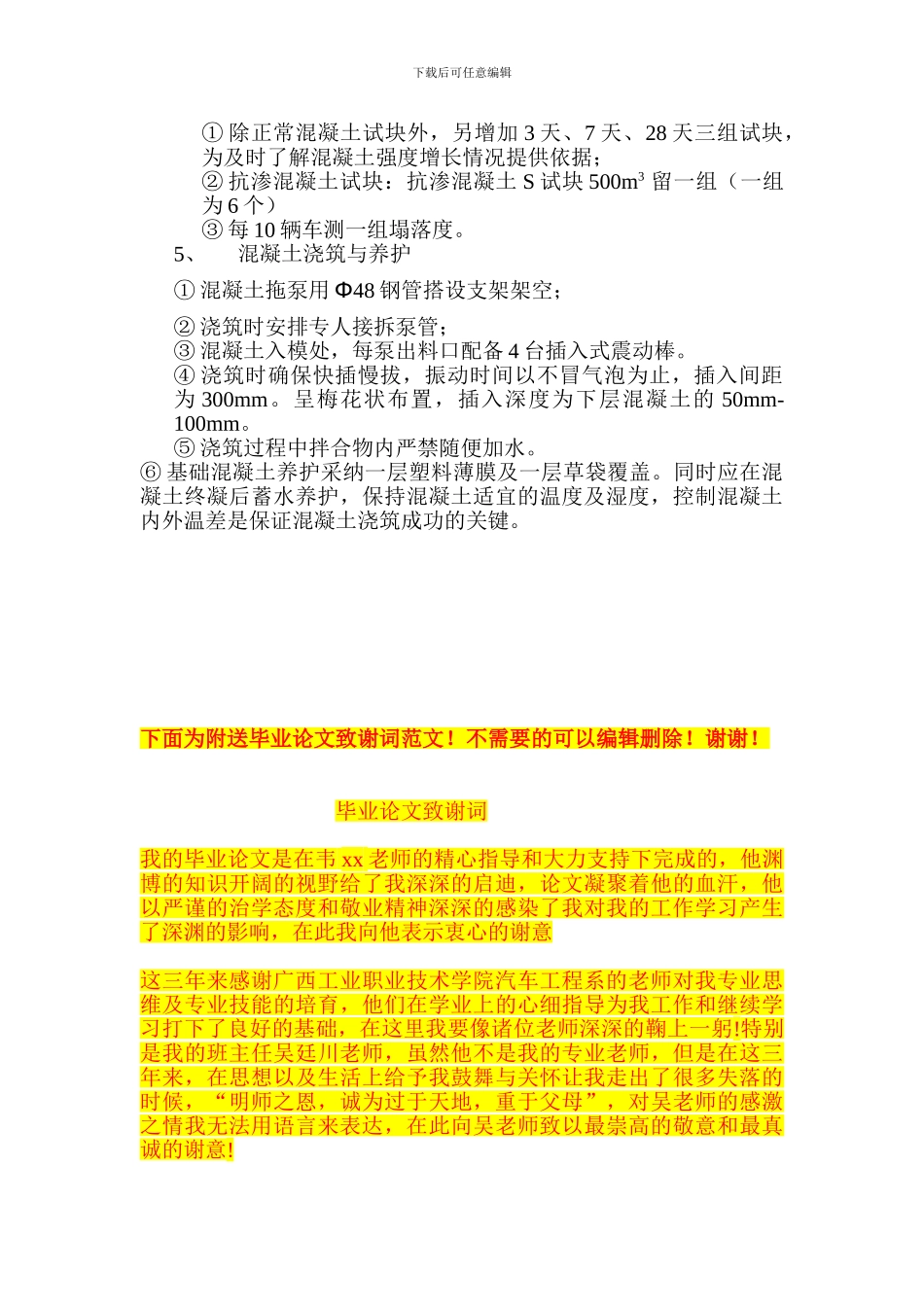

1、混凝土材料的要求:① 选用矿渣硅酸盐水泥,该水泥为水泥中低热水泥;② 利
