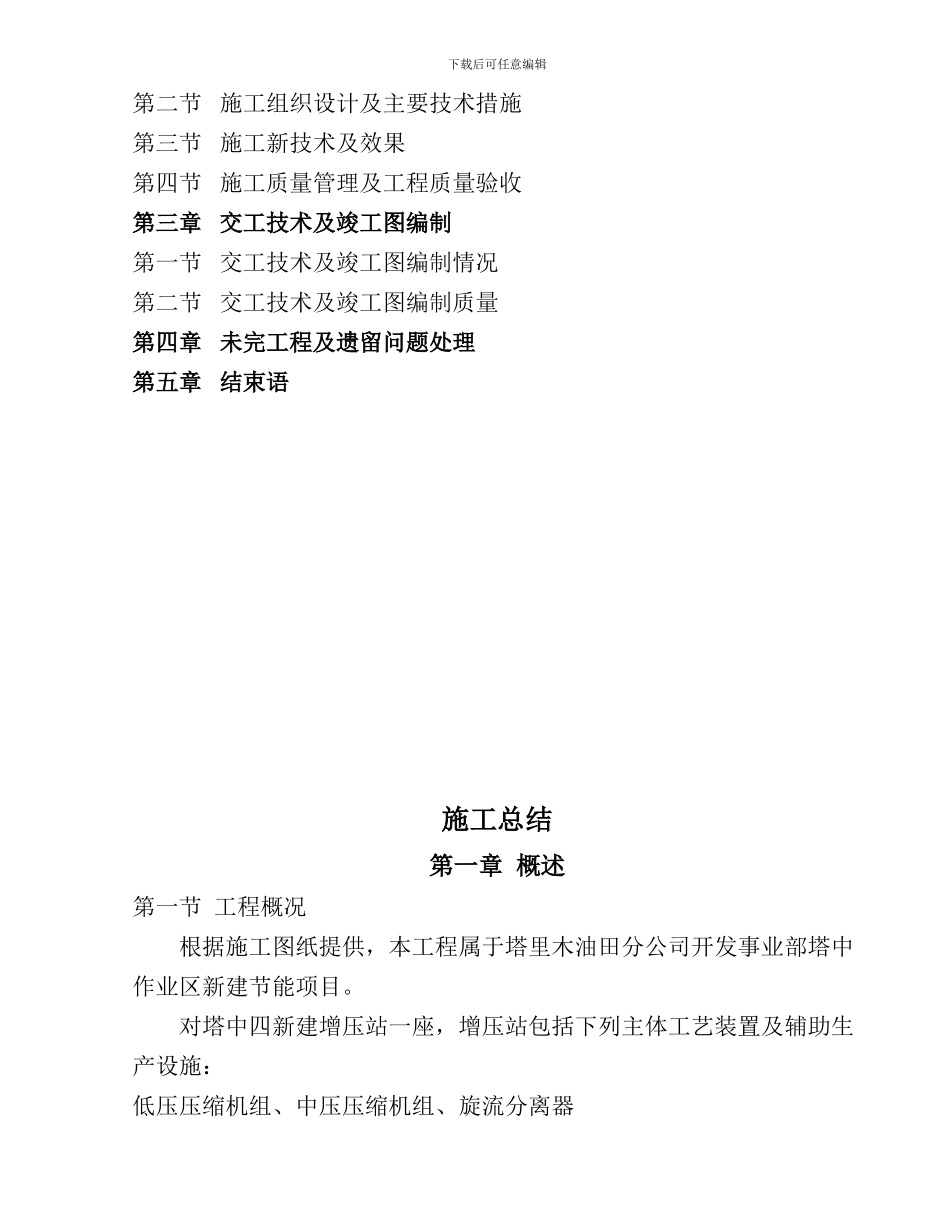

下载后可任意编辑塔中四天然气节能项目施工总结中石油第二建设公司新疆分公司二 0 一三年十二月下载后可任意编辑塔中四天然气节能项目施工总结编制人:审核人:技术负责人:单位负责人:中石油第二建设公司新疆分公司二 0 一三年十二月目 录第一章 概述第一节 工程概况第二节 施工组织和主要实物工程量第二章 施工管理第一节 项目管理下载后可任意编辑第二节 施工组织设计及主要技术措施第三节 施工新技术及效果第四节 施工质量管理及工程质量验收第三章 交工技术及竣工图编制第一节 交工技术及竣工图编制情况第二节 交工技术及竣工图编制质量第四章 未完工程及遗留问题处理第五章 结束语施工总结第一章 概述第一节 工程概况根据施工图纸提供,本工程属于塔里木油田分公司开发事业部塔中作业区新建节能项目
对塔中四新建增压站一座,增压站包括下列主体工艺装置及辅助生产设施:低压压缩机组、中压压缩机组、旋流分离器下载后可任意编辑与上述各装置、设施配套的管道防腐、供配电、自控控制、土建、机械、总图等工程
工程名称: 塔中四天然气节能项目建设单位: 塔里木油田分公司开发事业部监理单位:吉林梦溪工程管理有限公司施工单位: 中石油第二建设公司新疆分公司质量监督站:石油天然气塔里木工程质量监督站第二节 工程完成情况本工程合同工期:100 天,于 2024 年 7 月 31 日开工,2024 年 12 月 1日完成全部施工内容,总共施工时间为 124 天,无效工期 24 天,实际有效工期 100 天(详见工期说明)
第三节 施工组织和主要实物工作量施工组织施工组织实施施工图、组建项目部,按设计文件下达后由项目经理统一规划实施,清理、准备工程主要工作内容和实物量,落实人员及机具设备,进行施工任务划分
收集相关的施工标准及验收法律规范,开工前进行宣贯学习,在设计交底基础上,搞好图纸会审工作
编制施工组织设计、施工方案等,并报业
