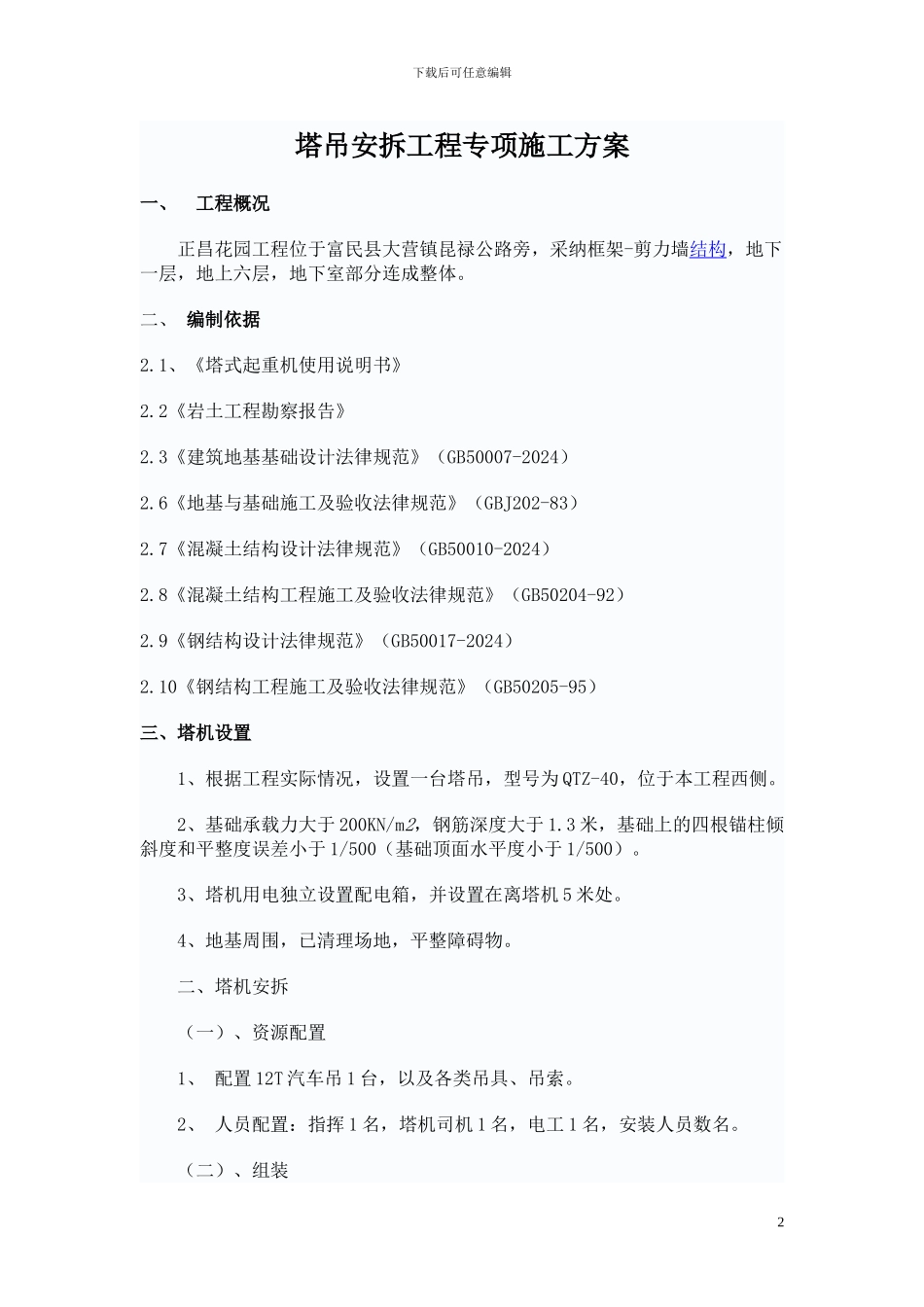

下载后可任意编辑正 昌 花 园塔吊工程安全施工方案编制单位:昆明合力建筑工程有限责任公司编制日期:2024 年 9 月 20 日1下载后可任意编辑塔吊安拆工程专项施工方案一、 工程概况 正昌花园工程位于富民县大营镇昆禄公路旁,采纳框架-剪力墙结构,地下一层,地上六层,地下室部分连成整体
二、 编制依据2
1、《塔式起重机使用说明书》2
2《岩土工程勘察报告》2
3《建筑地基基础设计法律规范》(GB50007-2024)2
6《地基与基础施工及验收法律规范》(GBJ202-83)2
7《混凝土结构设计法律规范》(GB50010-2024)2
8《混凝土结构工程施工及验收法律规范》(GB50204-92)2
9《钢结构设计法律规范》(GB50017-2024)2
10《钢结构工程施工及验收法律规范》(GB50205-95)三、塔机设置 1、根据工程实际情况,设置一台塔吊,型号为 QTZ-40,位于本工程西侧
2、基础承载力大于 200KN/m2,钢筋深度大于 1
3 米,基础上的四根锚柱倾斜度和平整度误差小于 1/500(基础顶面水平度小于 1/500)
3、塔机用电独立设置配电箱,并设置在离塔机 5 米处
4、地基周围,已清理场地,平整障碍物
二、塔机安拆 (一)、资源配置 1、 配置 12T 汽车吊 1 台,以及各类吊具、吊索
2、 人员配置:指挥 1 名,塔机司机 1 名,电工 1 名,安装人员数名
(二)、组装2下载后可任意编辑 1、 把第一节标准节吊装在中间四根锚柱上,标准节有踏步的一面在进出面,并应与建筑物垂直
2、 将第二节标准节装在第一节标准节上,注意踏步应上下对准
3、 组装套架,套架上有油缸的面应对准标准节上有踏步的面,并架套上的爬爪搁在基础节最下面的一个踏步上
4、 组装上、下支座、回转机构、回转支承、平台等成为一体,然后整体安装在套架上
