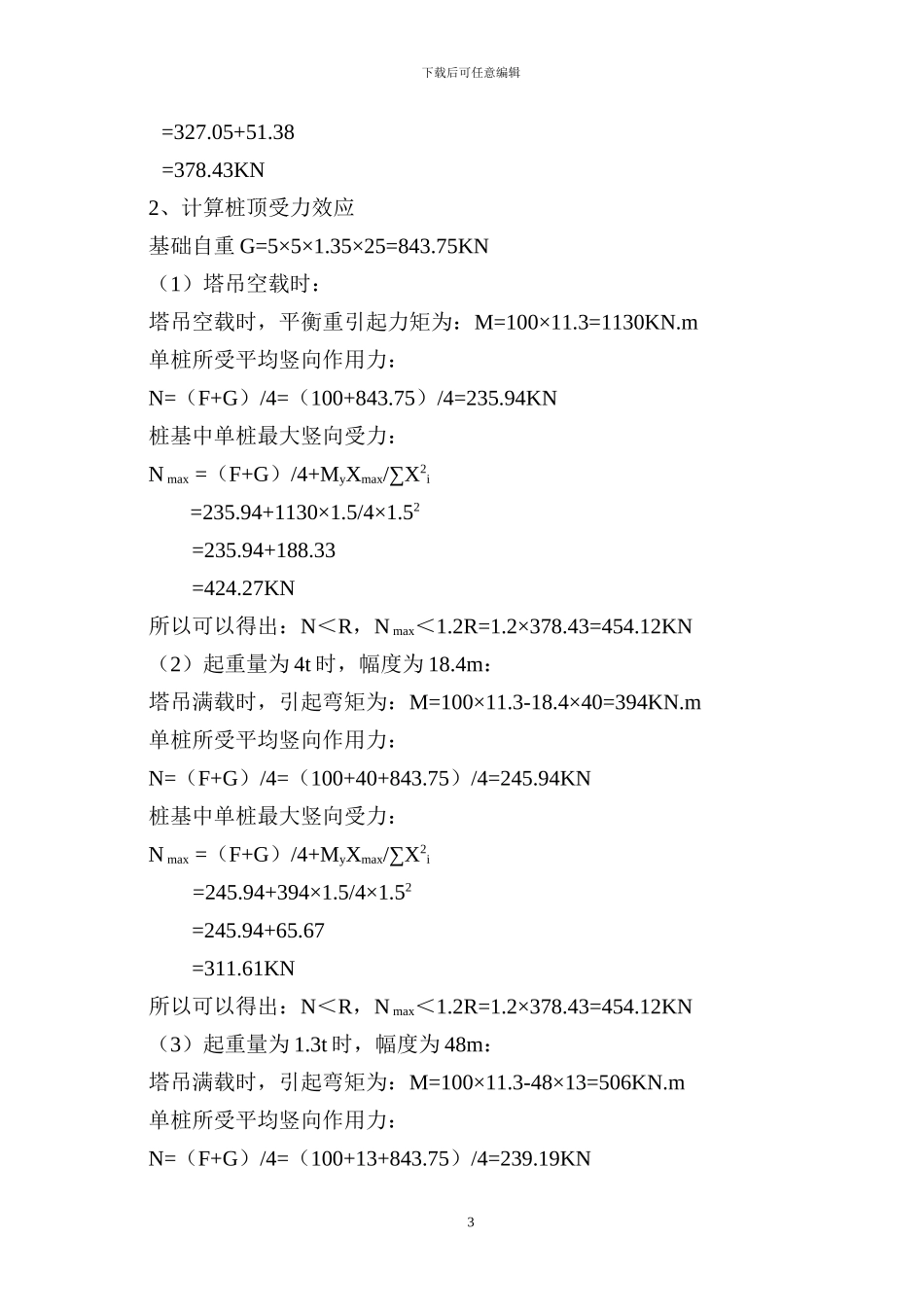

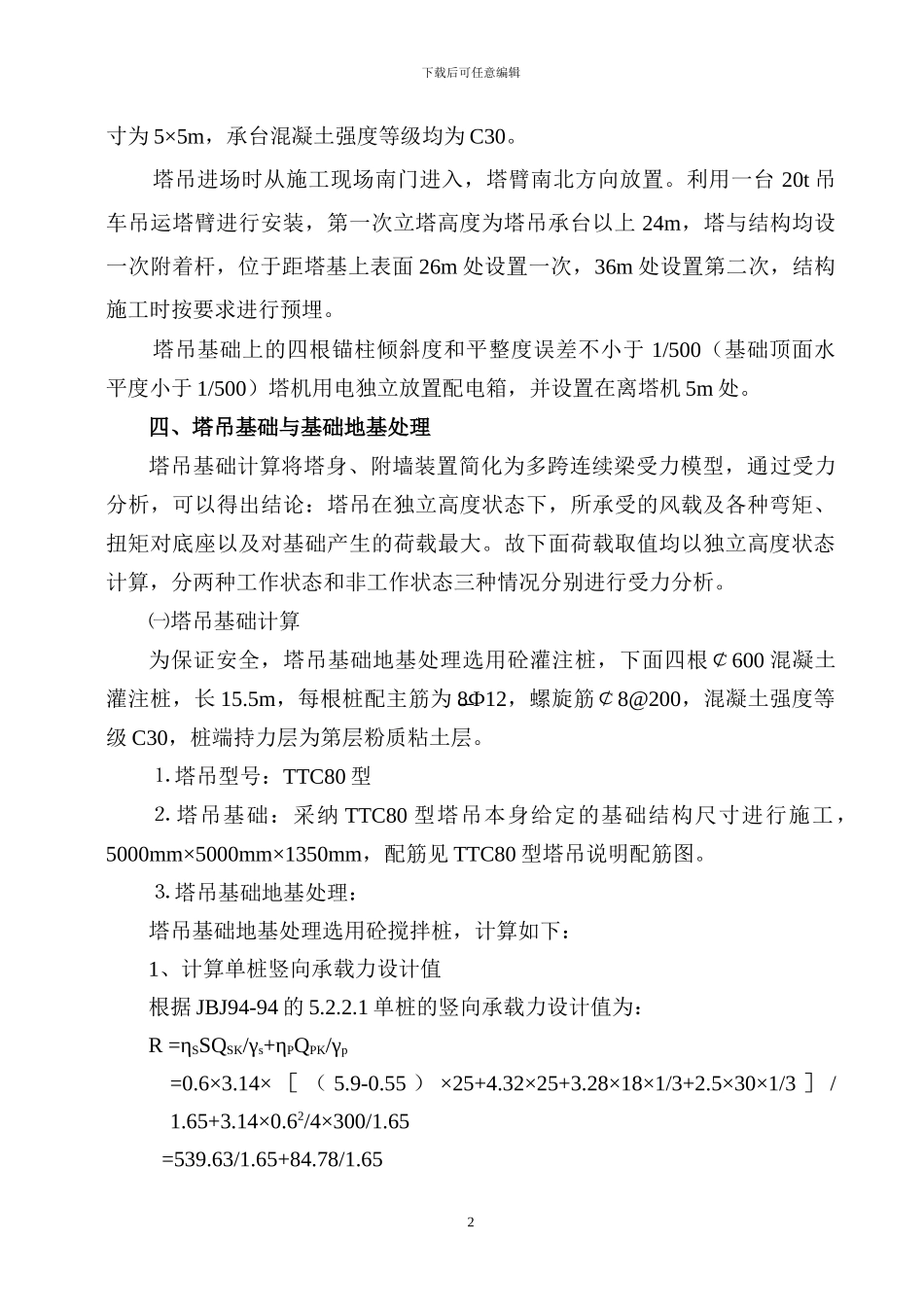

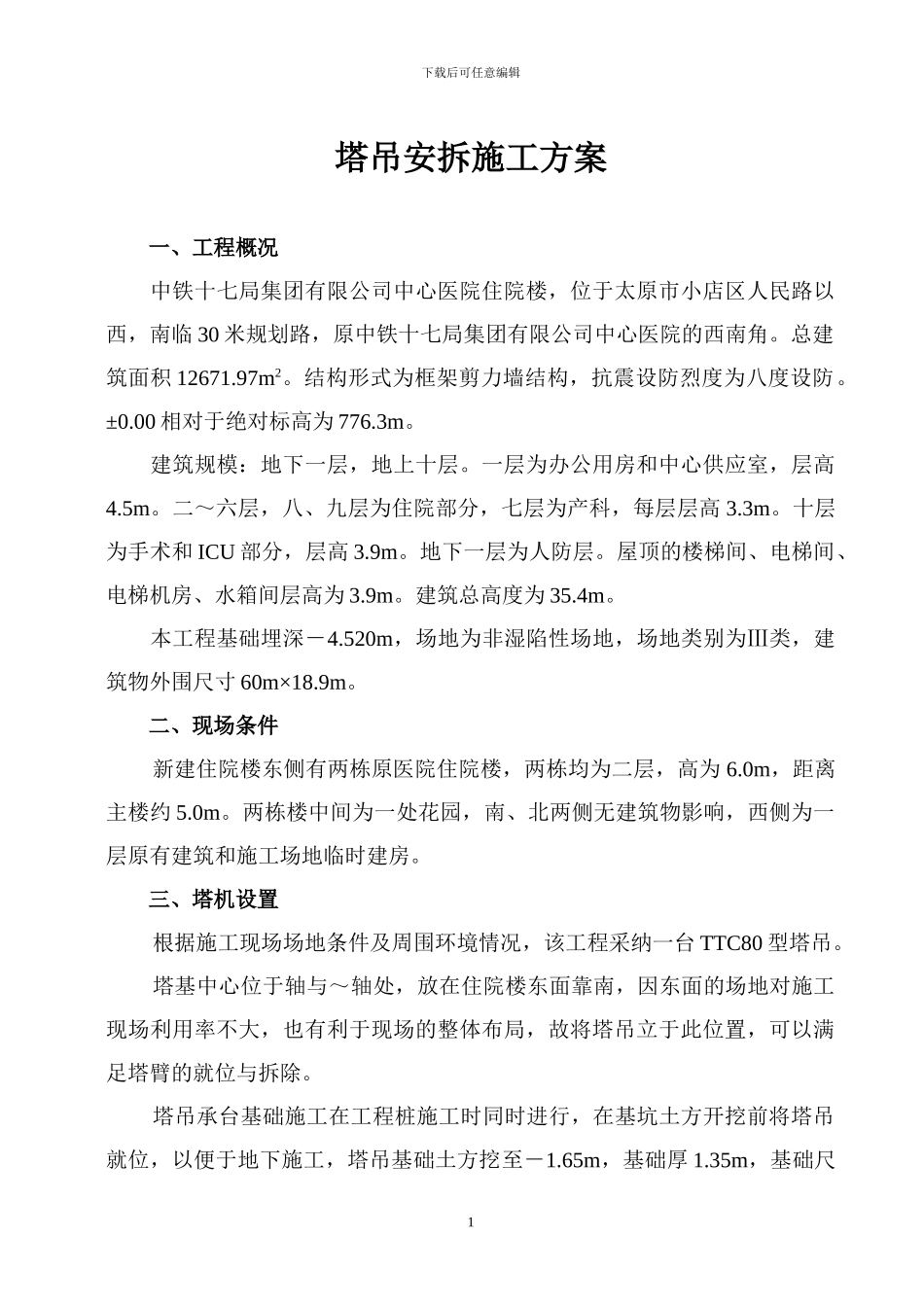

下载后可任意编辑塔吊安拆施工方案一、工程概况中铁十七局集团有限公司中心医院住院楼,位于太原市小店区人民路以西,南临 30 米规划路,原中铁十七局集团有限公司中心医院的西南角。总建筑面积 12671.97m2。结构形式为框架剪力墙结构,抗震设防烈度为八度设防。±0.00 相对于绝对标高为 776.3m。建筑规模:地下一层,地上十层。一层为办公用房和中心供应室,层高4.5m。二~六层,八、九层为住院部分,七层为产科,每层层高 3.3m。十层为手术和 ICU 部分,层高 3.9m。地下一层为人防层。屋顶的楼梯间、电梯间、电梯机房、水箱间层高为 3.9m。建筑总高度为 35.4m。本工程基础埋深-4.520m,场地为非湿陷性场地,场地类别为Ⅲ类,建筑物外围尺寸 60m×18.9m。二、现场条件新建住院楼东侧有两栋原医院住院楼,两栋均为二层,高为 6.0m,距离主楼约 5.0m。两栋楼中间为一处花园,南、北两侧无建筑物影响,西侧为一层原有建筑和施工场地临时建房。三、塔机设置根据施工现场场地条件及周围环境情况,该工程采纳一台 TTC80 型塔吊。塔基中心位于轴与~轴处,放在住院楼东面靠南,因东面的场地对施工现场利用率不大,也有利于现场的整体布局,故将塔吊立于此位置,可以满足塔臂的就位与拆除。塔吊承台基础施工在工程桩施工时同时进行,在基坑土方开挖前将塔吊就位,以便于地下施工,塔吊基础土方挖至-1.65m,基础厚 1.35m,基础尺1下载后可任意编辑寸为 5×5m,承台混凝土强度等级均为 C30。塔吊进场时从施工现场南门进入,塔臂南北方向放置。利用一台 20t 吊车吊运塔臂进行安装,第一次立塔高度为塔吊承台以上 24m,塔与结构均设一次附着杆,位于距塔基上表面 26m 处设置一次,36m 处设置第二次,结构施工时按要求进行预埋。塔吊基础上的四根锚柱倾斜度和平整度误差不小于 1/500(基础顶面水平度小于 1/500)塔机用电独立放置配电箱,并设置在离塔机 5m 处。四、塔吊基础与基础地基处理塔吊基础计算将塔身、附墙装置简化为多跨连续梁受力模型,通过受力分析,可以得出结论:塔吊在独立高度状态下,所承受的风载及各种弯矩、扭矩对底座以及对基础产生的荷载最大。故下面荷载取值均以独立高度状态计算,分两种工作状态和非工作状态三种情况分别进行受力分析。㈠塔吊基础计算为保证安全,塔吊基础地基处理选用砼灌注桩,下面四根¢600 混凝土灌注桩,长 15.5m,每根桩配主筋为 8Ф12,螺旋筋¢8@200,混凝土强度等级 C30,...
