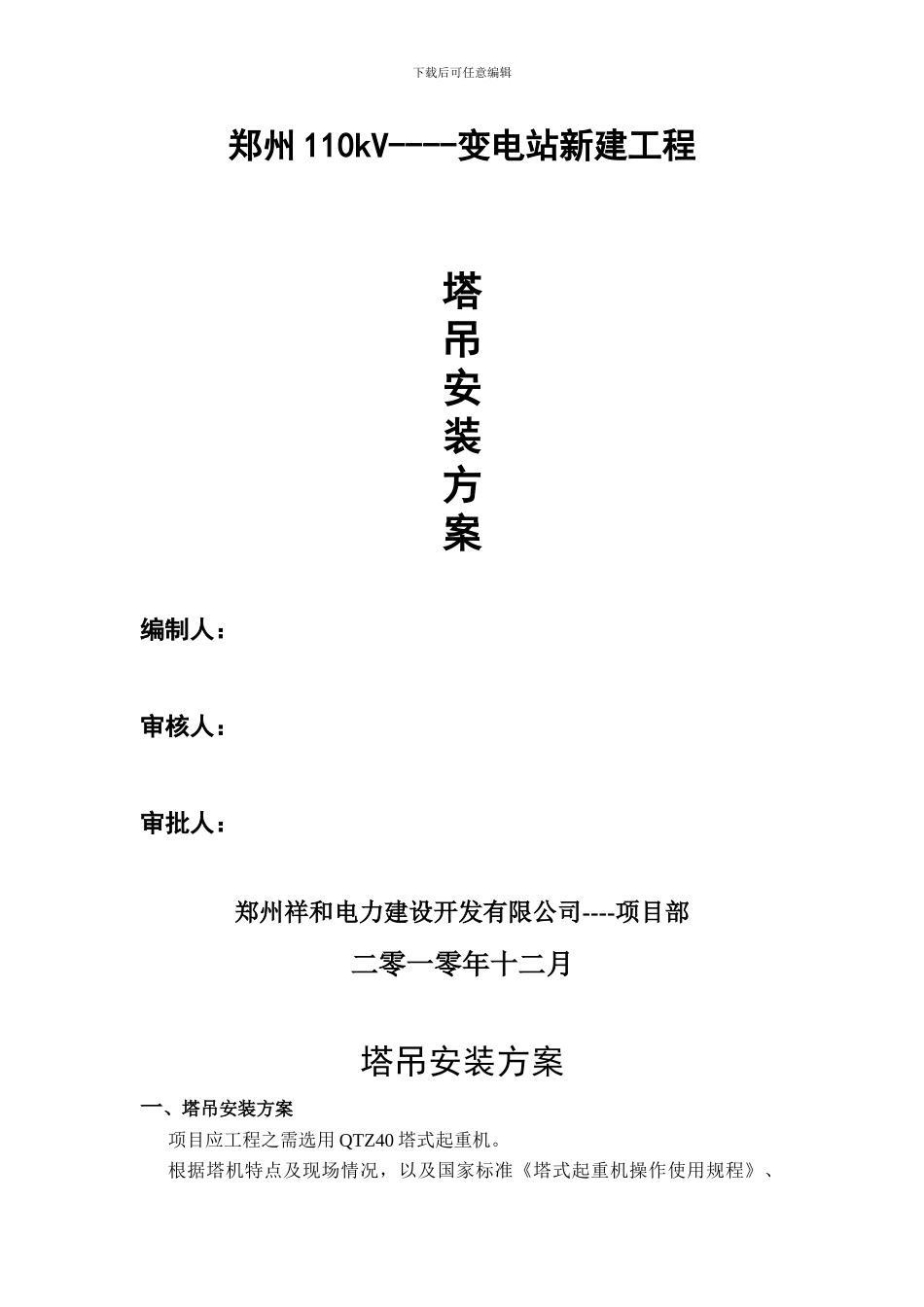

下载后可任意编辑郑州 110kV----变电站新建工程塔吊安装方案编制人:审核人:审批人:郑州祥和电力建设开发有限公司----项目部二零一零年十二月塔吊安装方案一、塔吊安装方案项目应工程之需选用 QTZ40 塔式起重机
根据塔机特点及现场情况,以及国家标准《塔式起重机操作使用规程》、下载后可任意编辑《塔式起重机安全规程》、劳动部《起重机安全技术检验大纲》、《起重机安全监察规定》、《塔式起重机拆装作业管理规程》以及本机说明书

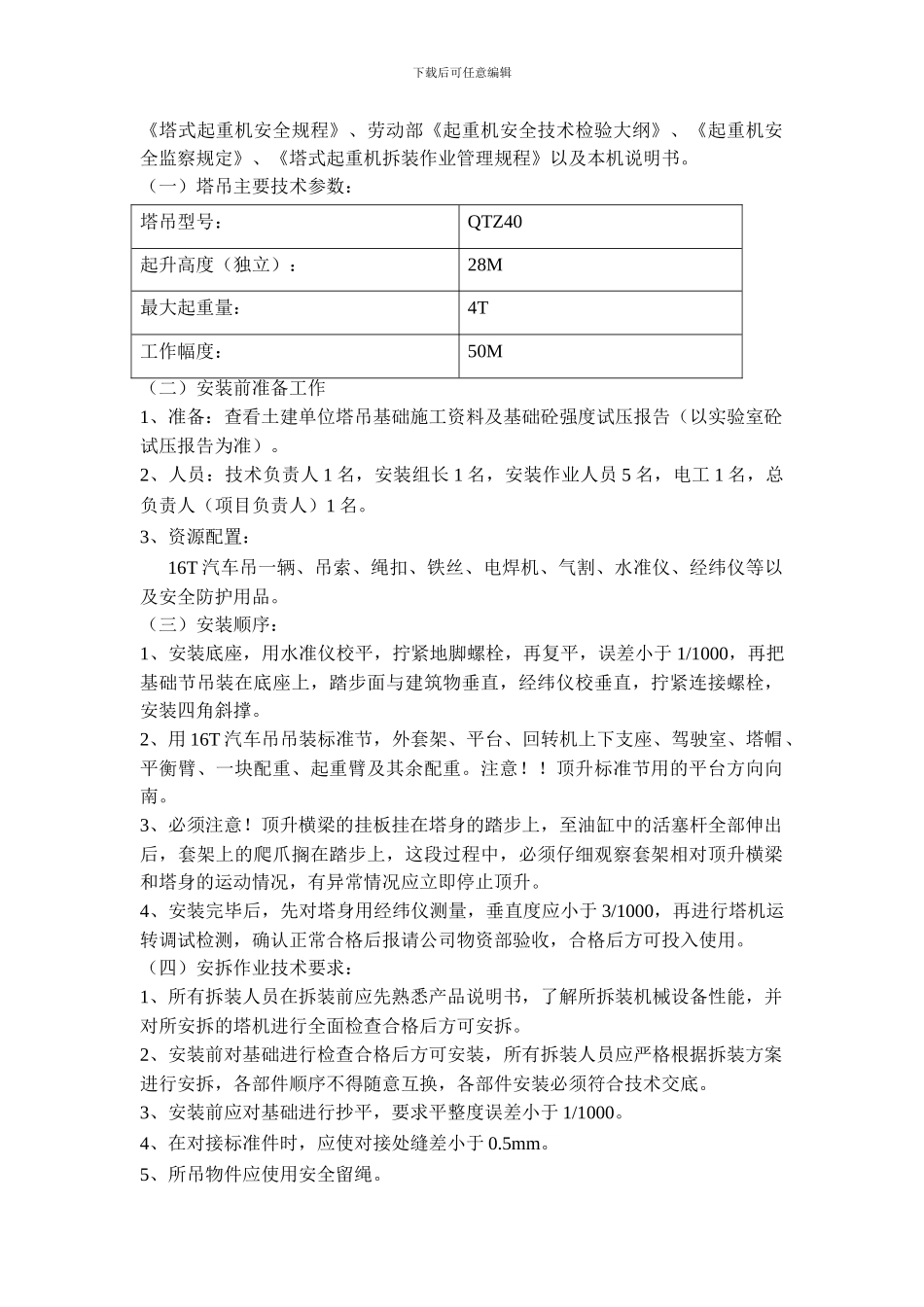

(一)塔吊主要技术参数:塔吊型号:QTZ40起升高度(独立):28M最大起重量:4T工作幅度:50M(二)安装前准备工作1、准备:查看土建单位塔吊基础施工资料及基础砼强度试压报告(以实验室砼试压报告为准)
2、人员:技术负责人 1 名,安装组长 1 名,安装作业人员 5 名,电工 1 名,总负责人(项目负责人)1 名
3、资源配置:16T 汽车吊一辆、吊索、绳扣、铁丝、电焊机、气割、水准仪、经纬仪等以及安全防护用品
(三)安装顺序:1、安装底座,用水准仪校平,拧紧地脚螺栓,再复平,误差小于 1/1000,再把基础节吊装在底座上,踏步面与建筑物垂直,经纬仪校垂直,拧紧连接螺栓,安装四角斜撑
2、用 16T 汽车吊吊装标准节,外套架、平台、回转机上下支座、驾驶室、塔帽、平衡臂、一块配重、起重臂及其余配重
顶升标准节用的平台方向向南
3、必须注意
顶升横梁的挂板挂在塔身的踏步上,至油缸中的活塞杆全部伸出后,套架上的爬爪搁在踏步上,这段过程中,必须仔细观察套架相对顶升横梁和塔身的运动情况,有异常情况应立即停止顶升
4、安装完毕后,先对塔身用经纬仪测量,垂直度应小于 3/1000,再进行塔机运转调试检测,确认正常合格后报请公司物资部验收,合格后方可投入使用
(四)安拆作业技术要求:1、所有拆装人员在拆装前应先熟悉产品说明书,了解所拆装机械设备性能,并对所安
