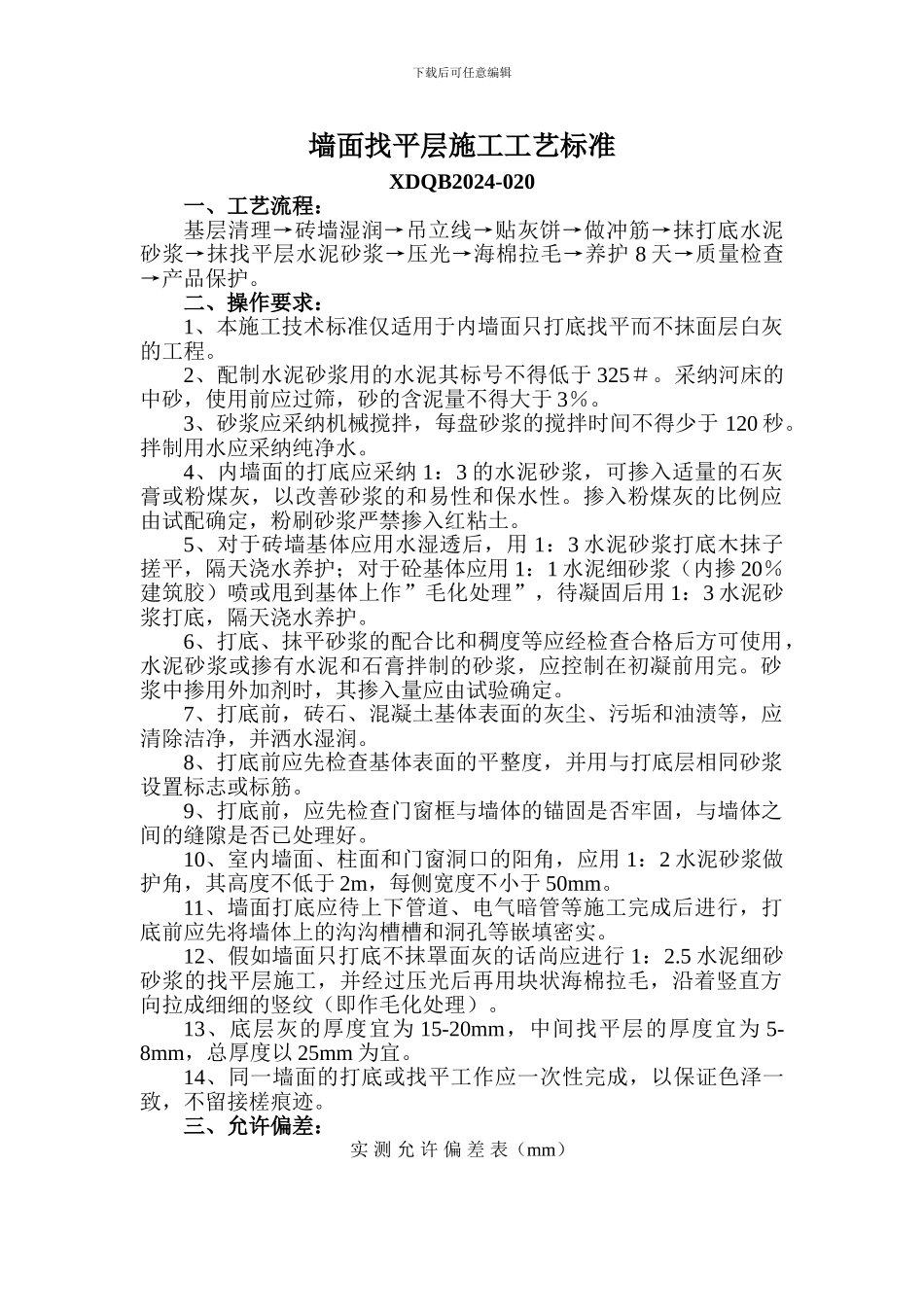

下载后可任意编辑墙面找平层施工工艺标准XDQB2024-020一、工艺流程:基层清理→砖墙湿润→吊立线→贴灰饼→做冲筋→抹打底水泥砂浆→抹找平层水泥砂浆→压光→海棉拉毛→养护 8 天→质量检查→产品保护
二、操作要求:1、本施工技术标准仅适用于内墙面只打底找平而不抹面层白灰的工程
2、配制水泥砂浆用的水泥其标号不得低于 325#
采纳河床的中砂,使用前应过筛,砂的含泥量不得大于 3%
3、砂浆应采纳机械搅拌,每盘砂浆的搅拌时间不得少于 120 秒
拌制用水应采纳纯净水
4、内墙面的打底应采纳 1:3 的水泥砂浆,可掺入适量的石灰膏或粉煤灰,以改善砂浆的和易性和保水性
掺入粉煤灰的比例应由试配确定,粉刷砂浆严禁掺入红粘土
5、对于砖墙基体应用水湿透后,用 1:3 水泥砂浆打底木抹子搓平,隔天浇水养护;对于砼基体应用 1:1 水泥细砂浆(内掺 20%建筑胶)喷或甩到基体上作”毛化处理”,待凝固后用 1:3 水泥砂浆打底,隔天浇水养护
6、打底、抹平砂浆的配合比和稠度等应经检查合格后方可使用,水泥砂浆或掺有水泥和石膏拌制的砂浆,应控制在初凝前用完
砂浆中掺用外加剂时,其掺入量应由试验确定
7、打底前,砖石、混凝土基体表面的灰尘、污垢和油渍等,应清除洁净,并洒水湿润
8、打底前应先检查基体表面的平整度,并用与打底层相同砂浆设置标志或标筋
9、打底前,应先检查门窗框与墙体的锚固是否牢固,与墙体之间的缝隙是否已处理好
10、室内墙面、柱面和门窗洞口的阳角,应用 1:2 水泥砂浆做护角,其高度不低于 2m,每侧宽度不小于 50mm
11、墙面打底应待上下管道、电气暗管等施工完成后进行,打底前应先将墙体上的沟沟槽槽和洞孔等嵌填密实
12、假如墙面只打底不抹罩面灰的话尚应进行 1:2
5 水泥细砂砂浆的找平层施工,并经过压光后再用块状海棉拉毛,沿着竖直方向拉成细细的竖纹(即作毛化处理)
