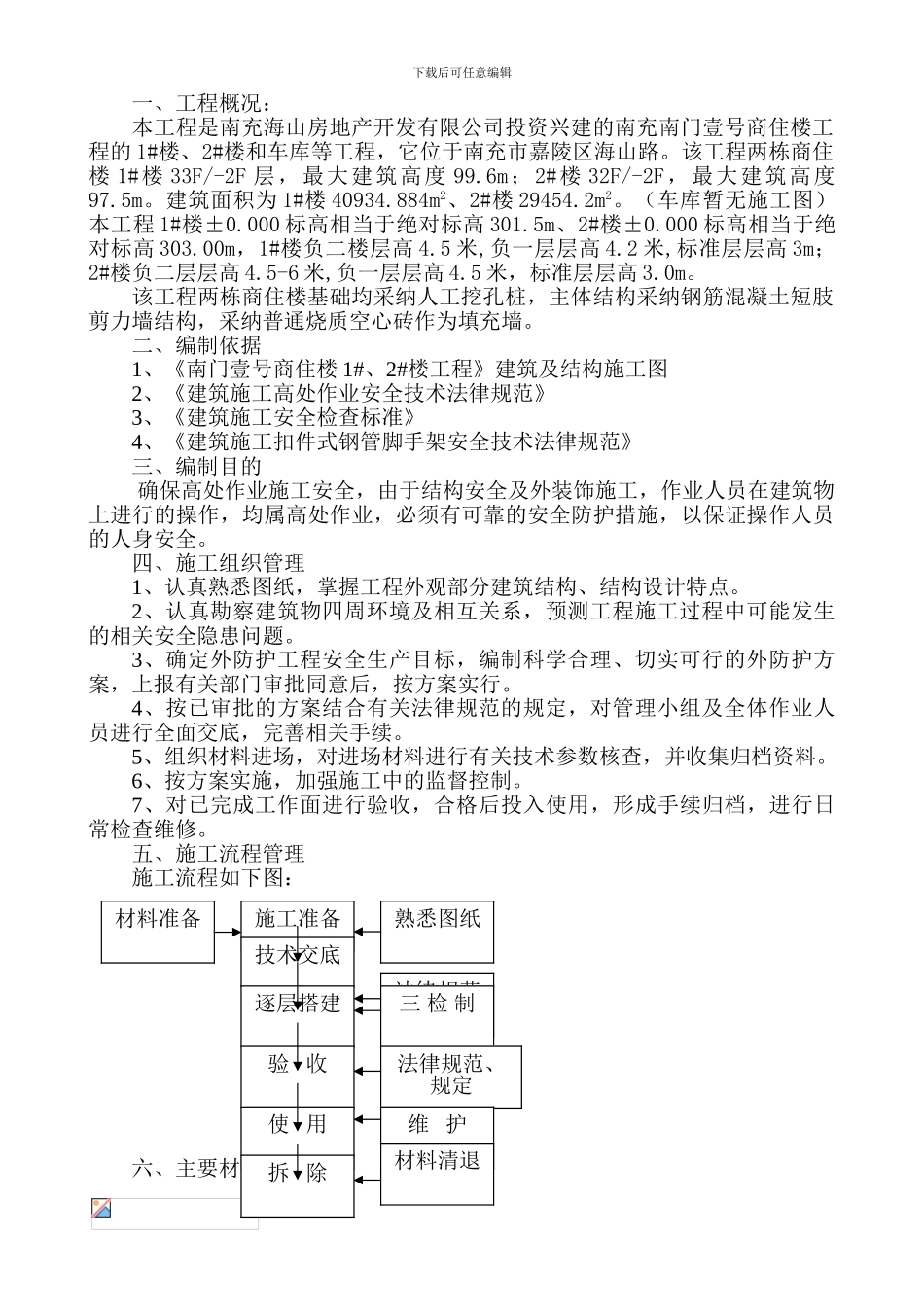

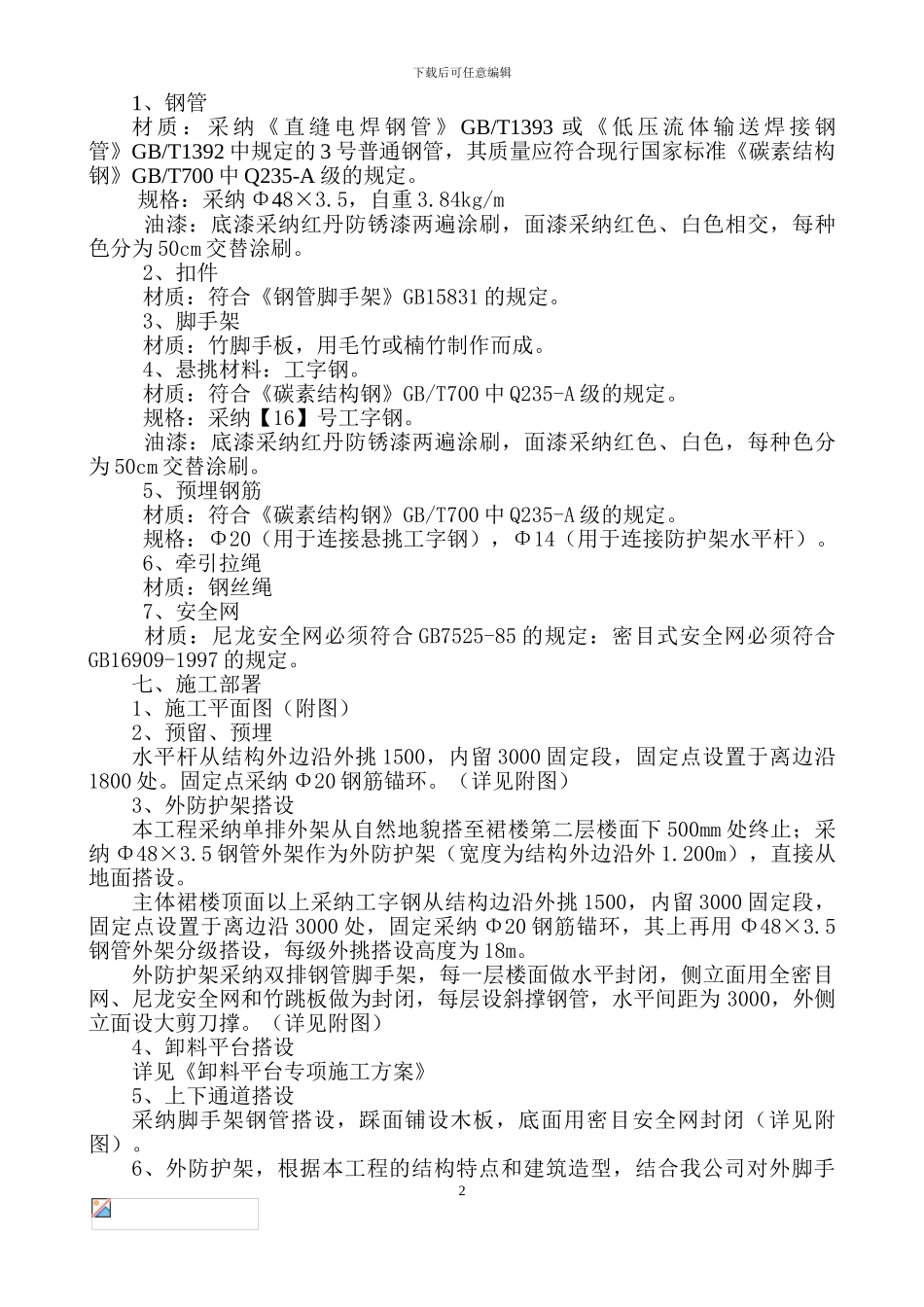

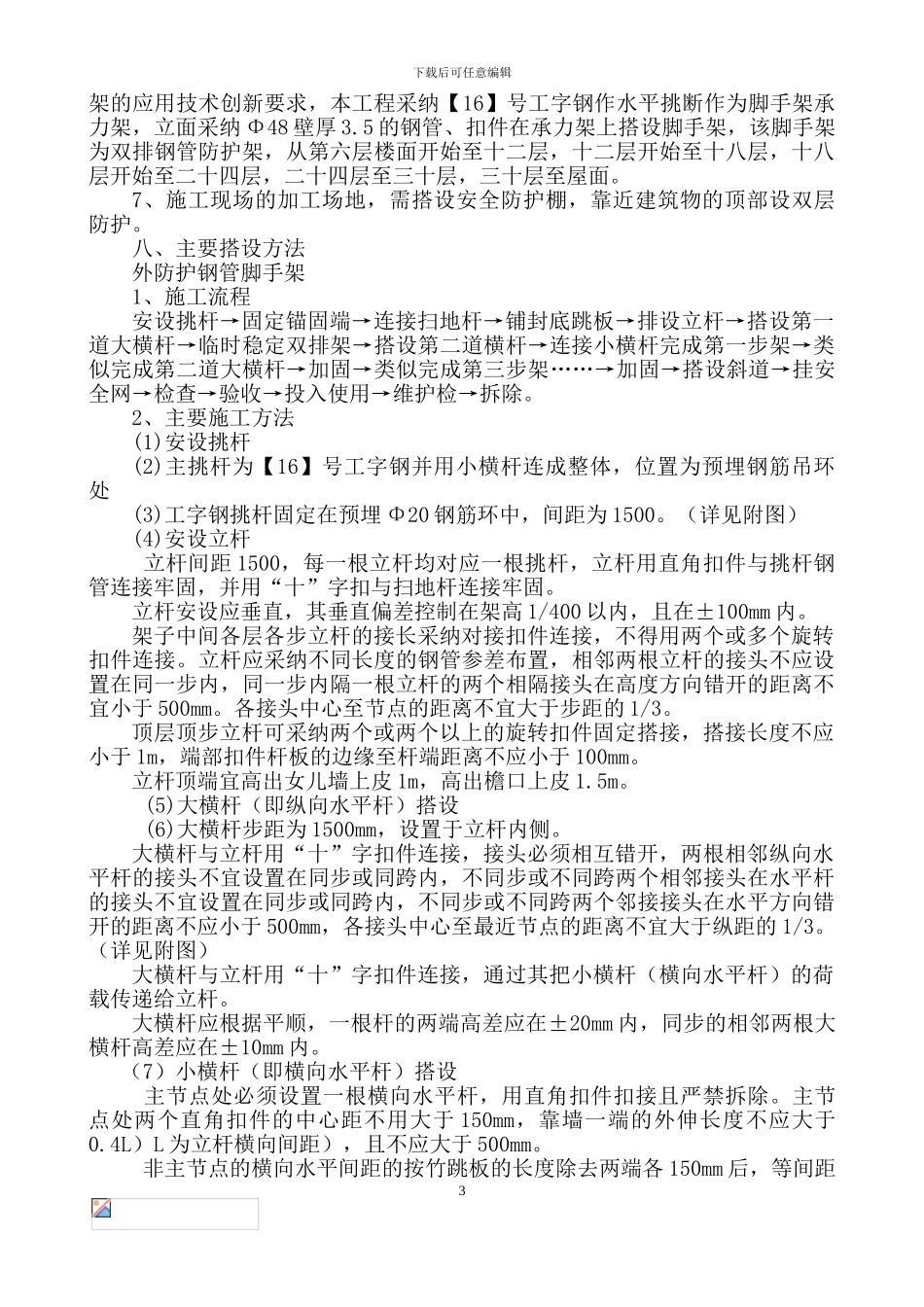

下载后可任意编辑一、工程概况:本工程是南充海山房地产开发有限公司投资兴建的南充南门壹号商住楼工程的 1#楼、2#楼和车库等工程,它位于南充市嘉陵区海山路。该工程两栋商住楼 1#楼 33F/-2F 层,最大建筑高度 99.6m;2#楼 32F/-2F,最大建筑高度97.5m。建筑面积为 1#楼 40934.884m2、2#楼 29454.2m2。(车库暂无施工图)本工程 1#楼±0.000 标高相当于绝对标高 301.5m、2#楼±0.000 标高相当于绝对标高 303.00m,1#楼负二楼层高 4.5 米,负一层层高 4.2 米,标准层层高 3m;2#楼负二层层高 4.5-6 米,负一层层高 4.5 米,标准层层高 3.0m。该工程两栋商住楼基础均采纳人工挖孔桩,主体结构采纳钢筋混凝土短肢剪力墙结构,采纳普通烧质空心砖作为填充墙。二、编制依据1、《南门壹号商住楼 1#、2#楼工程》建筑及结构施工图2、《建筑施工高处作业安全技术法律规范》3、《建筑施工安全检查标准》4、《建筑施工扣件式钢管脚手架安全技术法律规范》三、编制目的 确保高处作业施工安全,由于结构安全及外装饰施工,作业人员在建筑物上进行的操作,均属高处作业,必须有可靠的安全防护措施,以保证操作人员的人身安全。四、施工组织管理1、认真熟悉图纸,掌握工程外观部分建筑结构、结构设计特点。2、认真勘察建筑物四周环境及相互关系,预测工程施工过程中可能发生的相关安全隐患问题。3、确定外防护工程安全生产目标,编制科学合理、切实可行的外防护方案,上报有关部门审批同意后,按方案实行。4、按已审批的方案结合有关法律规范的规定,对管理小组及全体作业人员进行全面交底,完善相关手续。5、组织材料进场,对进场材料进行有关技术参数核查,并收集归档资料。6、按方案实施,加强施工中的监督控制。7、对已完成工作面进行验收,合格后投入使用,形成手续归档,进行日常检查维修。五、施工流程管理施工流程如下图:六、主要材料选用1 材料准备施工准备熟悉图纸技术交底法律规范方案逐层搭建三 检 制验 收法律规范、规定使 用维 护拆 除材料清退下载后可任意编辑1、钢管材 质 : 采 纳 《 直 缝 电 焊 钢 管 》 GB/T1393 或 《 低 压 流 体 输 送 焊 接 钢管》GB/T1392 中规定的 3 号普通钢管,其质量应符合现行国家标准《碳素结构钢》GB/T700 中 Q235-A 级的规定。 规格:采纳 Φ48×3.5,自重 3.84kg/m 油漆:底漆采纳红丹防锈漆两遍涂刷,面漆采纳红色、白色相交,每种色分为...
