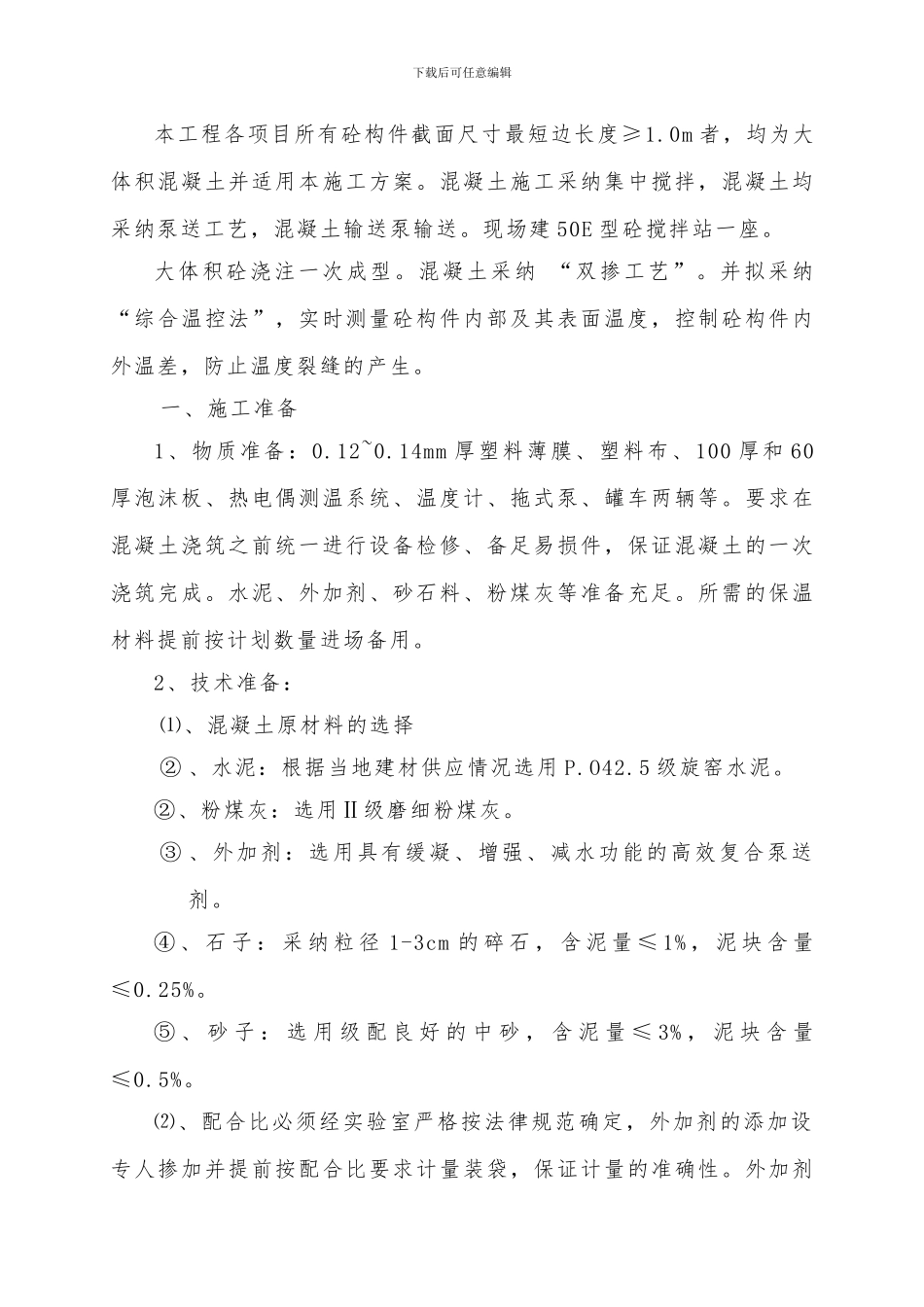

下载后可任意编辑大 体 积 混 凝 土施 工 方 案 编制人 :审批人 :编 制 日 期 :河北省四建前兴项目经理部下载后可任意编辑本工程各项目所有砼构件截面尺寸最短边长度≥1
0m 者,均为大体积混凝土并适用本施工方案
混凝土施工采纳集中搅拌,混凝土均采纳泵送工艺,混凝土输送泵输送
现场建 50E 型砼搅拌站一座
大体积砼浇注一次成型
混凝土采纳 “双掺工艺”
并拟采纳“综合温控法”,实时测量砼构件内部及其表面温度,控制砼构件内外温差,防止温度裂缝的产生
一、施工准备1、物质准备:0
14mm 厚塑料薄膜、塑料布、100 厚和 60厚泡沫板、热电偶测温系统、温度计、拖式泵、罐车两辆等
要求在混凝土浇筑之前统一进行设备检修、备足易损件,保证混凝土的一次浇筑完成
水泥、外加剂、砂石料、粉煤灰等准备充足
所需的保温材料提前按计划数量进场备用
2、技术准备: ⑴、混凝土原材料的选择② 、水泥:根据当地建材供应情况选用 P
5 级旋窑水泥
②、粉煤灰:选用Ⅱ级磨细粉煤灰
③ 、外加剂:选用具有缓凝、增强、减水功能的高效复合泵送剂
④ 、 石 子 : 采 纳 粒 径 1-3cm 的 碎 石 , 含 泥 量 ≤ 1% , 泥 块 含 量≤0
⑤ 、 砂 子 : 选 用 级 配 良 好 的 中 砂 , 含 泥 量 ≤ 3% , 泥 块 含 量≤0
⑵、配合比必须经实验室严格按法律规范确定,外加剂的添加设专人掺加并提前按配合比要求计量装袋,保证计量的准确性

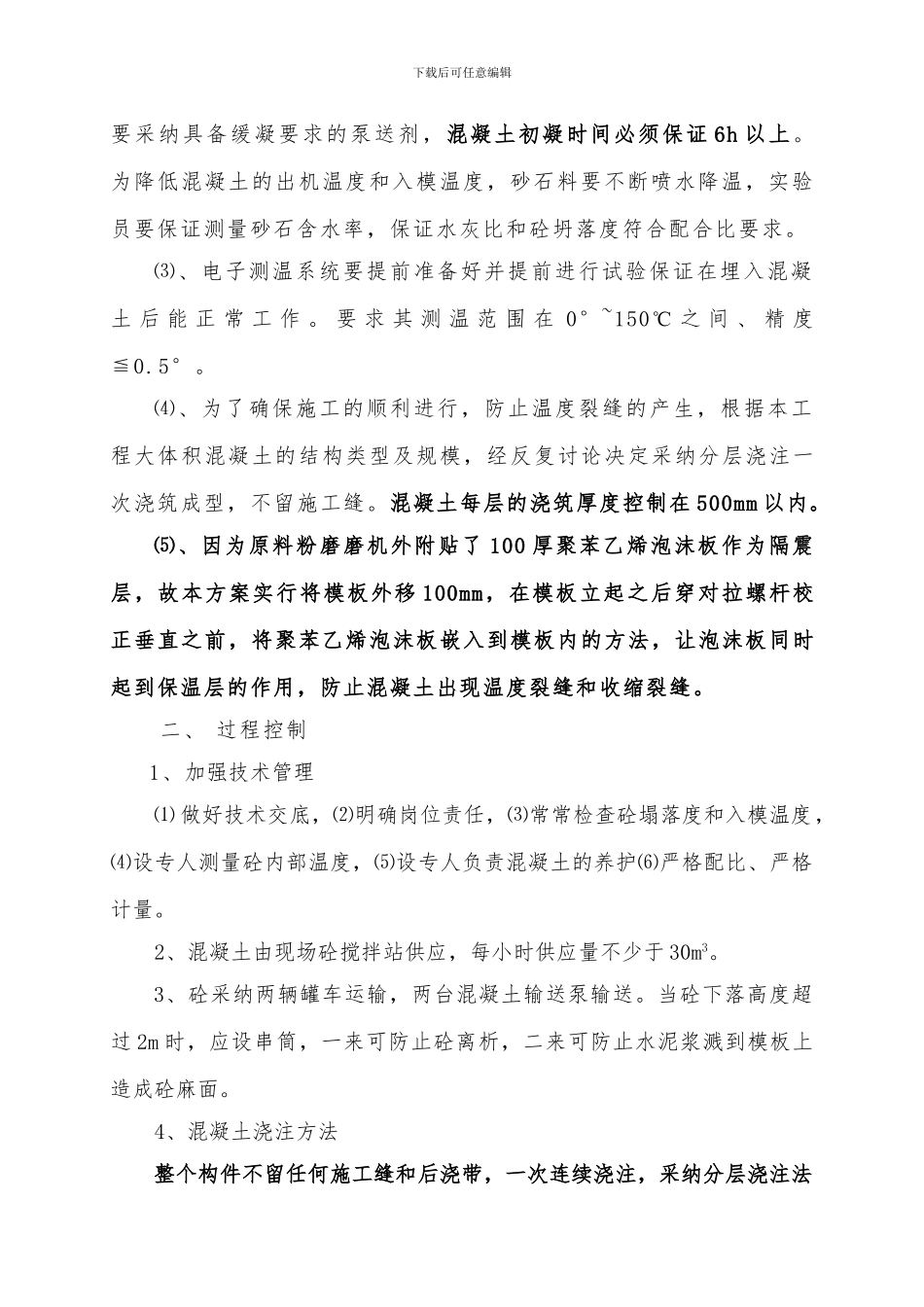

外加剂下载后可任意编辑要采纳具备缓凝要求的泵送剂,混凝土初凝时间必须保证 6h 以上
为降低混凝土的出机温度和入模温度,砂石料要不断喷水降温,实验员要保证测量砂石含水率,保证水灰比和砼坍落度符合配合比要求
⑶、电子测温系统要提前准备好并提前进行试验保证在埋入混凝土 后 能 正 常 工 作
